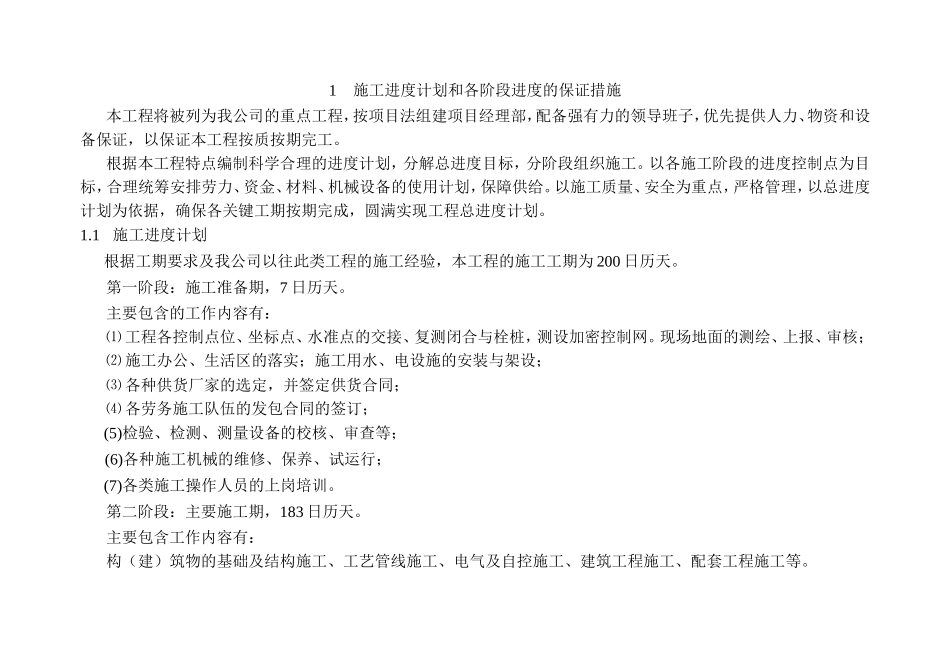

1施工进度计划和各阶段进度的保证措施本工程将被列为我公司的重点工程,按项目法组建项目经理部,配备强有力的领导班子,优先提供人力、物资和设备保证,以保证本工程按质按期完工
根据本工程特点编制科学合理的进度计划,分解总进度目标,分阶段组织施工
以各施工阶段的进度控制点为目标,合理统筹安排劳力、资金、材料、机械设备的使用计划,保障供给
以施工质量、安全为重点,严格管理,以总进度计划为依据,确保各关键工期按期完成,圆满实现工程总进度计划
1施工进度计划根据工期要求及我公司以往此类工程的施工经验,本工程的施工工期为200日历天
第一阶段:施工准备期,7日历天
主要包含的工作内容有:⑴工程各控制点位、坐标点、水准点的交接、复测闭合与栓桩,测设加密控制网
现场地面的测绘、上报、审核;⑵施工办公、生活区的落实;施工用水、电设施的安装与架设;⑶各种供货厂家的选定,并签定供货合同;⑷各劳务施工队伍的发包合同的签订;(5)检验、检测、测量设备的校核、审查等;(6)各种施工机械的维修、保养、试运行;(7)各类施工操作人员的上岗培训
第二阶段:主要施工期,183日历天
主要包含工作内容有:构(建)筑物的基础及结构施工、工艺管线施工、电气及自控施工、建筑工程施工、配套工程施工等

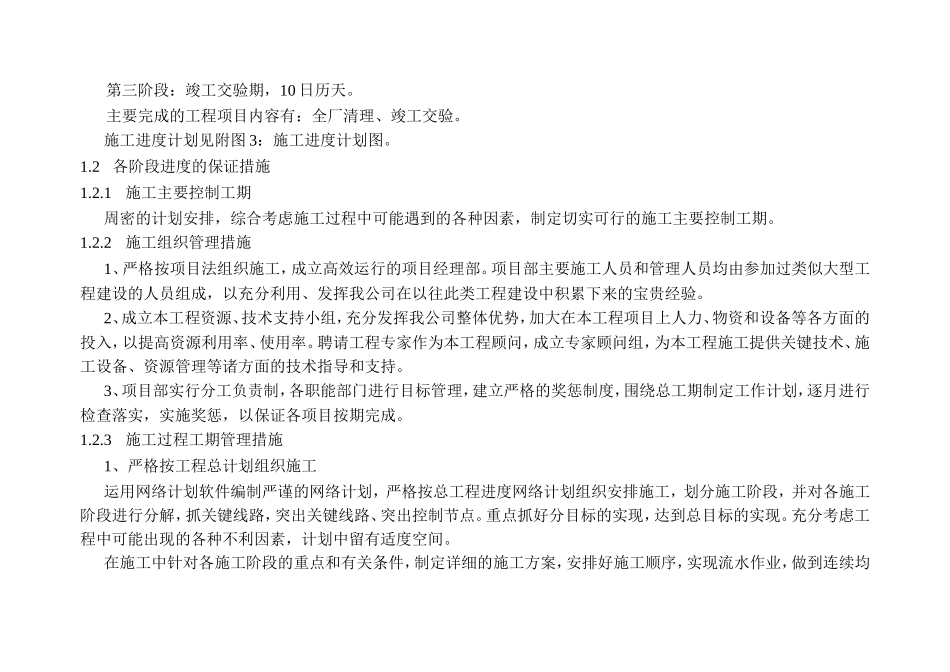

第三阶段:竣工交验期,10日历天
主要完成的工程项目内容有:全厂清理、竣工交验
施工进度计划见附图3:施工进度计划图
2各阶段进度的保证措施1
1施工主要控制工期周密的计划安排,综合考虑施工过程中可能遇到的各种因素,制定切实可行的施工主要控制工期
2施工组织管理措施1、严格按项目法组织施工,成立高效运行的项目经理部
项目部主要施工人员和管理人员均由参加过类似大型工程建设的人员组成,以充分利用、发挥我公司在以往此类工程建设中积累下来的宝贵经验

2、成立本工程资源、技术支持小组,充分发挥我公司整体优势,加大在本
