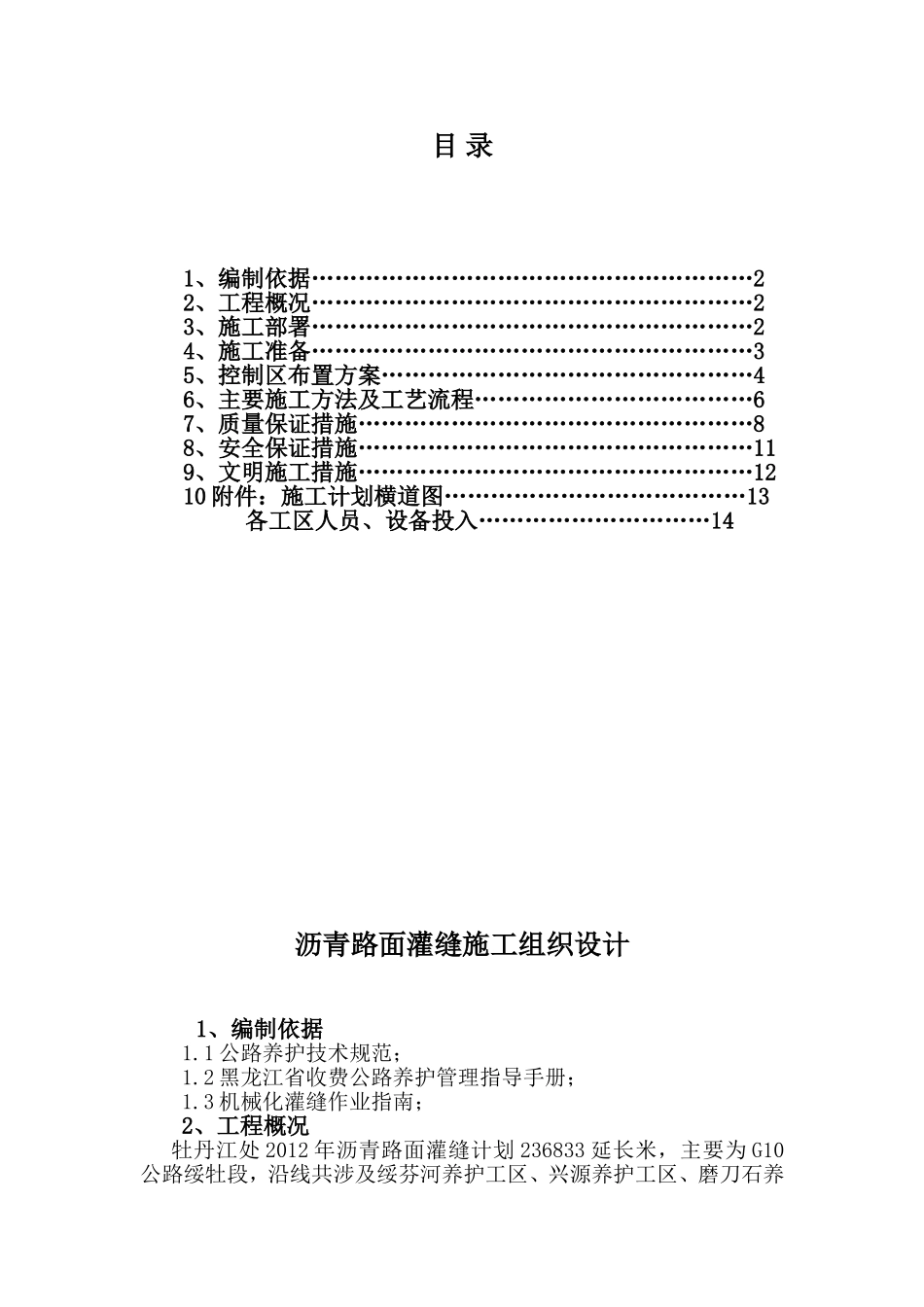

目录1、编制依据…………………………………………………22、工程概况…………………………………………………23、施工部署…………………………………………………24、施工准备…………………………………………………35、控制区布置方案…………………………………………46、主要施工方法及工艺流程………………………………67、质量保证措施……………………………………………88、安全保证措施……………………………………………119、文明施工措施……………………………………………1210附件:施工计划横道图…………………………………13各工区人员、设备投入…………………………14沥青路面灌缝施工组织设计1、编制依据1
1公路养护技术规范;1
2黑龙江省收费公路养护管理指导手册;1

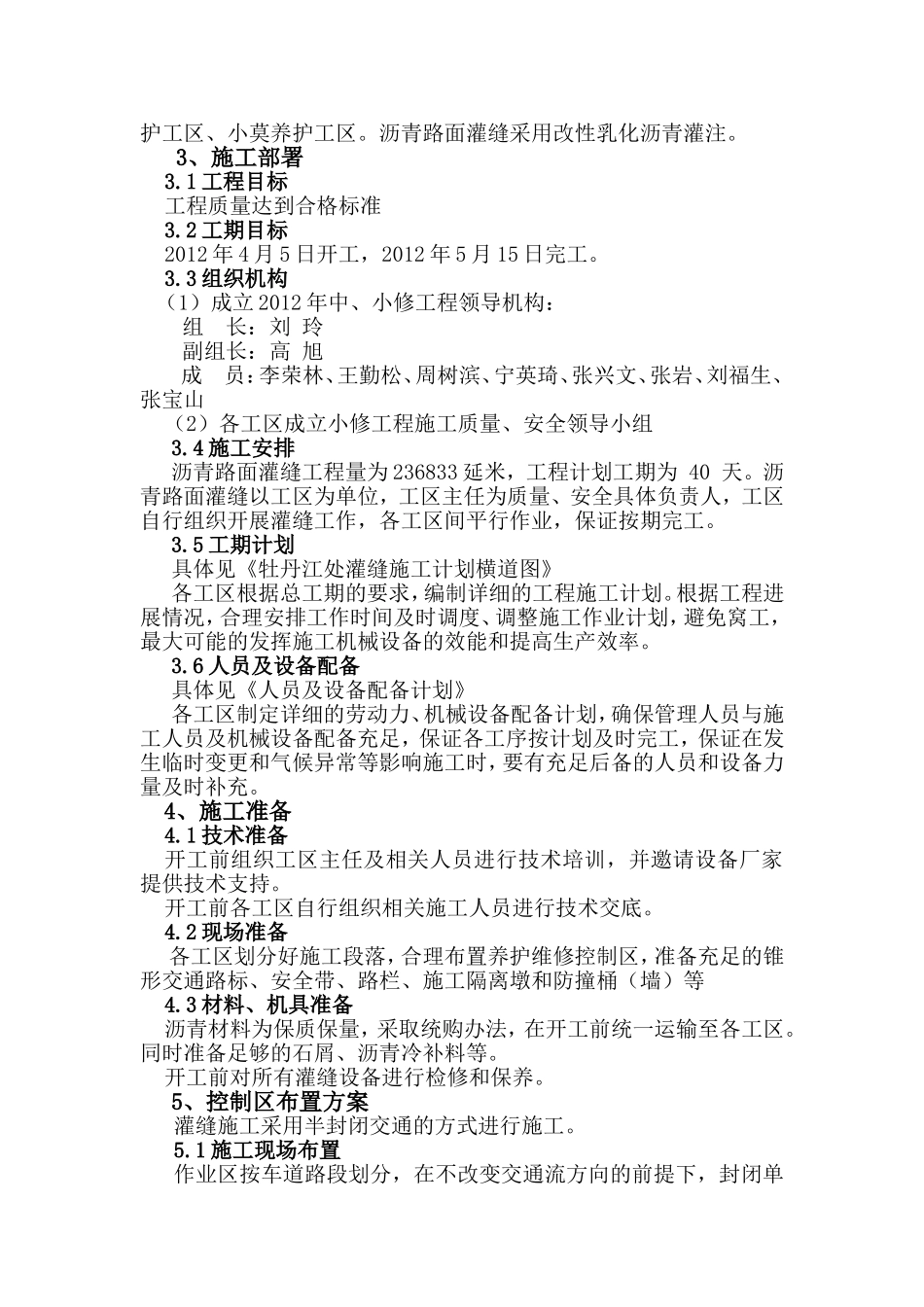

3机械化灌缝作业指南;2、工程概况牡丹江处2012年沥青路面灌缝计划236833延长米,主要为G10公路绥牡段,沿线共涉及绥芬河养护工区、兴源养护工区、磨刀石养护工区、小莫养护工区

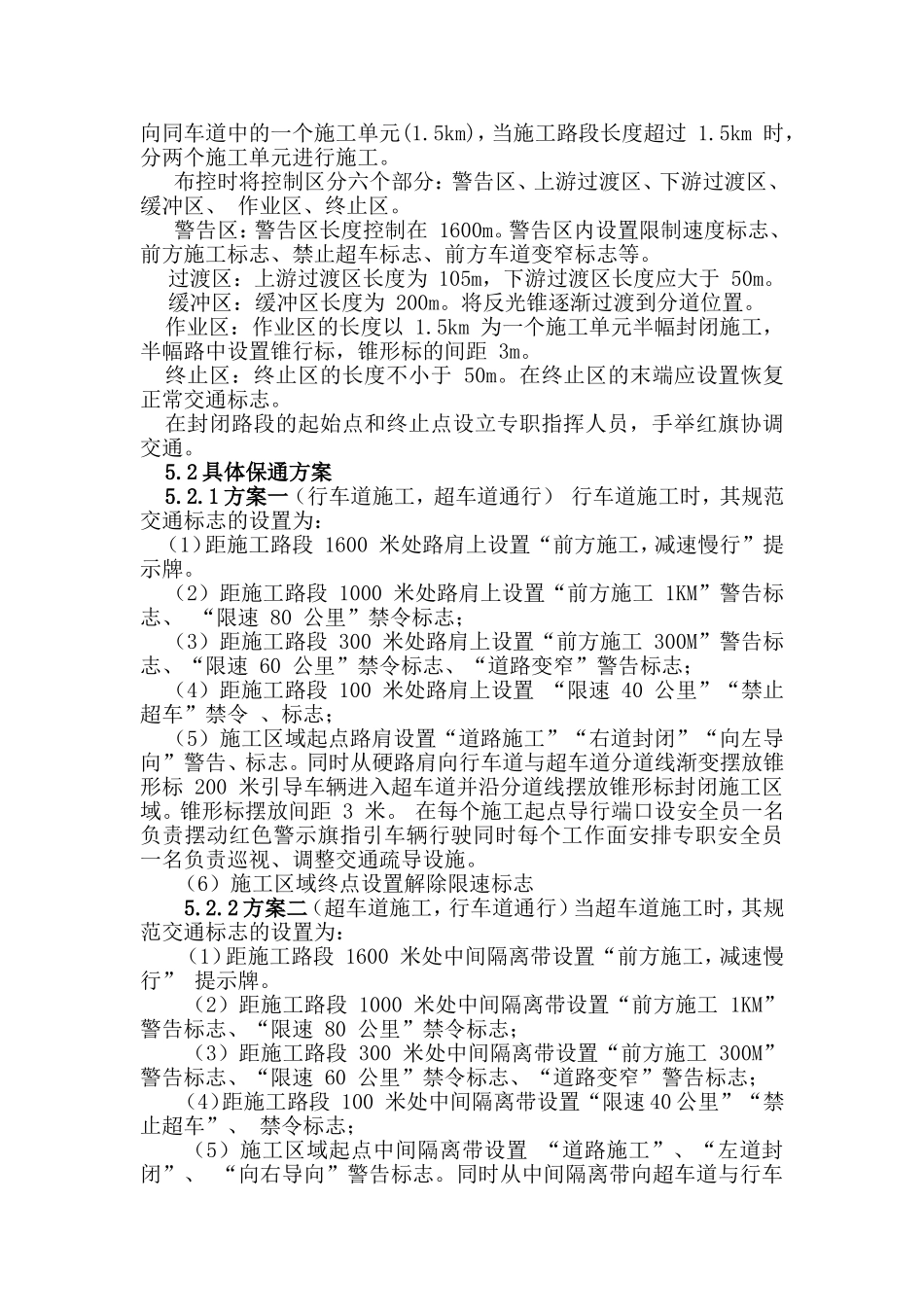

沥青路面灌缝采用改性乳化沥青灌注
3、施工部署3
1工程目标工程质量达到合格标准3
2工期目标2012年4月5日开工,2012年5月15日完工
3组织机构(1)成立2012年中、小修工程领导机构:组长:刘玲副组长:高旭成员:李荣林、王勤松、周树滨、宁英琦、张兴文、张岩、刘福生、张宝山(2)各工区成立小修工程施工质量、安全领导小组3
4施工安排沥青路面灌缝工程量为236833延米,工程计划工期为40天
沥青路面灌缝以工区为单位,工区主任为质量、安全具体负责人,工区自行组织开展灌缝工作,各工区间平行作业,保证按期完工
5工期计划具体见《牡丹江处灌缝施工计划横道图》各工区根据总工期的要求,编制详细的工程施工计划
根据工程进展情况,合理安排工作时间及时调度、调整施工作业计划,避免窝工,最大可能的发挥施工机械设备的效能和提高生产效率
