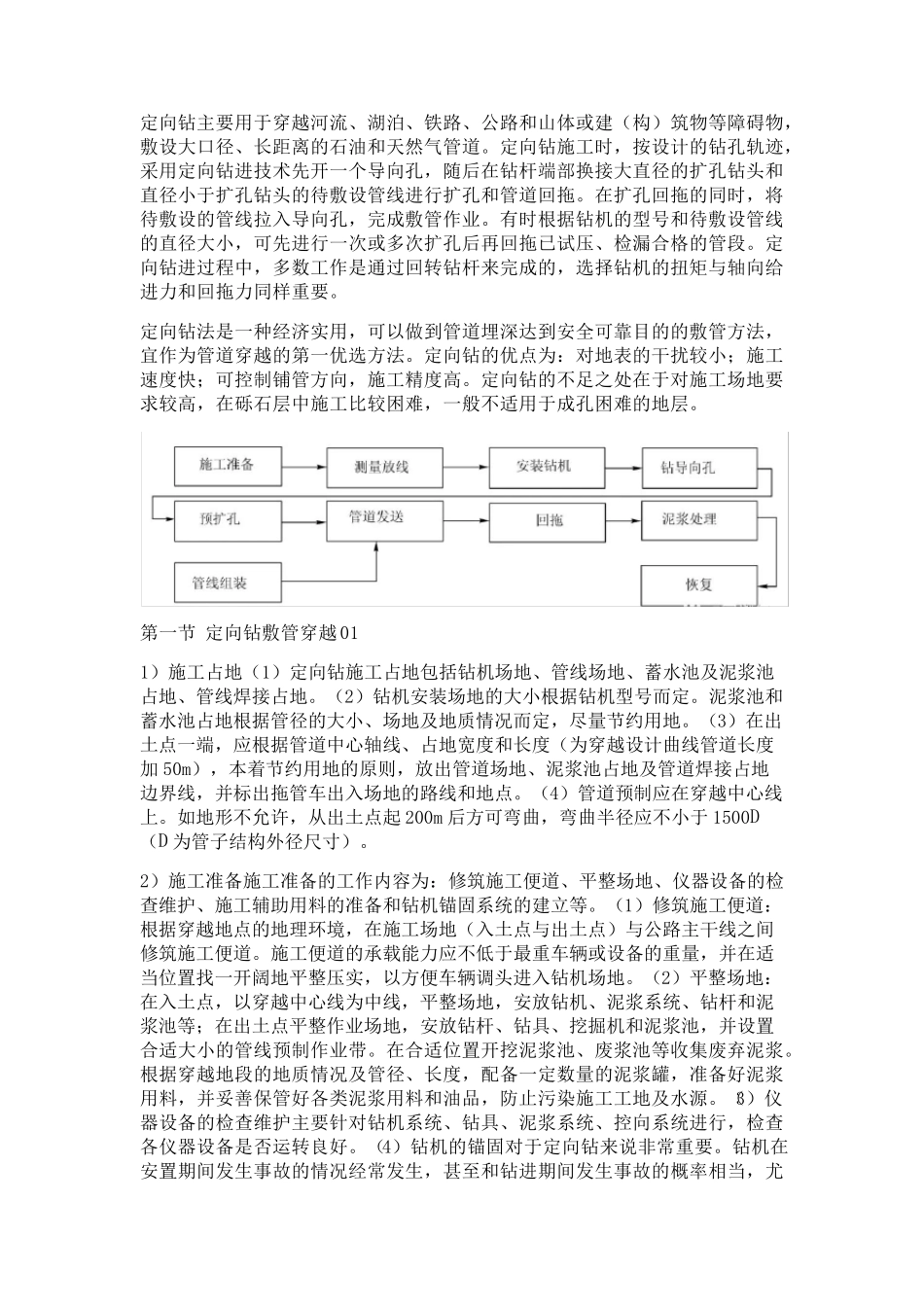

定向钻主要用于穿越河流、湖泊、铁路、公路和山体或建(构)筑物等障碍物,敷设大口径、长距离的石油和天然气管道。定向钻施工时,按设计的钻孔轨迹,采用定向钻进技术先开一个导向孔,随后在钻杆端部换接大直径的扩孔钻头和直径小于扩孔钻头的待敷设管线进行扩孔和管道回拖。在扩孔回拖的同时,将待敷设的管线拉入导向孔,完成敷管作业。有时根据钻机的型号和待敷设管线的直径大小,可先进行一次或多次扩孔后再回拖已试压、检漏合格的管段。定向钻进过程中,多数工作是通过回转钻杆来完成的,选择钻机的扭矩与轴向给进力和回拖力同样重要。 定向钻法是一种经济实用,可以做到管道埋深达到安全可靠目的的敷管方法,宜作为管道穿越的第一优选方法。定向钻的优点为:对地表的干扰较小;施工速度快;可控制铺 管方向,施工精 度高 。定向钻的不 足 之 处 在于对施工场 地要求 较高 ,在砾 石层 中施工比 较困 难 ,一般 不 适 用于成孔困 难 的地层 。 第一节 定向钻敷管穿越01 1)施工占 地(1)定向钻施工占 地包 括 钻机场 地、管线场 地、蓄 水 池 及 泥 浆 池占 地、管线焊 接占 地。(2)钻机安装 场 地的大小根据钻机型号而 定。泥 浆 池 和蓄 水 池 占 地根据管径的大小、场 地及 地质 情 况 而 定,尽 量 节 约 用地。(3)在出土 点一端,应 根据管道中心 轴线、占 地宽 度和长度(为穿越设计曲 线管道长度加 50m),本 着 节 约 用地的原 则 ,放 出 管道场 地、泥 浆 池 占 地及 管道焊 接占 地边 界 线,并 标 出 拖管车 出 入场 地的路线和地点。(4)管道预 制应 在穿越中心 线上 。如 地形 不 允 许 ,从 出 土 点起 200m 后方可弯 曲 ,弯 曲 半 径应 不 小于1500D(D 为管子 结 构外 径尺 寸 )。 2)施工准 备 施工准 备 的工作内 容 为:修 筑施工便 道、平 整 场 地、仪 器 设备 的检查 维 护 、施工辅 助 用料 的准 备 和钻机锚 固 系 统 的建立 等。(1)修 筑施工便 道:根据穿越地点的地理 环 境 ,在施工场 地(入土 点与出 土 点)与公路主干线之 间修 筑施工便 道。施工便 道的承 载 能 力应 不 低 于最 重车 辆 或设备 的重量 ,并 在适当 位 置 找 一开阔 地平 整 压实,以方便 车 辆 调 头进入钻机场 地。(2)平 整 场...
