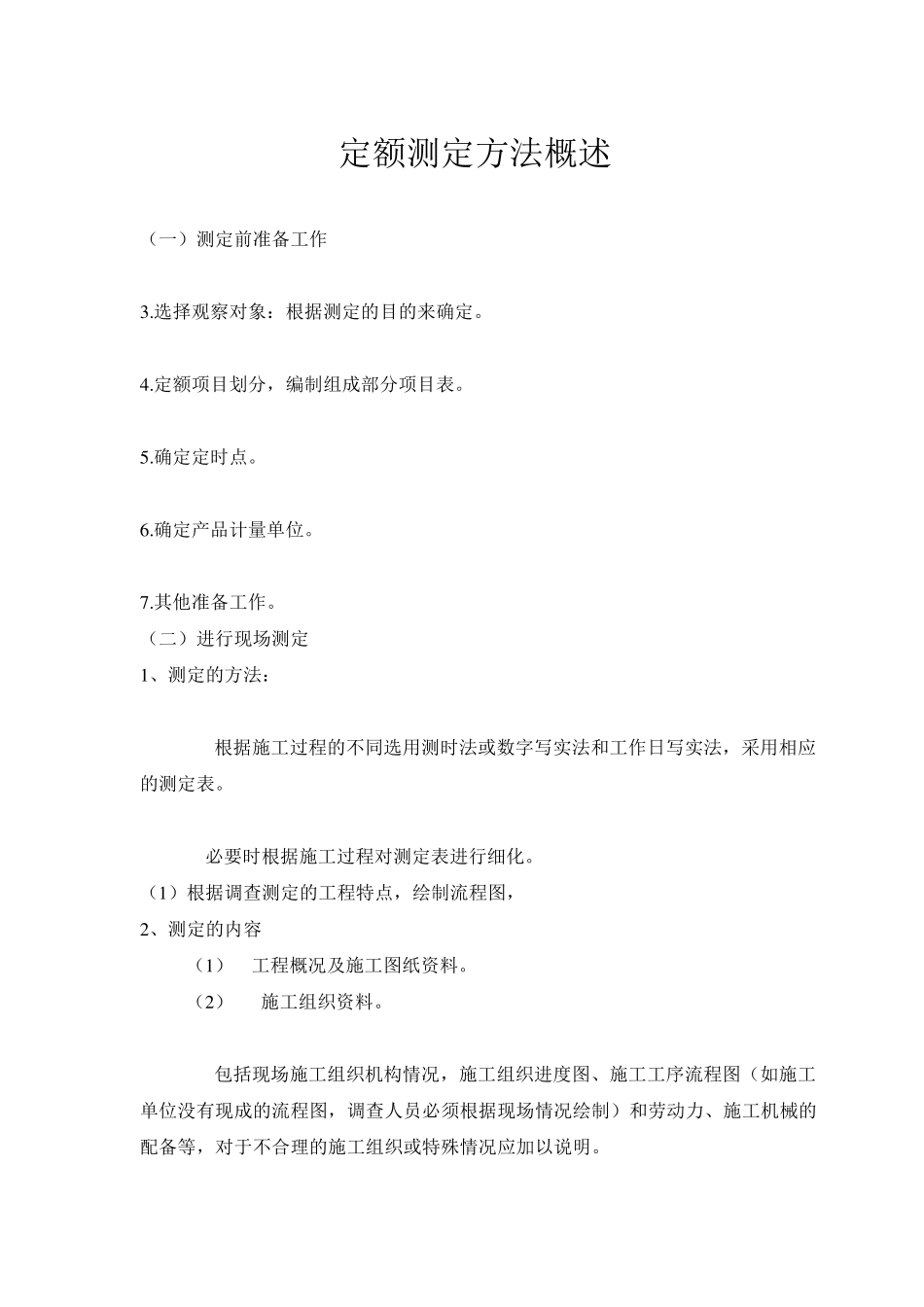

定额测定方法概述 (一)测定前准备工作 3
选择观察对象:根据测定的目的来确定
定额项目划分,编制组成部分项目表
确定产品计量单位
其他准备工作
(二)进行现场测定 1 、测定的方法: 根据施工过程的不同选用测时法或数字写实法和工作日写实法,采用相应的测定表
必要时根据施工过程对测定表进行细化
(1 )根据调查测定的工程特点,绘制流程图, 2 、测定的内容 (1 ) 工程概况及施工图纸资料
(2 ) 施工组织资料
包括现场施工组织机构情况,施工组织进度图、施工工序流程图(如施工单位没有现成的流程图,调查人员必须根据现场情况绘制)和劳动力、施工机械的配备等,对于不合理的施工组织或特殊情况应加以说明

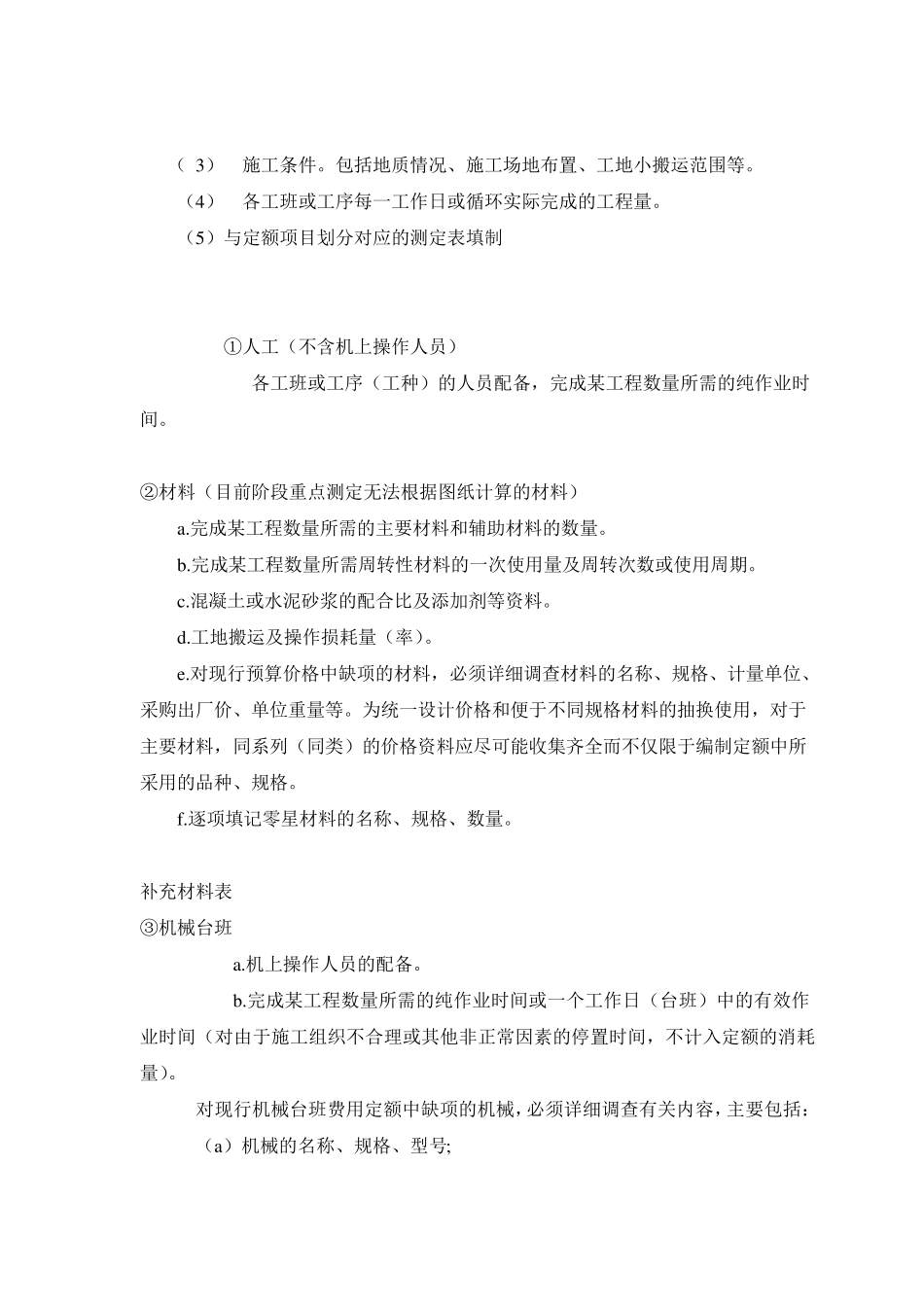

( 3) 施工条件
包括地质情况、施工场地布置、工地小搬运范围等
(4) 各工班或工序每一工作日或循环实际完成的工程量
(5)与定额项目划分对应的测定表填制 ①人工(不含机上操作人员) 各工班或工序(工种)的人员配备,完成某工程数量所需的纯作业时间
②材料(目前阶段重点测定无法根据图纸计算的材料) a
完成某工程数量所需的主要材料和辅助材料的数量
完成某工程数量所需周转性材料的一次使用量及周转次数或使用周期
混凝土或水泥砂浆的配合比及添加剂等资料
工地搬运及操作损耗量(率)
对现行预算价格中缺项的材料,必须详细调查材料的名称、规格、计量单位、采购出厂价、单位重量等
为统一设计价格和便于不同规格材料的抽换使用,对于主要材料,同系列(同类)的价格资料应尽可能收集齐全而不仅限于编制定额中所采用的品种、规格
逐项填记零星材料的名称、规格、数量

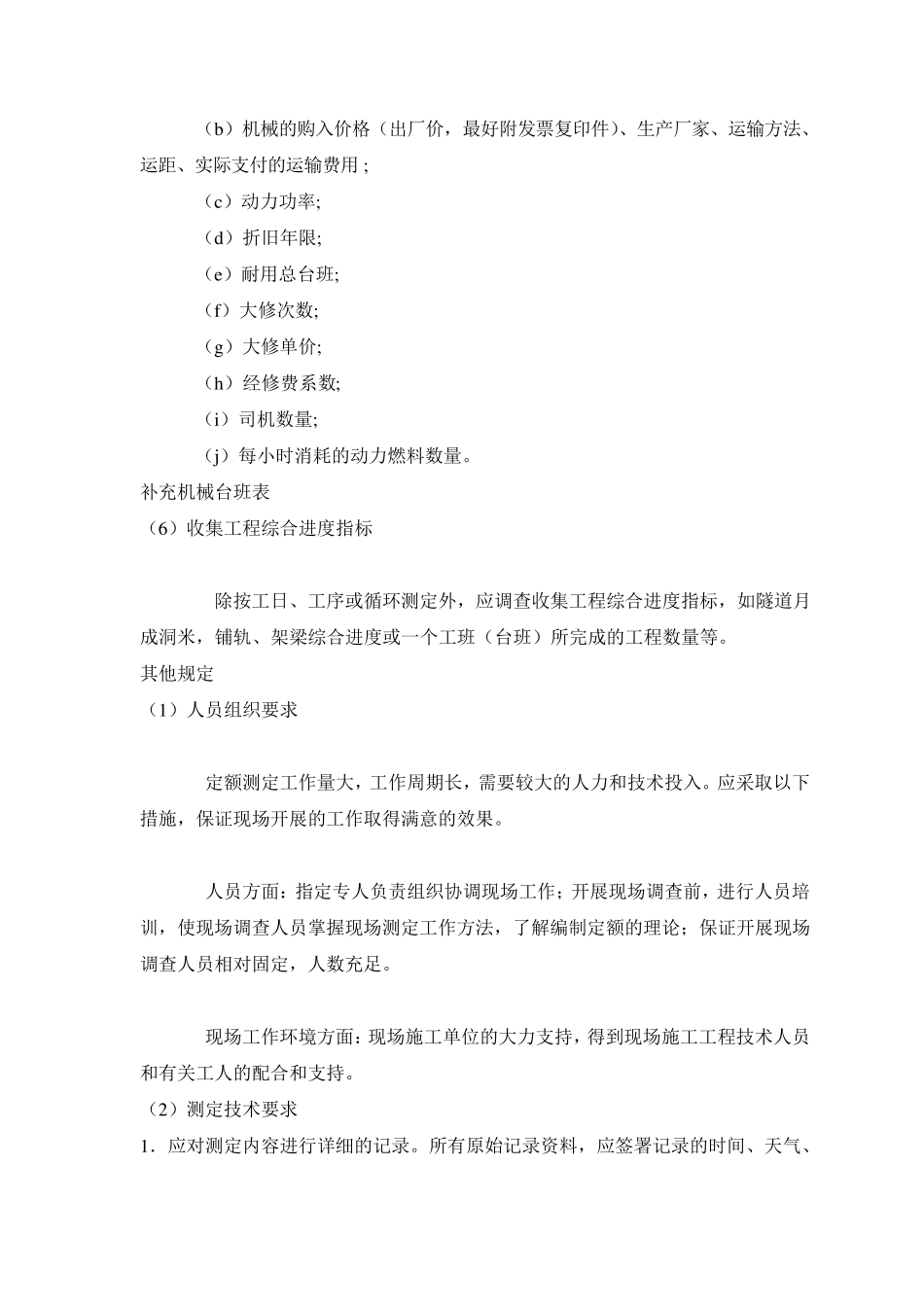

补充材料表 ③机械台班 a
机上操作人员的配备
完成某工程数量所需的纯作业时间或一个工作日(台班)中的有效作业时间(对由于施工组织不合理或其他非正常
