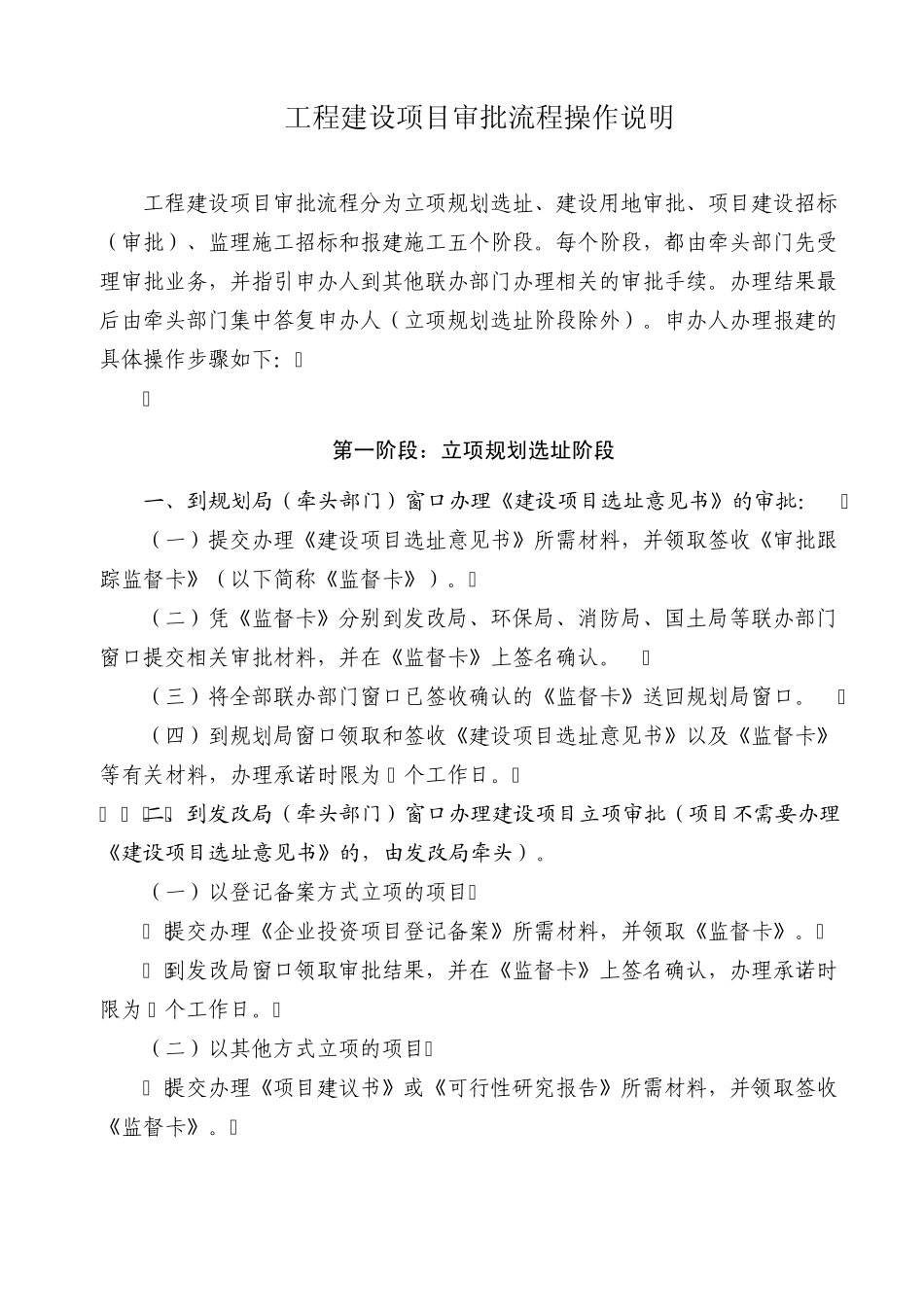

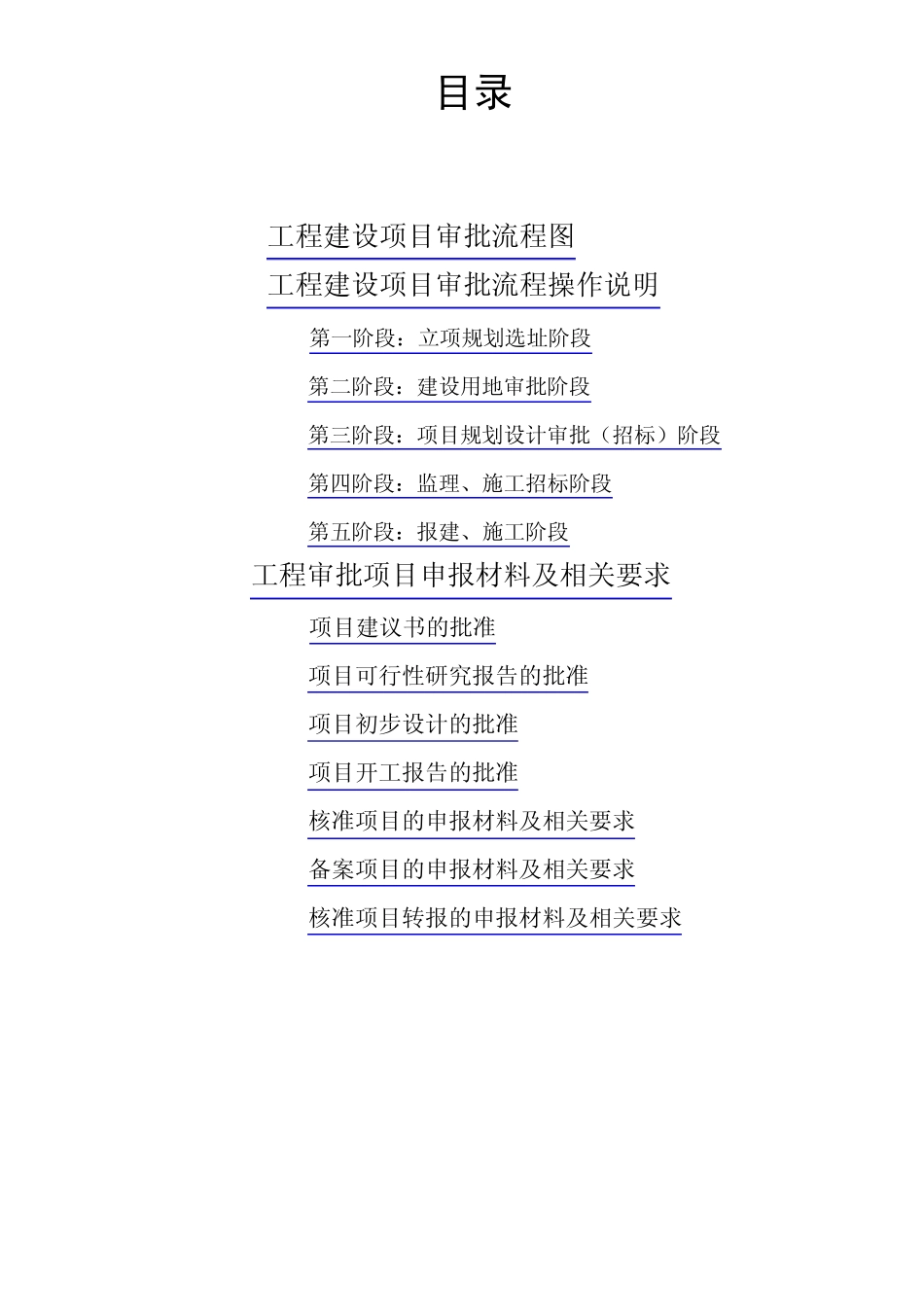

目录 工程建设项目审批流程图 工程建设项目审批流程操作说明 第一阶段:立项规划选址阶段 第二阶段:建设用地审批阶段 第三阶段:项目规划设计审批(招标)阶段 第四阶段:监理、施工招标阶段 第五阶段:报建、施工阶段 工程审批项目申报材料及相关要求 项目建议书的批准 项目可行性研究报告的批准 项目初步设计的批准 项目开工报告的批准 核准项目的申报材料及相关要求 备案项目的申报材料及相关要求 核准项目转报的申报材料及相关要求 工程建设项目审批流程图 立项规划选址阶段 ︵ 7 个 工 作 日 ︶ 监理、施工 招标阶段 ︵ 11 个 工 作 日 ︶ 核发《建设项目选址意见书》 牵头单位:规划局 时间:7 个工作日 项目建议书审批 可行性研究报告审批 项目申请报告 单位:发改局(经贸局) 时间:6 个工作日 有关部门审批意见(水利、地震等) 时间:5 个工作日出具初审意见,2 0个工作日内完成(可并联) 消防预审(甲、乙类生产仓储项目) 单位:消防局 时间:5 个工作日 环保部门立项意见 单位:环保局 时间:5 个工作日 用地预审 单位:国土局 时间:5 个工作日 环评报告审批 单位:环保局 时间:进入初步设计审批阶段之前 核发《建设用地规划许可证》 牵头单位:规划局 时间:5 个工作日 出具规划、建筑设计条件 单位:规划局 时间:6 个工作日 项目规划设计审批(招标)阶段 ︵19个工作日 ︶ 设计方案招标与/或规划 设计方案审批 牵头单位:规划局与/或发改(经贸)局 时间:5 个工作日 建设工程交易中心招投标 单位:建设工程交易中心 时间:3 个工作日 部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门 时间:4 工作日 监理、施工招标 牵头单位:发改(经贸)局 时间:8 个工作日(同时进行) 部门审批意见(消防、环保、水利、人防、气象、国土、管线等) 单位:有关单位 时间:4 个工作日 初步设计审批 牵头单位:规划局 时间:5 个工作日 核发建设工程规划许可证 单位:规划局 时间:3 工作日 办理用地审批手续 单位:国土局 时间:1 6 个工作日内完成(可并联) 建设用地 审批阶段 ︵ 5 个 工 作 日 ︶ 建设工程交易中心招投标 单位:建设工程交易中心 时间:3 个工作日 审核中介机构编制的预算 单位:财政局 时间:发招标文件前完成 (可并联) 报建施工 阶 段 ︵ 3 个 工 作 日 ...
