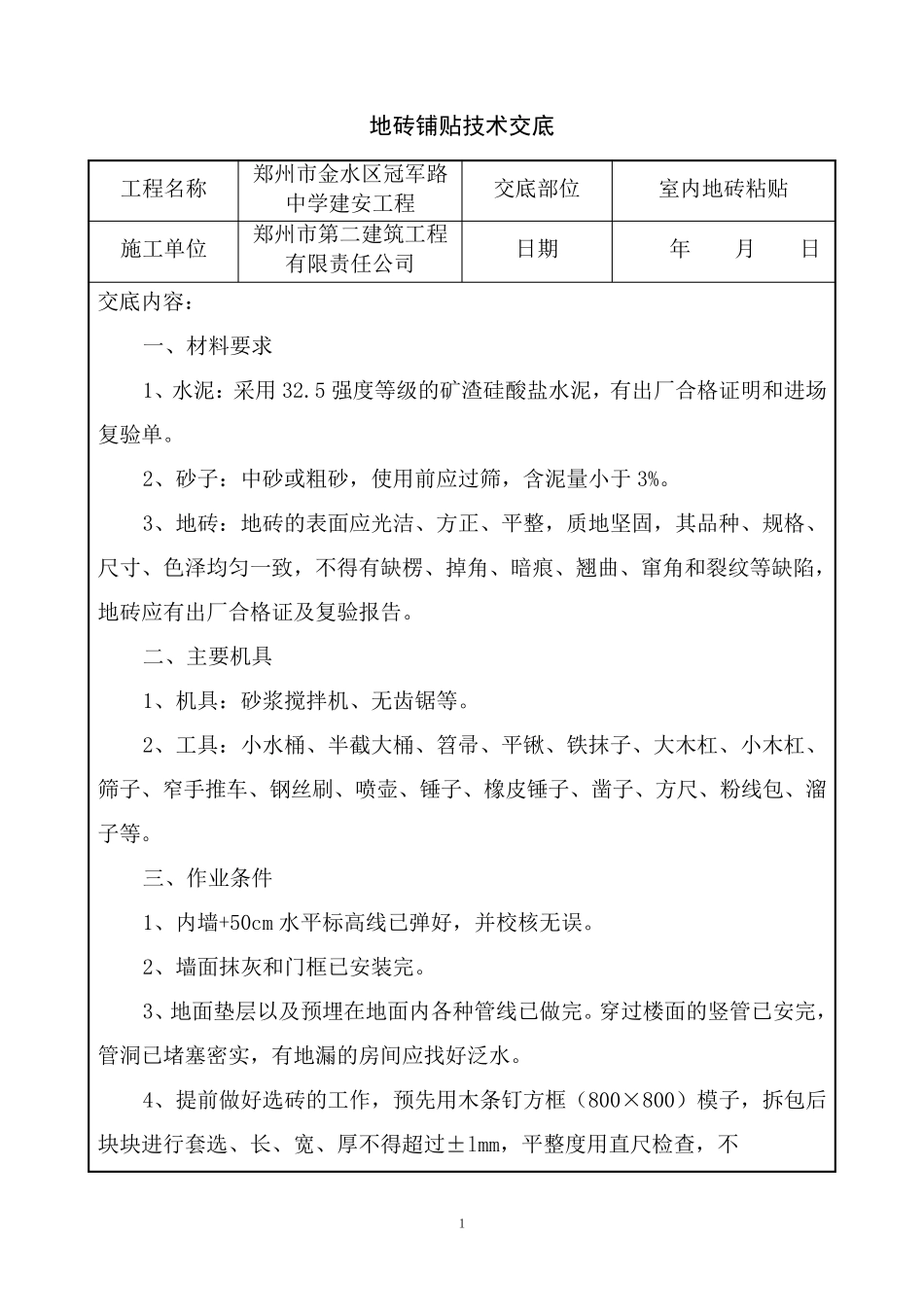

1 地砖铺贴技术交底 工 程 名 称 郑 州 市 金 水 区 冠 军 路中 学 建 安 工 程 交 底 部 位 室 内 地 砖 粘 贴 施 工 单 位 郑 州 市 第 二 建 筑 工 程有 限 责 任 公 司 日 期 年 月 日 交 底 内 容 : 一 、 材 料 要 求 1、 水 泥 : 采 用 32.5 强 度 等 级 的 矿 渣 硅 酸 盐 水 泥 , 有 出 厂 合 格 证 明 和 进 场复 验 单 。 2、 砂 子 : 中 砂 或 粗 砂 , 使 用 前 应 过 筛 , 含 泥 量 小 于 3%。 3、 地 砖 : 地 砖 的 表 面 应 光 洁 、 方 正 、 平 整 , 质 地 坚 固 , 其 品 种 、 规 格 、尺 寸 、 色 泽 均 匀 一 致 , 不 得 有 缺 楞 、 掉 角 、 暗 痕 、 翘 曲 、 窜 角 和 裂 纹 等 缺 陷 ,地 砖 应 有 出 厂 合 格 证 及 复 验 报 告。 二 、 主要 机具 1、 机具: 砂 浆搅拌机、 无齿锯等 。 2、 工 具: 小 水 桶、 半截大桶、 笤帚、 平 锹、 铁抹子 、 大木杠、 小 木杠、筛 子 、 窄手推车、 钢丝刷、 喷壶、 锤子 、 橡皮锤子 、 凿子 、 方 尺 、 粉线包、 溜子 等 。 三、 作业条件 1、 内 墙+50cm 水 平 标高线已弹好, 并校核无误。 2、 墙面 抹灰和 门框已安 装完。 3、 地 面 垫层以及 预埋在地 面 内 各种 管线已做完。 穿过 楼面 的 竖管已安 完,管洞已堵塞密实, 有 地 漏的 房间应 找好泛水 。 4、 提前 做好选砖 的 工 作, 预先用 木条钉方 框(800×800)模子 , 拆包后块块进 行套选、 长、 宽、 厚不 得 超过 ±lmm, 平 整 度 用 直尺 检查, 不 2 工程名称 郑州市金水区冠军路中学建安工程 交底部位 室内地砖粘贴 施工单位 郑州市第二建筑工程有限责任公司 日期 年 月 日 交底内容: 得超过±0.5mm。外观有裂缝、掉角和表面上有缺陷的板剔出,并按颜色挑选后分别堆放。室内与走廊地砖颜色不同,应该区分开。 5、地砖大面积粘贴前,先做样板间,经检查合格后方可继续施工。 6、地砖、踢脚板粘贴前,应在水中浸泡晾干后表面无明水再使用。 7、有水房间地面防水层做完并进行蓄水实验,隐蔽验收合格。 四、操作工艺 工艺流程: 基层处理 → 找标高...
