1 新世界中心三期 结联134 新增钢楼梯 施工方案 一、编制依据 1、新世界中心三期工程图纸、技术变更单
2、《建筑拆除工程安全技术规范》、《建筑机械使用安全技术规程》、《建筑物、构筑物拆除技术规程》、《建筑结构荷载规范》、《建筑施工扣件式钢管脚手架安全技术规范》、《混凝土结构加固设计规范》
3、其他相关规范及行业标准
二、工程概况 1、项目名称:武汉新世界中心三期 2、建筑单位:新世界发展(武汉)有限公司 3、施工内容:依据变更单要求,裙楼B 区 S1-7~S1-8 交 S1-G~S1-J 轴新增一层通往五层的钢楼梯

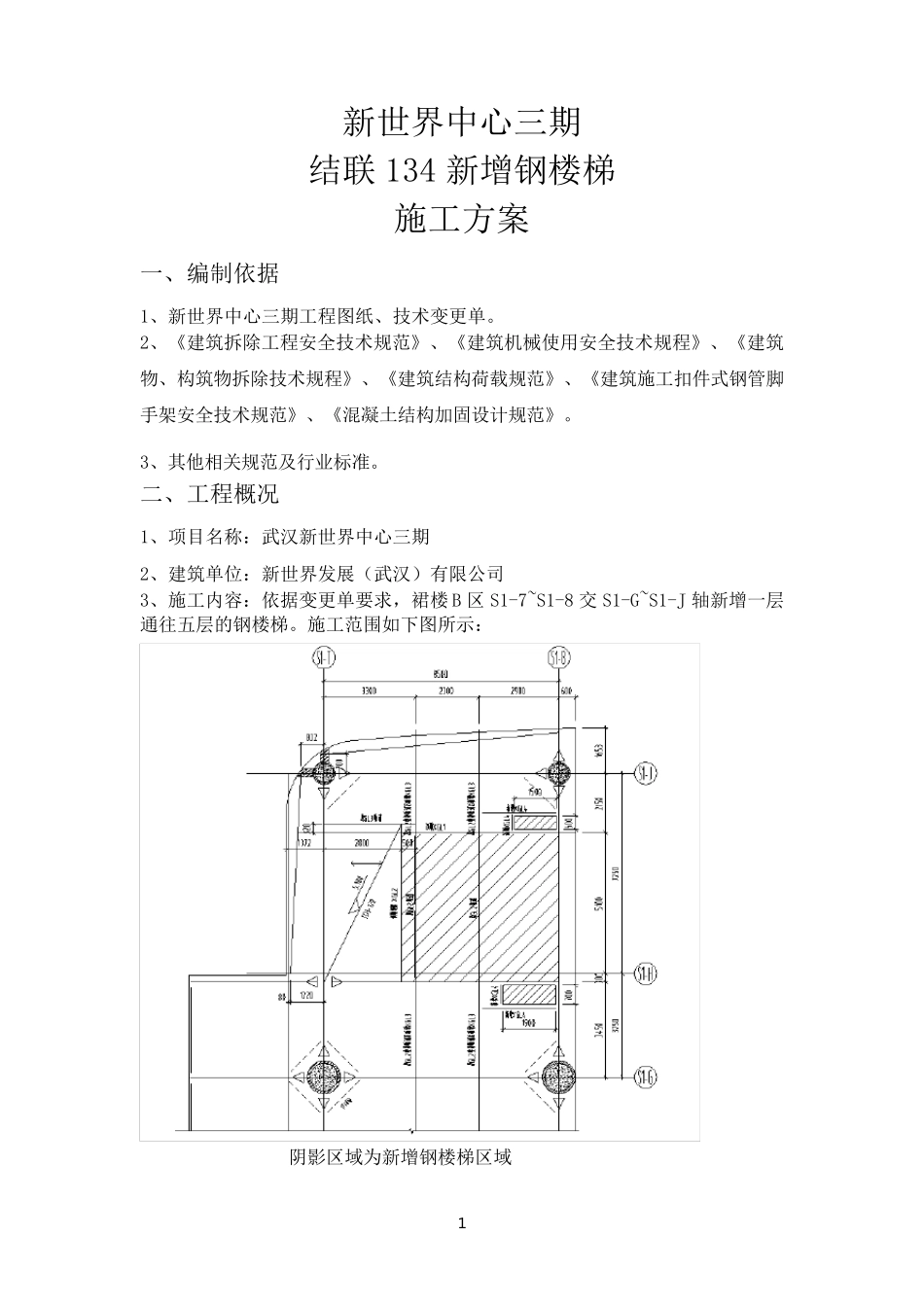

施工范围如下图所示: 阴影区域为新增钢楼梯区域 2 4、施工总路线: 拆除混凝土楼板→拆除及新增钢梁、楼承板→新增钢楼梯→混凝土浇筑
三、混凝土楼板拆除工程 1、拆除流程 施工定位→搭设楼板的支撑架→无损切割→板块破碎→碎块清理→建筑垃圾外运
2、拆除详细安排 (1)施工前的准备工作: 1、进行详细的书面技术交底,提供原建筑物的图纸及地质资料,切断和封堵通往被拆除区域内的一切水、电、通风等线路及各种管道
2、 撤出所需要的设备及物资,施工开始后,非现场施工人员不得进入现场,以防安全事故发生
3、组织施工有关人员商讨、研究,编制施工组织设计
4、根据现场情况及工程安排,准备必要机械设备、材料、人员等进场,并提前做好关键路口的安全标记及指挥
5、开工前,参加工程的施工人员认真接受对拆除区域内的技术交底,地上、地下障碍物的书面交底,双 方 做好记录
组织工长 、安全员及施工人员要认真熟悉 和掌 握 施工范 围 及结 构 特 点 ,清楚 地上、地下障碍物和制订 安全措 施,要有严格 的安全和施工工艺 的记录
6、拆除施工中 必须 采 取 降 尘 措 施,施工现场采 取 低 噪 音 、低 粉 尘 的施工方法
(2)施工工艺 : (一)施工
