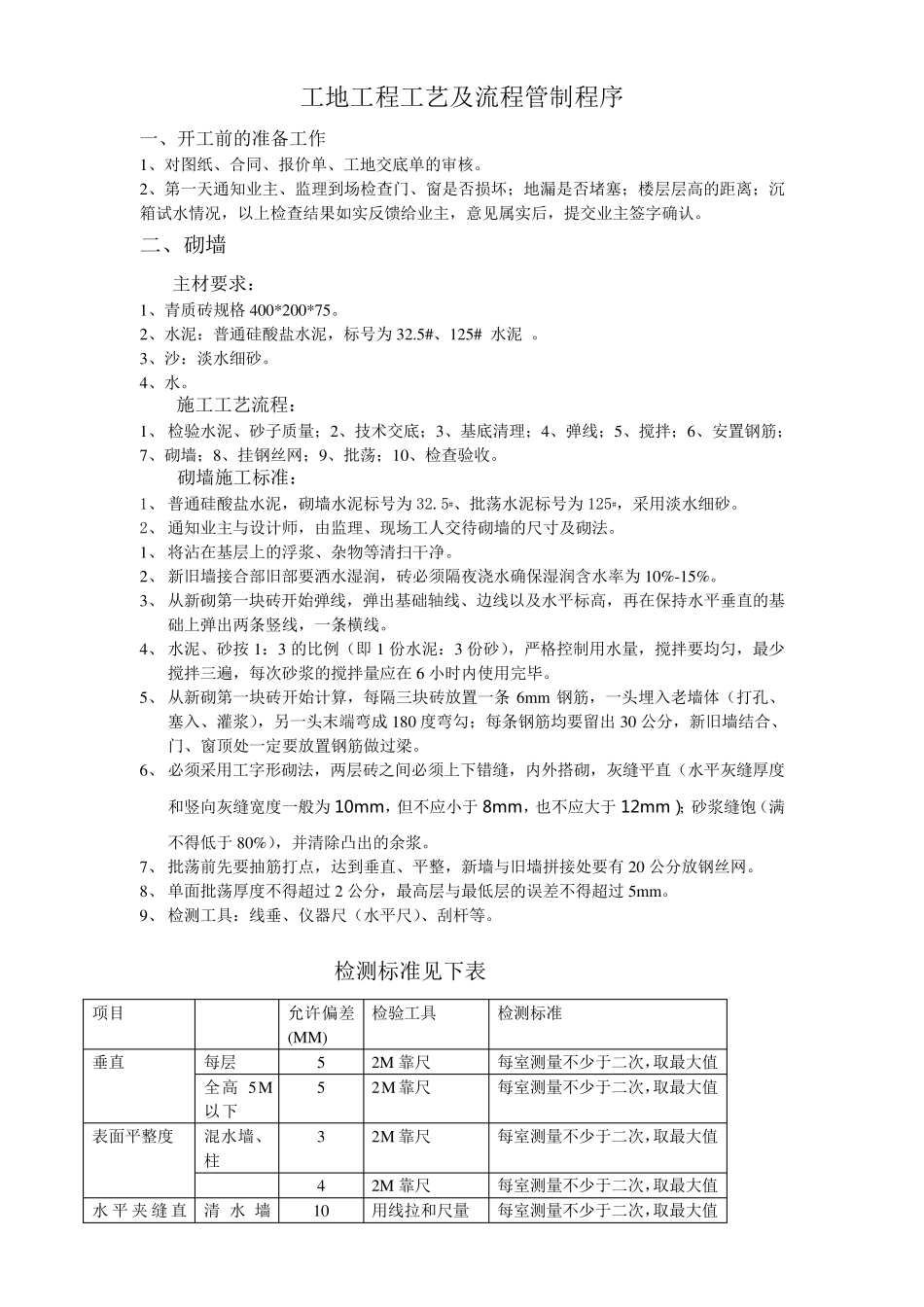

工地工程工艺及流程管制程序 一、开工前的准备工作 1、对图纸、合同、报价单、工地交底单的审核。 2、第一天通知业主、监理到场检查门、窗是否损坏;地漏是否堵塞;楼层层高的距离;沉箱试水情况,以上检查结果如实反馈给业主,意见属实后,提交业主签字确认。 二、砌墙 主材要求: 1、青质砖规格 400*200*75。 2、水泥:普通硅酸盐水泥,标号为 32.5#、125# 水泥 。 3、沙:淡水细砂。 4、水。 施工工艺流程: 1、 检验水泥、砂子质量;2、技术交底;3、基底清理;4、弹线;5、搅拌;6、安置钢筋; 7、砌墙;8、挂钢丝网;9、批荡;10、检查验收。 砌墙施工标准: 1、 普通硅酸盐水泥,砌墙水泥标号为 32.5#、批荡水泥标号为 125#,采用淡水细砂。 2、 通知业主与设计师,由监理、现场工人交待砌墙的尺寸及砌法。 1、 将沾在基层上的浮浆、杂物等清扫干净。 2、 新旧墙接合部旧部要洒水湿润,砖必须隔夜浇水确保湿润含水率为 10%-15%。 3、 从新砌第一块砖开始弹线,弹出基础轴线、边线以及水平标高,再在保持水平垂直的基础上弹出两条竖线,一条横线。 4、 水泥、砂按 1:3 的比例(即 1 份水泥:3 份砂),严格控制用水量,搅拌要均匀,最少搅拌三遍,每次砂浆的搅拌量应在 6 小时内使用完毕。 5、 从新砌第一块砖开始计算,每隔三块砖放置一条 6mm 钢筋,一头埋入老墙体(打孔、塞入、灌浆),另一头末端弯成 180 度弯勾;每条钢筋均要留出 30 公分,新旧墙结合、门、窗顶处一定要放置钢筋做过梁。 6、 必须采用工字形砌法,两层砖之间必须上下错缝,内外搭砌,灰缝平直(水平灰缝厚度和竖向灰缝宽度一般为 10mm,但不应小于 8mm,也不应大于 12mm);砂浆缝饱(满不得低于 80%),并清除凸出的余浆。 7、 批荡前先要抽筋打点,达到垂直、平整,新墙与旧墙拼接处要有 20 公分放钢丝网。 8、 单面批荡厚度不得超过 2 公分,最高层与最低层的误差不得超过 5mm。 9、 检测工具:线垂、仪器尺(水平尺)、刮杆等。 检测标准见下表 项目 允许偏差(MM) 检验工具 检测标准 垂直 每层 5 2M 靠尺 每室测量不少于二次,取最大值 全高 5M以下 5 2M靠尺 每室测量不少于二次,取最大值 表面平整度 混水墙、柱 3 2M 靠尺 每室测量不少于二次,取最大值 4 2M 靠尺 每室测量不少于二次,取最大值 水 平 夹 缝 直清 水 墙10 用线拉和尺量 每室测量不少于...
