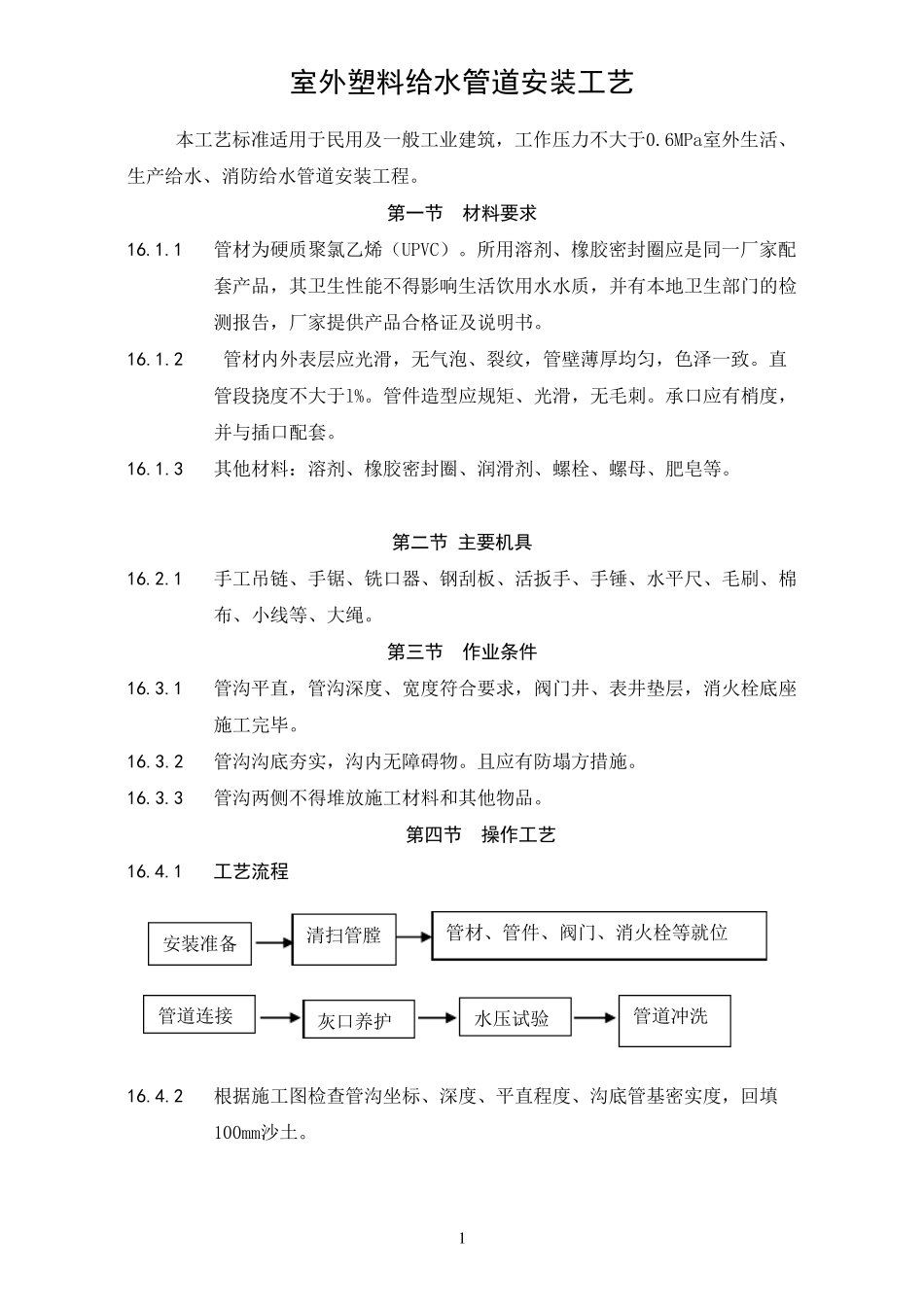

1 室外塑料给水管道安装工艺 本工艺标准适用于民用及一般工业建筑,工作压力不大于0
6MPa室外生活、生产给水、消防给水管道安装工程

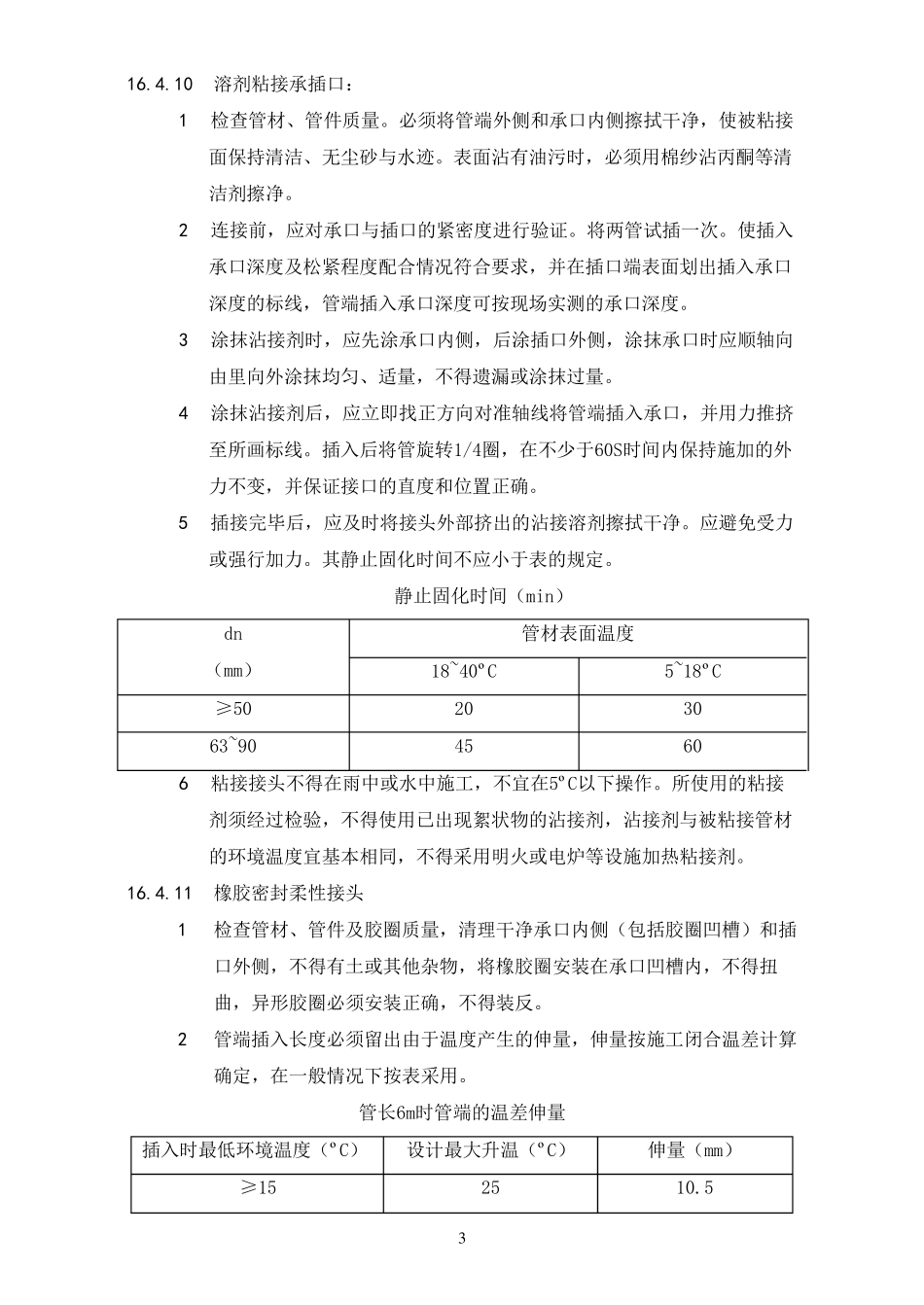

第一节 材料要求 16
1 管材为硬质聚氯乙烯(UPVC)
所用溶剂、橡胶密封圈应是同一厂家配套产品,其卫生性能不得影响生活饮用水水质,并有本地卫生部门的检测报告,厂家提供产品合格证及说明书
2 管材内外表层应光滑,无气泡、裂纹,管壁薄厚均匀,色泽一致
直管段挠度不大于l%
管件造型应规矩、光滑,无毛刺
承口应有梢度,并与插口配套
3 其他材料:溶剂、橡胶密封圈、润滑剂、螺栓、螺母、肥皂等
第二节 主要机具 16
1 手工吊链、手锯、铣口器、钢刮板、活扳手、手锤、水平尺、毛刷、棉布、小线等、大绳
第三节 作业条件 16
1 管沟平直,管沟深度、宽度符合要求,阀门井、表井垫 层,消火 栓底 座施 工完 毕
2 管沟沟底 夯 实 ,沟内无障 碍 物
且 应有防塌 方 措 施
3 管沟两 侧 不得堆 放 施 工材料和 其他物 品
第四节 操作工艺 16
1 工艺流程 16
2 根 据 施 工图 检查 管沟坐 标、深度、平直程度、沟底 管基 密实 度,回 填100mm沙 土
安装准备 清 扫 管膛 管材、管件、阀门、消火 栓等就 位 管道连 接 灰 口养 护 水压试 验 管道冲 洗 管道承口内部及插口外部管端沿30—45º角应预先铲掉,用棉布除去污物
3 把阀门、管件稳放在规定位置,作为基准点
把PVC管运到管沟沿线沟边,承口朝向来水方向
4 按土建施工的建筑室外标高线和管道坡度、标高,测定直线管道底标高,拉线拉紧绷紧,沟底平坦无块状物
5 用大绳把清扫后的管顺到沟底,清理承插口,然后对插安装管路,将承插接口顺直定位
