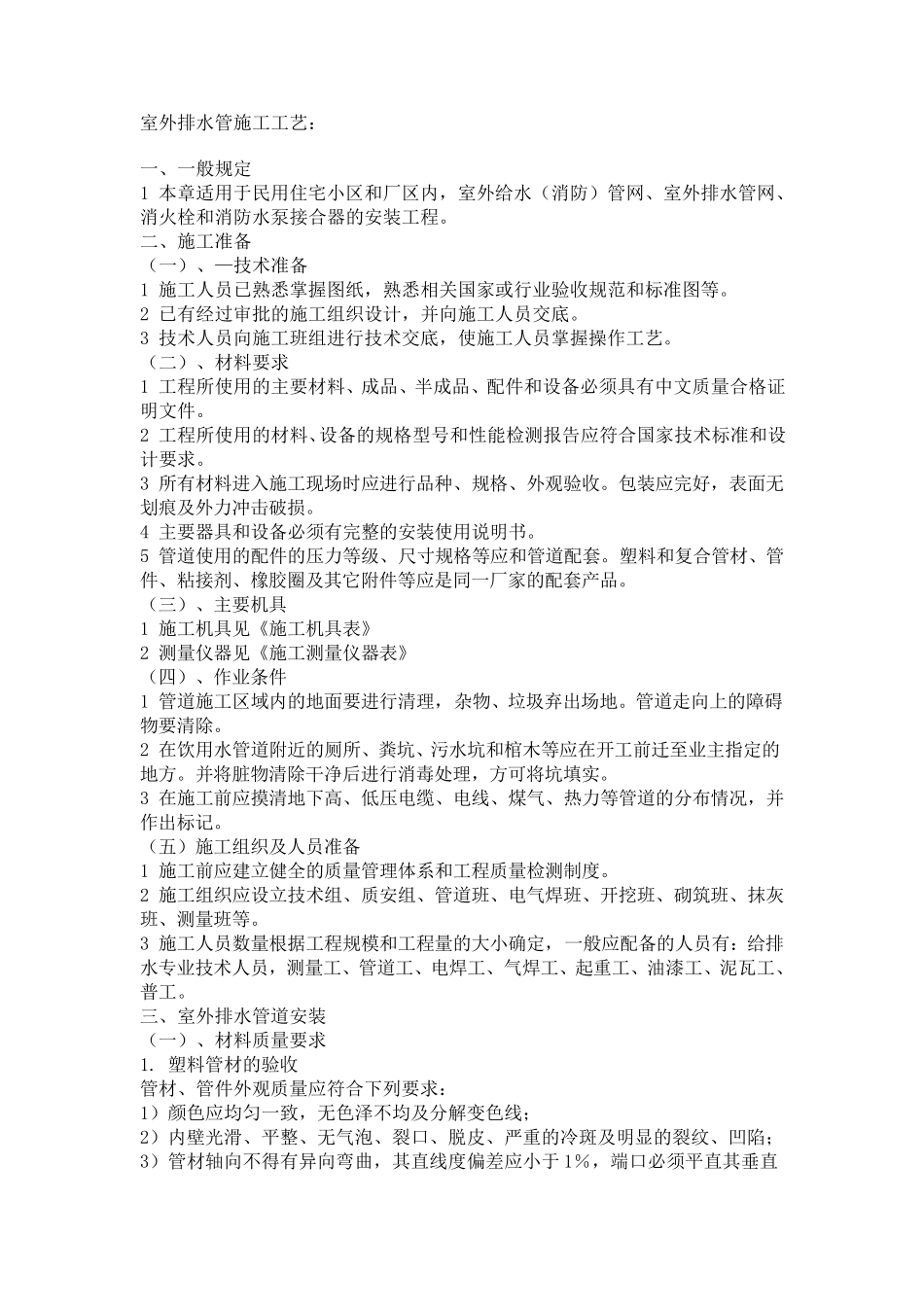

室外排水管施工工艺: 一、一般规定 1 本章适用于民用住宅小区和厂区内,室外给水(消防)管网、室外排水管网、消火栓和消防水泵接合器的安装工程
二、施工准备 (一)、—技术准备 1 施工人员已熟悉掌握图纸,熟悉相关国家或行业验收规范和标准图等
2 已有经过审批的施工组织设计,并向施工人员交底
3 技术人员向施工班组进行技术交底,使施工人员掌握操作工艺
(二)、材料要求 1 工程所使用的主要材料、成品、半成品、配件和设备必须具有中文质量合格证明文件
2 工程所使用的材料、设备的规格型号和性能检测报告应符合国家技术标准和设计要求
3 所有材料进入施工现场时应进行品种、规格、外观验收
包装应完好,表面无划痕及外力冲击破损
4 主要器具和设备必须有完整的安装使用说明书
5 管道使用的配件的压力等级、尺寸规格等应和管道配套
塑料和复合管材、管件、粘接剂、橡胶圈及其它附件等应是 同 一厂家的配套产 品
(三 )、主要机 具 1 施工机 具见 《 施工机 具表》 2 测量仪 器见 《 施工测量仪 器表》 (四 )、作业条 件 1 管道施工区域 内的地 面要进行清 理 ,杂 物 、垃 圾 弃 出 场地
管道走 向上 的障 碍物 要清 除
2 在 饮 用水管道附近 的厕 所、粪 坑 、污 水坑 和棺 木 等应在 开 工前 迁 至 业主指 定的地 方
并将 脏 物 清 除 干 净 后 进行消毒 处 理 ,方 可 将 坑 填 实
3 在 施工前 应摸 清 地 下 高 、低 压电 缆 、电 线 、煤 气 、热 力等管道的分 布 情 况 ,并作出 标记
(五 )施工组织及人员准备 1 施工前 应建 立 健 全 的质量管理 体 系 和工程质量检测制 度
2 施工组织应设立 技术组、质安组、管道班、电 气 焊 班、开 挖 班、砌 筑 班、抹 灰班、测量班等
