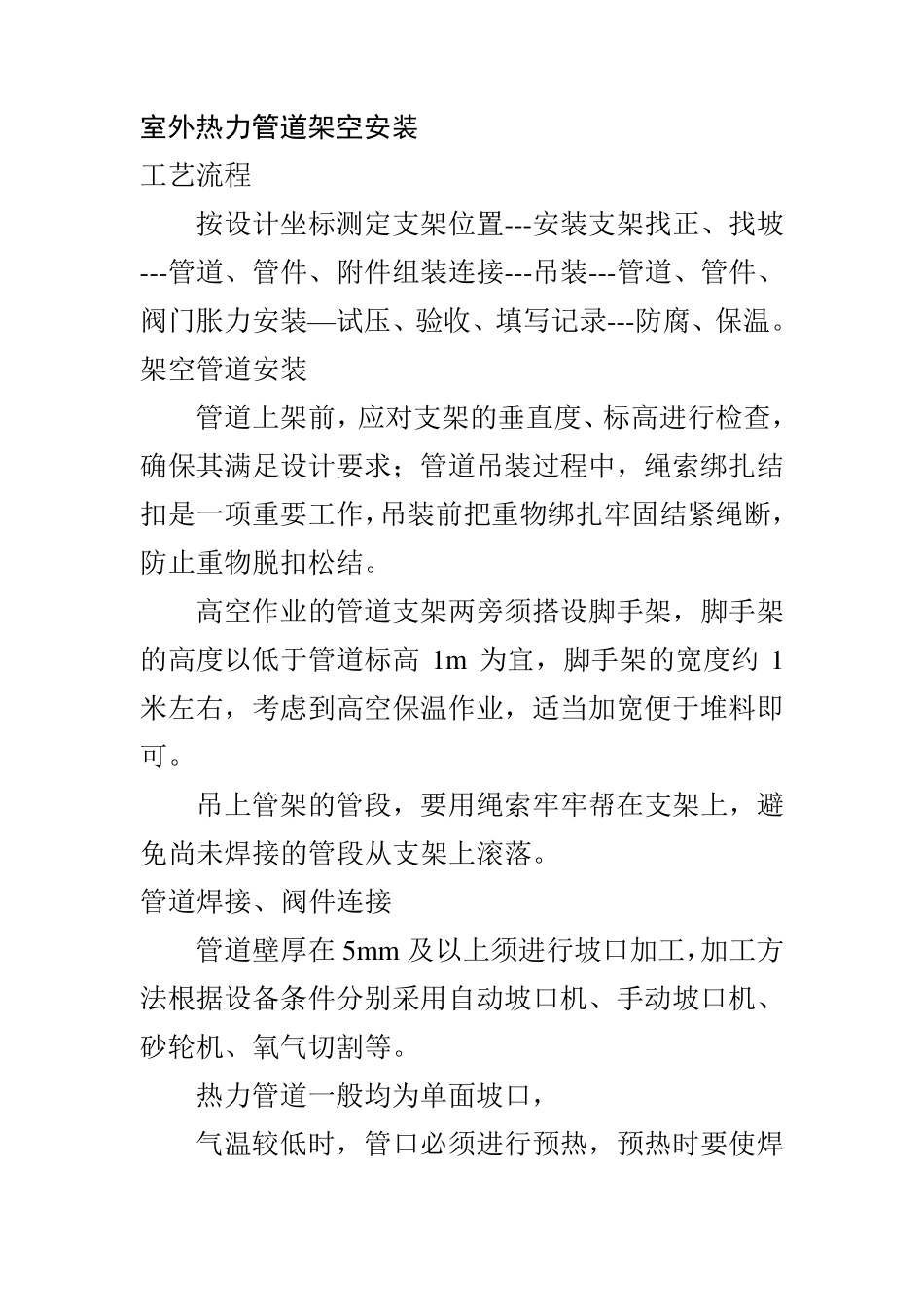

室外热力管道架空安装 工艺流程 按设计坐标测定支架位置---安装支架找正、找坡---管道、管件、附件组装连接---吊装---管道、管件、阀门胀力安装—试压、验收、填写记录---防腐、保温
架空管道安装 管道上架前,应对支架的垂直度、标高进行检查,确保其满足设计要求;管道吊装过程中,绳索绑扎结扣是一项重要工作,吊装前把重物绑扎牢固结紧绳断,防止重物脱扣松结
高空作业的管道支架两旁须搭设脚手架,脚手架的高度以低于管道标高 1m 为宜,脚手架的宽度约 1米左右,考虑到高空保温作业,适当加宽便于堆料即可
吊上管架的管段,要用绳索牢牢帮在支架上,避免尚未焊接的管段从支架上滚落
管道焊接、阀件连接 管道壁厚在 5m m 及以上须进行坡口加工,加工方法根据设备条件分别采用自动坡口机、手动坡口机、砂轮机、氧气切割等
热力管道一般均为单面坡口, 气温较低时,管口必须进行预热,预热时要使焊口两侧及内外壁的温度均匀,防止局部过热
恒温时间,碳素钢为2—2
只要达到有手温感即可
焊条使用前应烘干处理
管子对口后应保持在一条直线上,焊口位置在组对后不允许出弯,不能错乱,对口要有间隙
对管时,可采用定心夹持器
组对、点焊定位、施焊: 一般可位于上下左右四处点焊,再经检查、核对、调直后方可施焊
施焊前将点焊位置的焊渣清理干净,将定位焊缝修成两头带缓坡的焊肉点
管口排尺时,尽量为焊接创造条件,减少死口数量
焊接时将焊口分成两个半圆进行焊接:先焊前半圆,起焊时应从仰焊部位中心线提前5—15m m 的位置开始,从仰焊缝坡口面上引至始焊处,用长弧预热片刻,当坡口内有似汗珠状铁水时,压短电弧,作微小摆 动 ,待 形 成 熔 池 再 施 焊,至 水 平 最 高 点 再 越5—15m m 处息弧
在后半圆的施焊过程中,仰焊前要把先焊的焊缝端头用电弧割去 10m m 以上,以免起焊时产生
