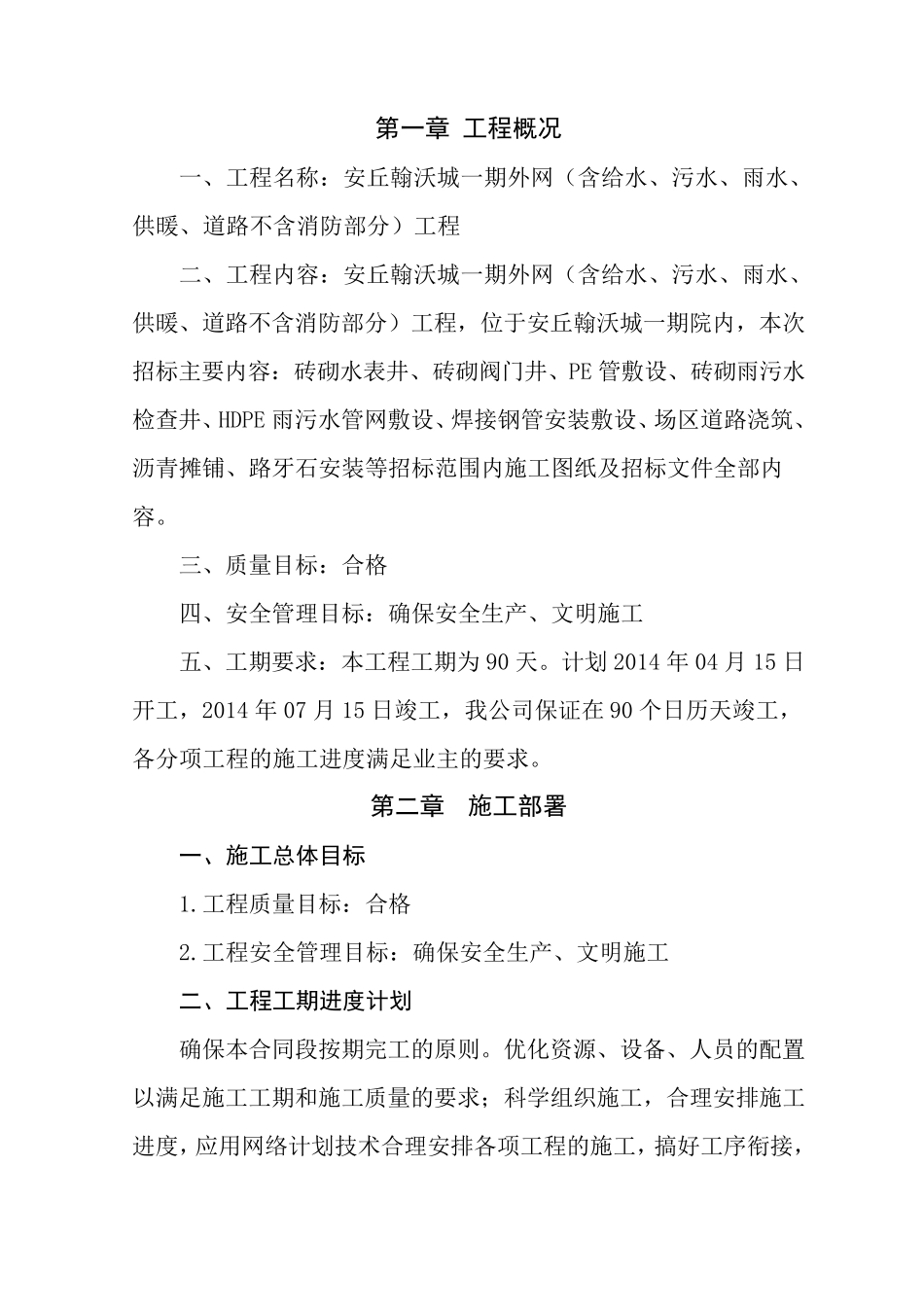

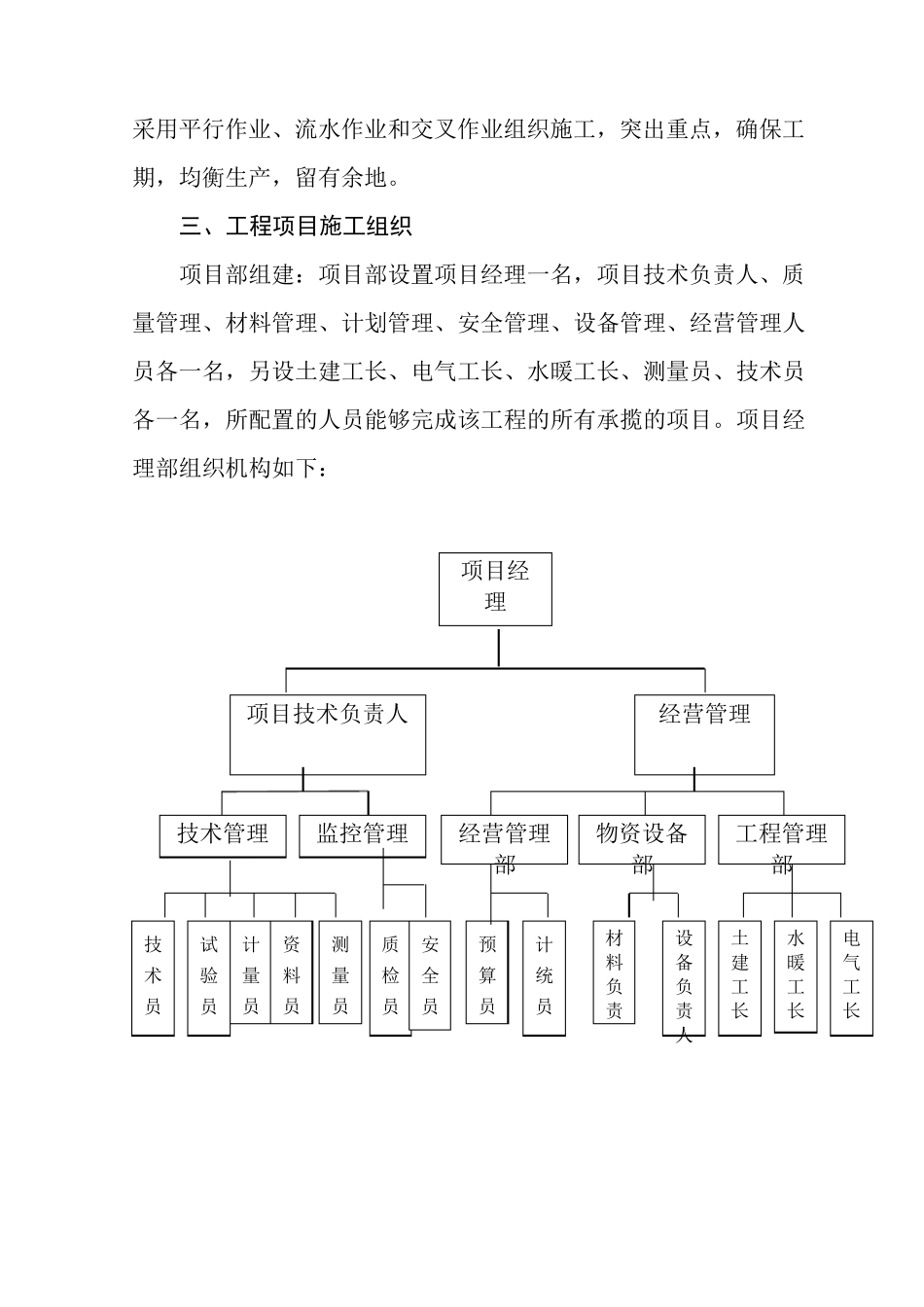

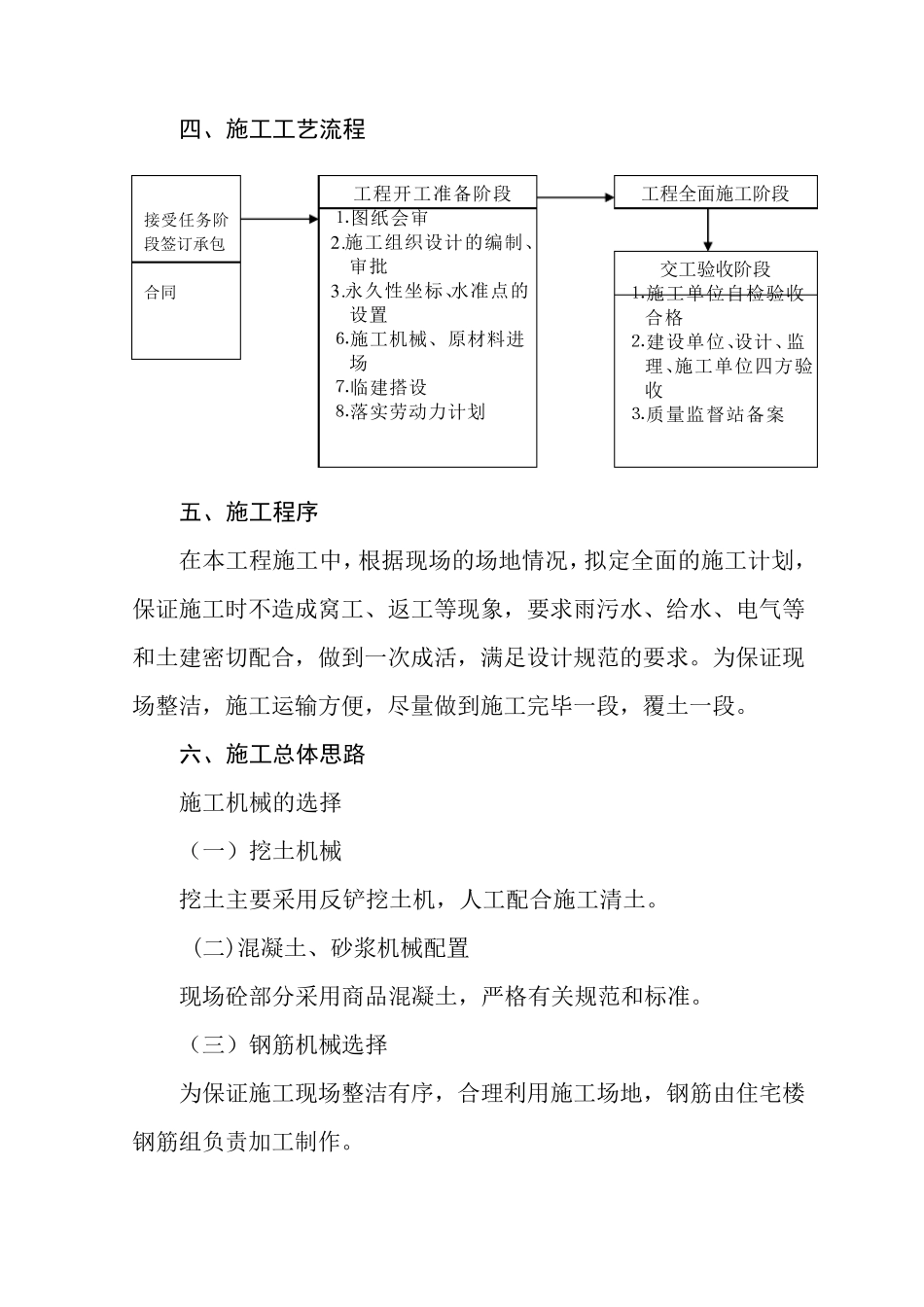

第一章 工程概况 一、工程名称:安丘翰沃城一期外网(含给水、污水、雨水、供暖、道路不含消防部分)工程 二、工程内容:安丘翰沃城一期外网(含给水、污水、雨水、供暖、道路不含消防部分)工程,位于安丘翰沃城一期院内,本次招标主要内容:砖砌水表井、砖砌阀门井、PE 管敷设、砖砌雨污水检查井、HDPE 雨污水管网敷设、焊接钢管安装敷设、场区道路浇筑、沥青摊铺、路牙石安装等招标范围内施工图纸及招标文件全部内容。 三、质量目标:合格 四、安全管理目标:确保安全生产、文明施工 五、工期要求:本工程工期为 90 天。计划 2014 年 04 月 15 日开工,2014 年 07 月 15 日竣工,我公司保证在 90 个日历天竣工,各分项工程的施工进度满足业主的要求。 第二章 施工部署 一、施工总体目标 1.工程质量目标:合格 2.工程安全管理目标:确保安全生产、文明施工 二、工程工期进度计划 确保本合同段按期完工的原则。优化资源、设备、人员的配置以满足施工工期和施工质量的要求;科学组织施工,合理安排施工进度,应用网络计划技术合理安排各项工程的施工,搞好工序衔接, 采用平行作业、流水作业和交叉作业组织施工,突出重点,确保工期,均衡生产,留有余地。 三、工程项目施工组织 项目部组建:项目部设置项目经理一名,项目技术负责人、质量管理、材料管理、计划管理、安全管理、设备管理、经营管理人员各一名,另设土建工长、电气工长、水暖工长、测量员、技术员各一名,所配置的人员能够完成该工程的所有承揽的项目。项目经理部组织机构如下: 项目经理 项目技术负责人 经营管理 技术管理监控管理经营管理部 物资设备部 工程管理部 试验员 技术员 计量员 资料员 测量员 质检员 安全员 预算员 计统员 材料负责设备负责人 土建工长 水暖工长 电气工长 四、施工工艺流程 五、施工程序 在 本 工 程 施 工 中 , 根 据 现 场 的 场 地 情 况 , 拟 定 全 面 的 施 工 计 划 ,保 证 施 工 时 不 造 成 窝 工 、 返 工 等 现 象 , 要 求 雨 污 水 、 给 水 、 电 气 等和 土 建 密 切 配 合 , 做 到 一 次 成 活 , 满 足 设 计 规 范 的 要 求 。 为 保 证 现场 整 洁 , 施 工 运 输 方 便 , 尽 量 做 到 施 工 完 毕 一 段 , 覆 土 一 段 。 六、施工总体思路 施 工...
