1 施 工 组 织 设 计 编制单位: 编制人: 审核人: 编制日期: 2 第一章 工程概况 1

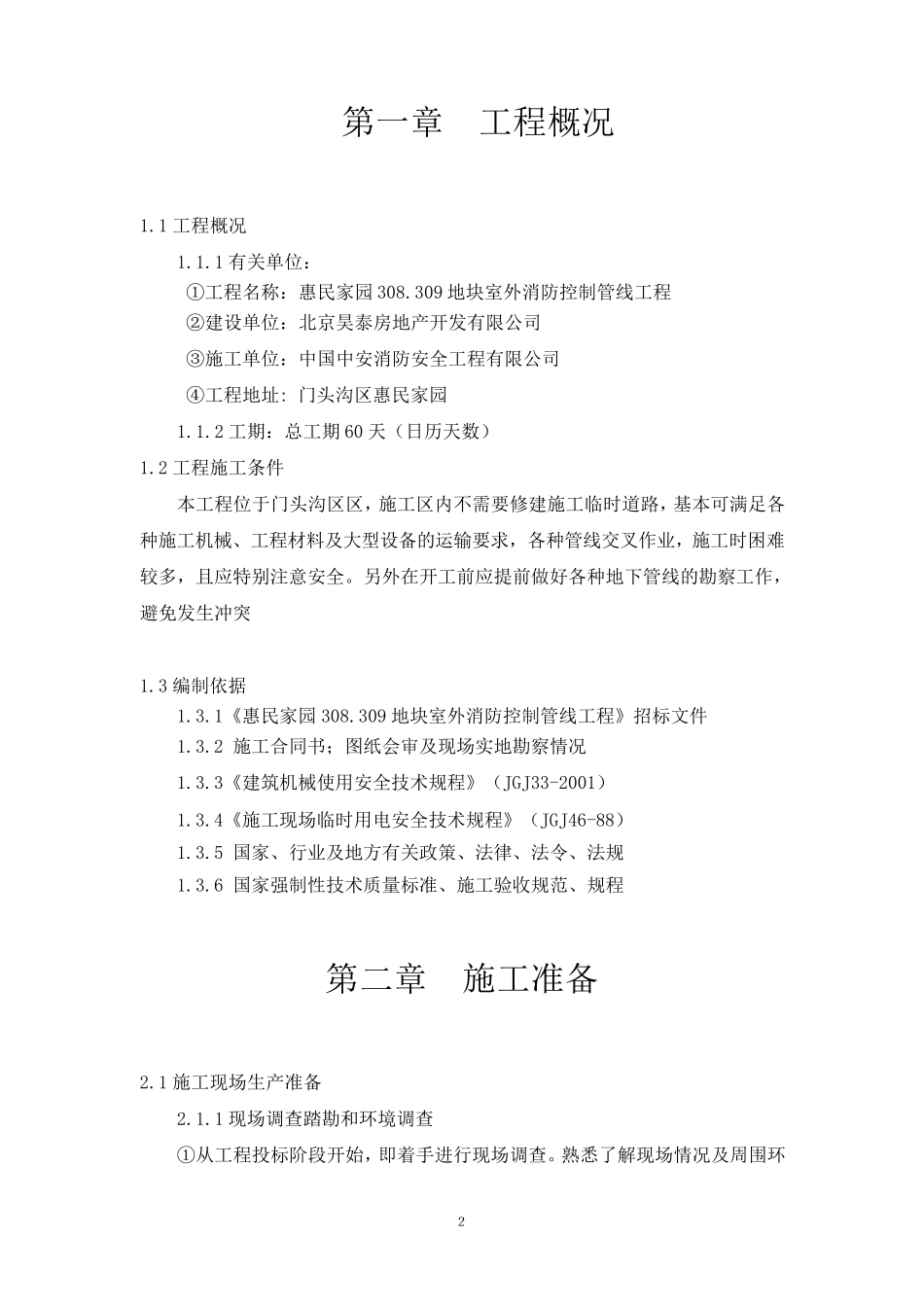

1 工程概况 1
1 有关单位: ①工程名称:惠民家园 308
309 地块室外消防控制管线工程 ②建设单位:北京昊泰房地产开发有限公司 ③施工单位:中国中安消防安全工程有限公司 ④工程地址: 门头沟区惠民家园 1
2 工期:总工期 60 天(日历天数) 1
2 工程施工条件 本工程位于门头沟区区,施工区内不需要修建施工临时道路,基本可满足各种施工机械、工程材料及大型设备的运输要求,各种管线交叉作业,施工时困难较多,且应特别注意安全
另外在开工前应提前做好各种地下管线的勘察工作,避免发生冲突 1
3 编制依据 1
1《惠民家园 308
309 地块室外消防控制管线工程》招标文件 1
2 施工合同书;图纸会审及现场实地勘察情况 1
3《建筑机械使用安全技术规程》(JGJ33-2001) 1
4《施工现场临时用电安全技术规程》(JGJ46-88) 1
5 国家、行业及地方有关政策、法律、法令、法规 1
6 国家强 制性 技术质 量 标准 、施工验 收 规范 、规程 第二 章 施工准 备 2

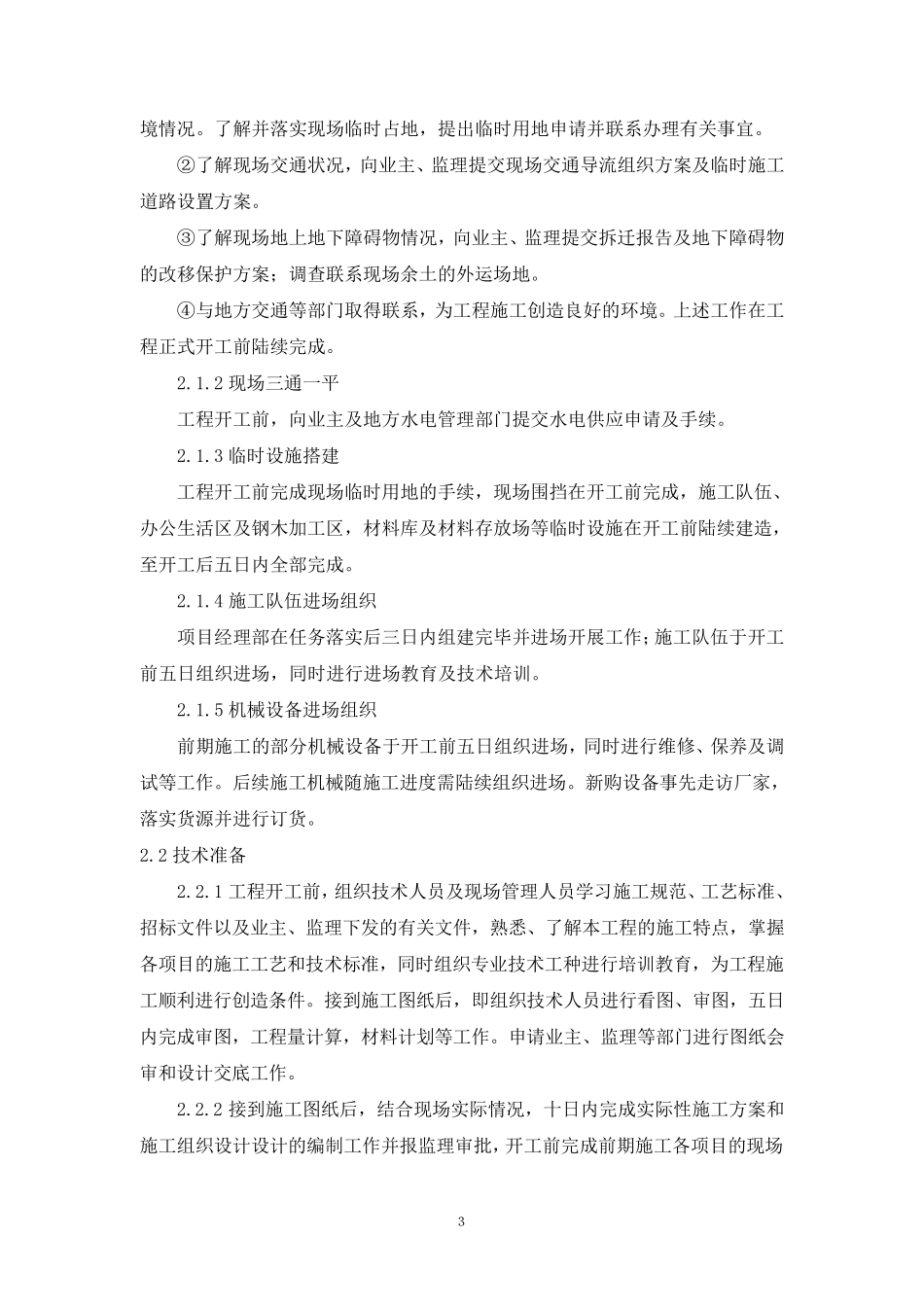

1 施工现场生产准 备 2
1 现场调 查 踏 勘和 环 境 调 查 ①从 工程投 标阶 段 开始 ,即 着 手 进 行现场调 查
熟 悉 了 解 现场情况及周 围 环 3 境情况
了解并落实现场临时占地,提出临时用地申请并联系办理有关事宜
②了解现场交通状况,向业主、监理提交现场交通导流组织方案及临时施工道路设置方案
③了解现场地上地下障碍物情况,向业主、监理提交拆迁报告及地下障碍物的改移保护方案;调查联系现场余土的外运场地
④与地方交通等部门取得联系,为工程施工创造良好的环境
上述工作在工程正式开工前陆续完成
2 现场三通一平 工程开工前
