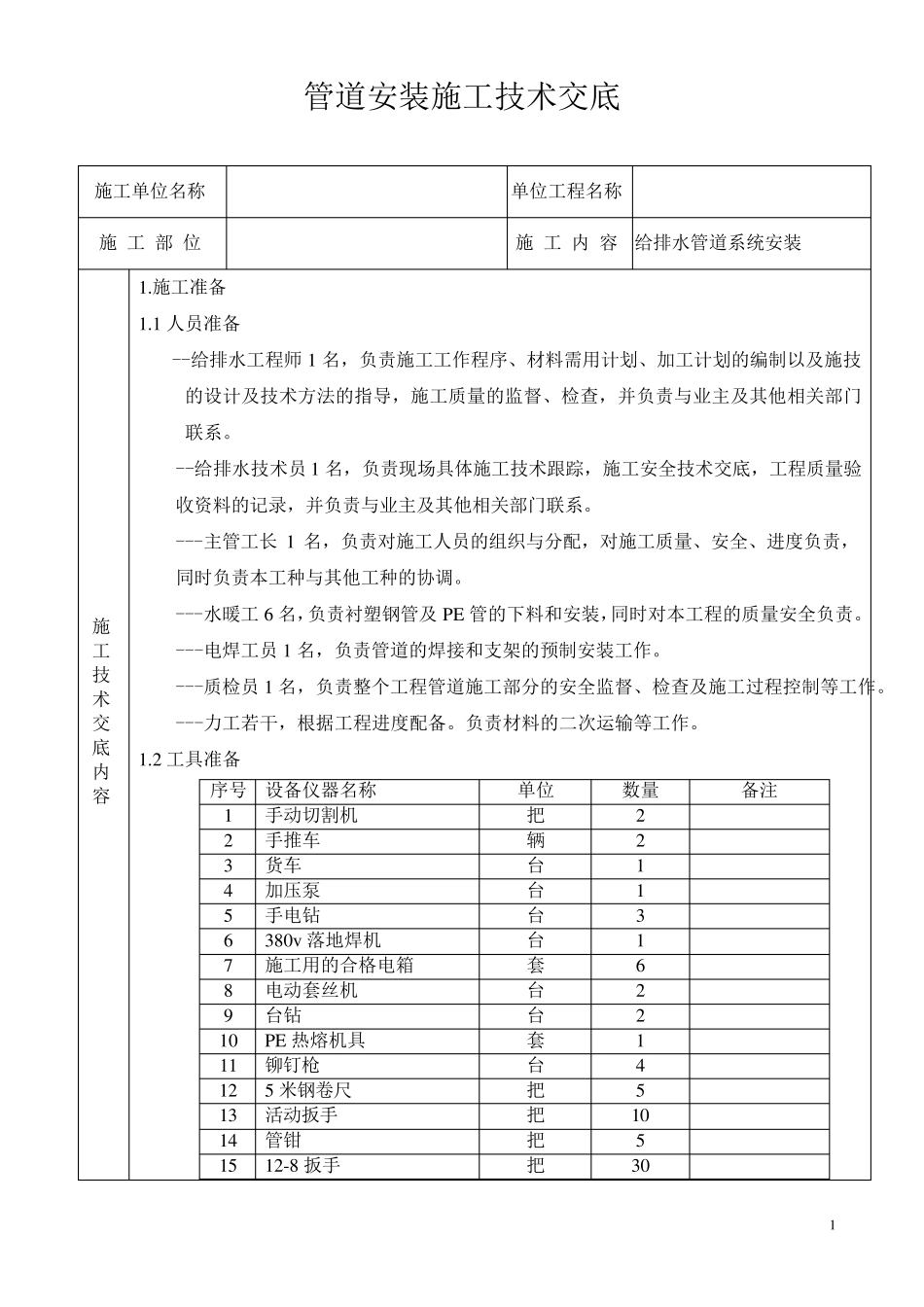

1 管道安装施工技术交底 施工单位名称 单位工程名称 施 工 部 位 施 工 内 容 给排水管道系统安装 施 工 技 术 交 底 内 容 1
施工准备 1
1 人员准备 --给排水工程师1 名,负责施工工作程序、材料需用计划、加工计划的编制以及施技的设计及技术方法的指导,施工质量的监督、检查,并负责与业主及其他相关部门联系
--给排水技术员1 名,负责现场具体施工技术跟踪,施工安全技术交底,工程质量验收资料的记录,并负责与业主及其他相关部门联系
---主管工长 1 名,负责对施工人员的组织与分配,对施工质量、安全、进度负责,同时负责本工种与其他工种的协调
---水暖工6 名,负责衬塑钢管及 PE 管的下料和安装,同时对本工程的质量安全负责
---电焊工员1 名,负责管道的焊接和支架的预制安装工作
---质检员1 名,负责整个工程管道施工部分的安全监督、检查及施工过程控制等工作
---力工若干,根据工程进度配备
负责材料的二次运输等工作
2 工具准备 序号 设备仪器名称 单位 数量 备注 1 手动切割机 把 2 2 手推车 辆 2 3 货车 台 1 4 加压泵 台 1 5 手电钻 台 3 6 380v 落地焊机 台 1 7 施工用的合格电箱 套 6 8 电动套丝机 台 2 9 台钻 台 2 10 PE 热熔机具 套 1 11 铆钉枪 台 4 12 5 米钢卷尺 把 5 13 活动扳手 把 10 14 管钳 把 5 15 12-8 扳手 把 30 2 1 6 氧气乙炔 套 2 1

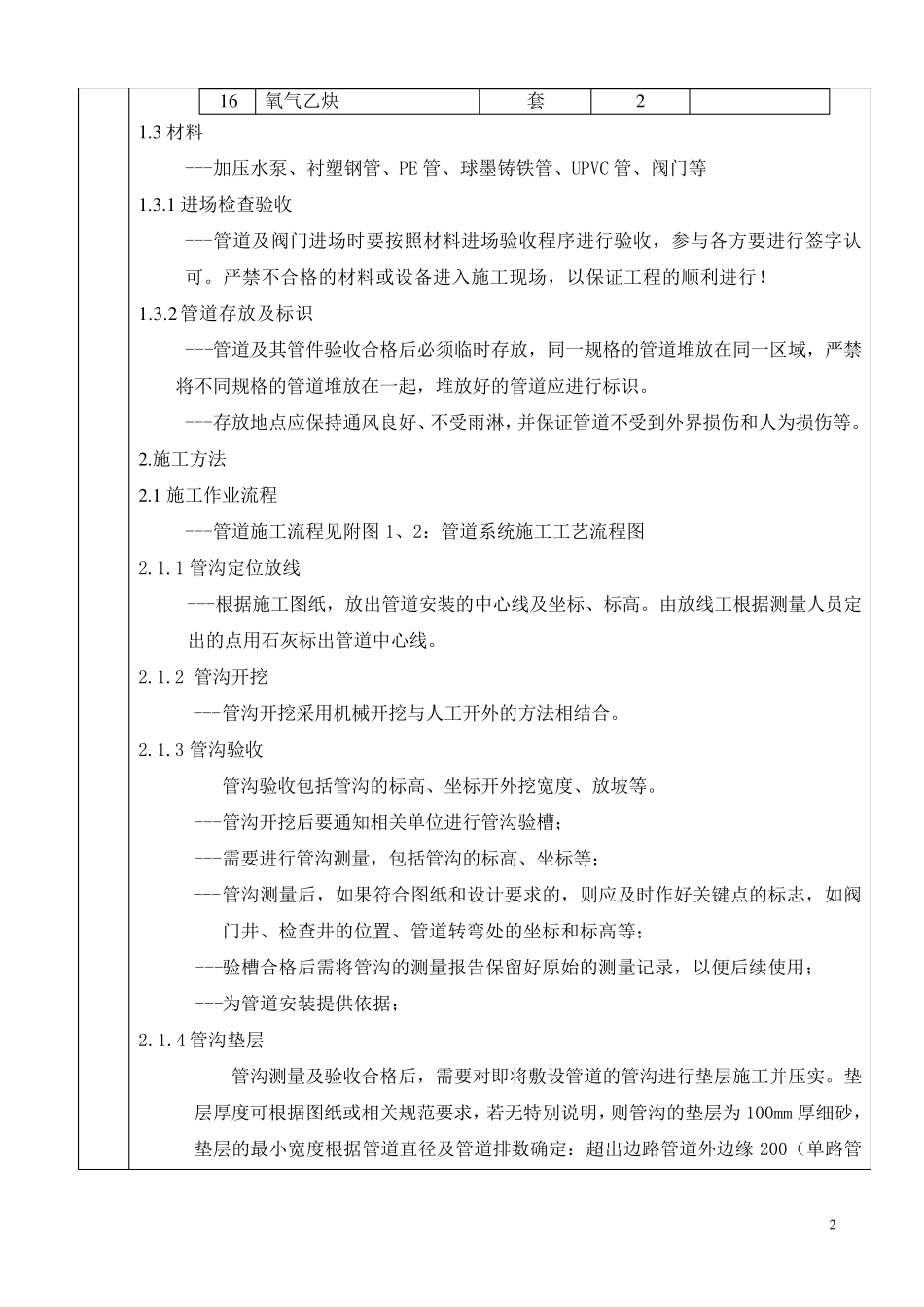

3 材料 ---加压水泵、衬塑钢管、PE 管、球墨铸铁管、UPVC 管、阀门等 1
1 进场检查验收 ---管道及阀门进场时要按照材料进场验收程序进行验收,参与各方要进行签字认可
严禁不合格的材料或设备进入施工现场,以保证工程的顺利进行

2 管道存放及标识 --
