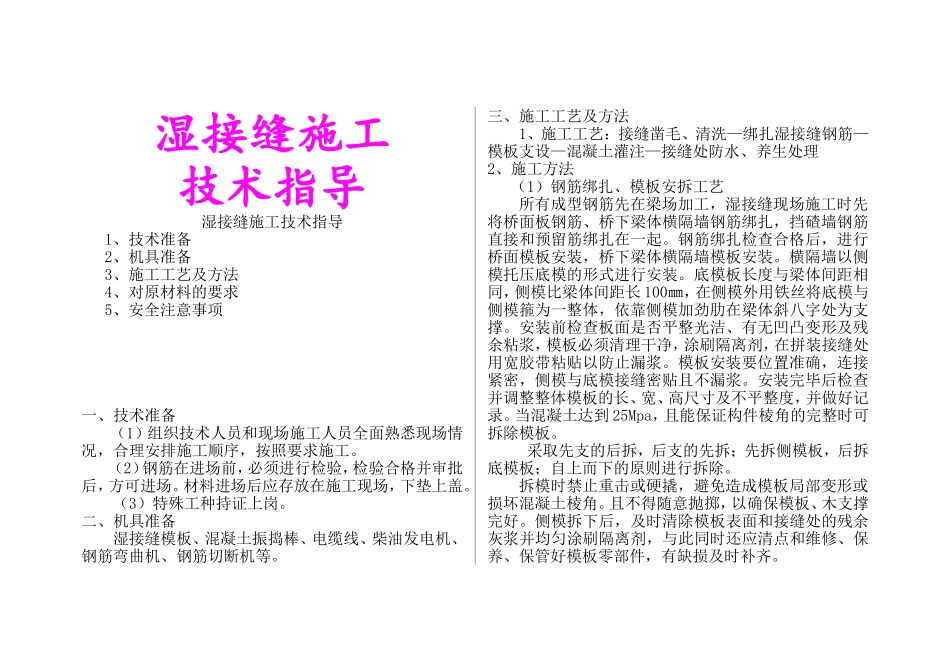

湿接缝施工技术指导湿接缝施工技术指导1、技术准备2、机具准备3、施工工艺及方法4、对原材料的要求5、安全注意事项一、技术准备(1)组织技术人员和现场施工人员全面熟悉现场情况,合理安排施工顺序,按照要求施工
(2)钢筋在进场前,必须进行检验,检验合格并审批后,方可进场
材料进场后应存放在施工现场,下垫上盖
(3)特殊工种持证上岗
二、机具准备湿接缝模板、混凝土振捣棒、电缆线、柴油发电机、钢筋弯曲机、钢筋切断机等
三、施工工艺及方法1、施工工艺:接缝凿毛、清洗—绑扎湿接缝钢筋—模板支设—混凝土灌注—接缝处防水、养生处理2、施工方法(1)钢筋绑扎、模板安拆工艺所有成型钢筋先在梁场加工,湿接缝现场施工时先将桥面板钢筋、桥下梁体横隔墙钢筋绑扎,挡碴墙钢筋直接和预留筋绑扎在一起
钢筋绑扎检查合格后,进行桥面模板安装,桥下梁体横隔墙模板安装
横隔墙以侧模托压底模的形式进行安装
底模板长度与梁体间距相同,侧模比梁体间距长100㎜,在侧模外用铁丝将底模与侧模箍为一整体,依靠侧模加劲肋在梁体斜八字处为支撑
安装前检查板面是否平整光洁、有无凹凸变形及残余粘浆,模板必须清理干净,涂刷隔离剂,在拼装接缝处用宽胶带粘贴以防止漏浆
模板安装要位置准确,连接紧密,侧模与底模接缝密贴且不漏浆
安装完毕后检查并调整整体模板的长、宽、高尺寸及不平整度,并做好记录
当混凝土达到25Mpa,且能保证构件棱角的完整时可拆除模板
采取先支的后拆,后支的先拆;先拆侧模板,后拆底模板;自上而下的原则进行拆除
拆模时禁止重击或硬撬,避免造成模板局部变形或损坏混凝土棱角
且不得随意抛掷,以确保模板、木支撑完好
侧模拆下后,及时清除模板表面和接缝处的残余灰浆并均匀涂刷隔离剂,与此同时还应清点和维修、保养、保管好模板零部件,有缺损及时补齐

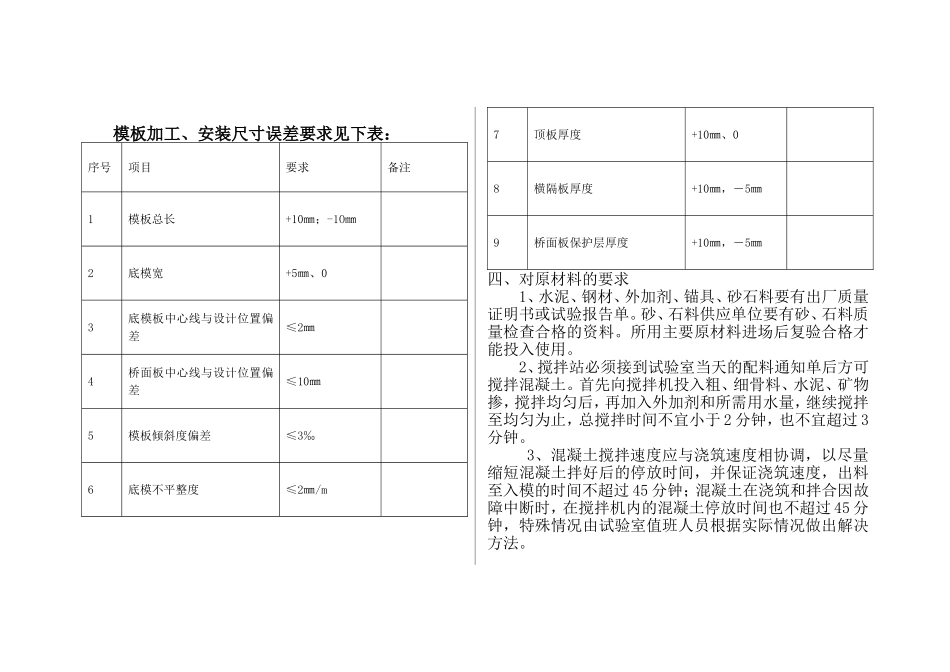

模板加工、安装尺寸误差要求见下表:序号项目要求备注1模板总长+10㎜;-1O㎜2底模宽+5㎜
