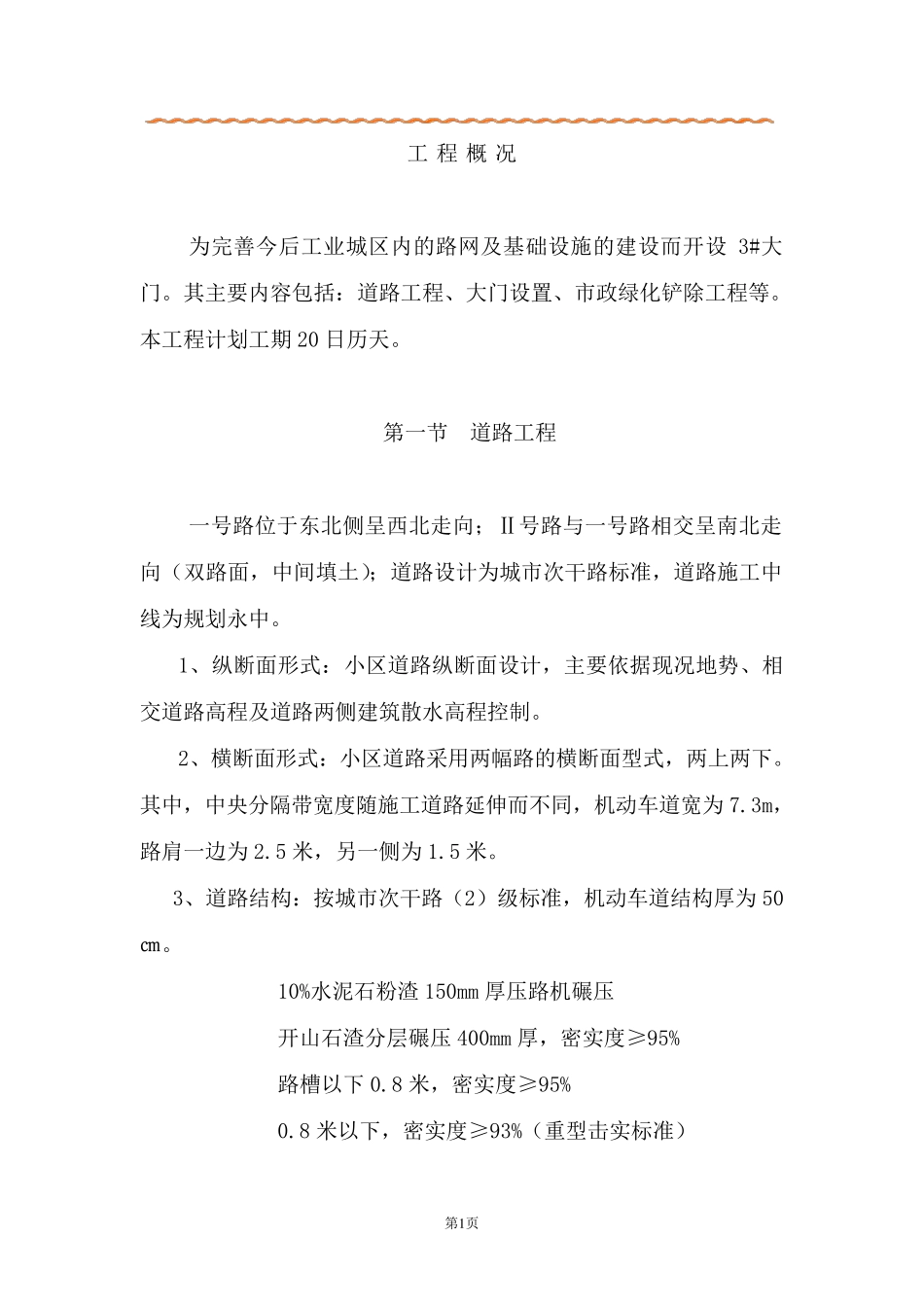

第1 页 工 程 概 况 为完善今后工业城区内的路网及基础设施的建设而开设3#大门
其主要内容包括:道路工程、大门设置、市政绿化铲除工程等
本工程计划工期20 日历天
第一节 道路工程 一号路位于东北侧呈西北走向;Ⅱ号路与一号路相交呈南北走向(双路面,中间填土);道路设计为城市次干路标准,道路施工中线为规划永中
1、纵断面形式:小区道路纵断面设计,主要依据现况地势、相交道路高程及道路两侧建筑散水高程控制
2、横断面形式:小区道路采用两幅路的横断面型式,两上两下
其中,中央分隔带宽度随施工道路延伸而不同,机动车道宽为7
3m,路肩一边为2
5 米,另一侧为1
3、道路结构:按城市次干路(2)级标准,机动车道结构厚为50㎝
10%水泥石粉渣 150mm 厚压路机碾压 开山石渣分层碾压 400mm 厚,密实度≥95% 路槽以下 0
8 米,密实度≥95% 0

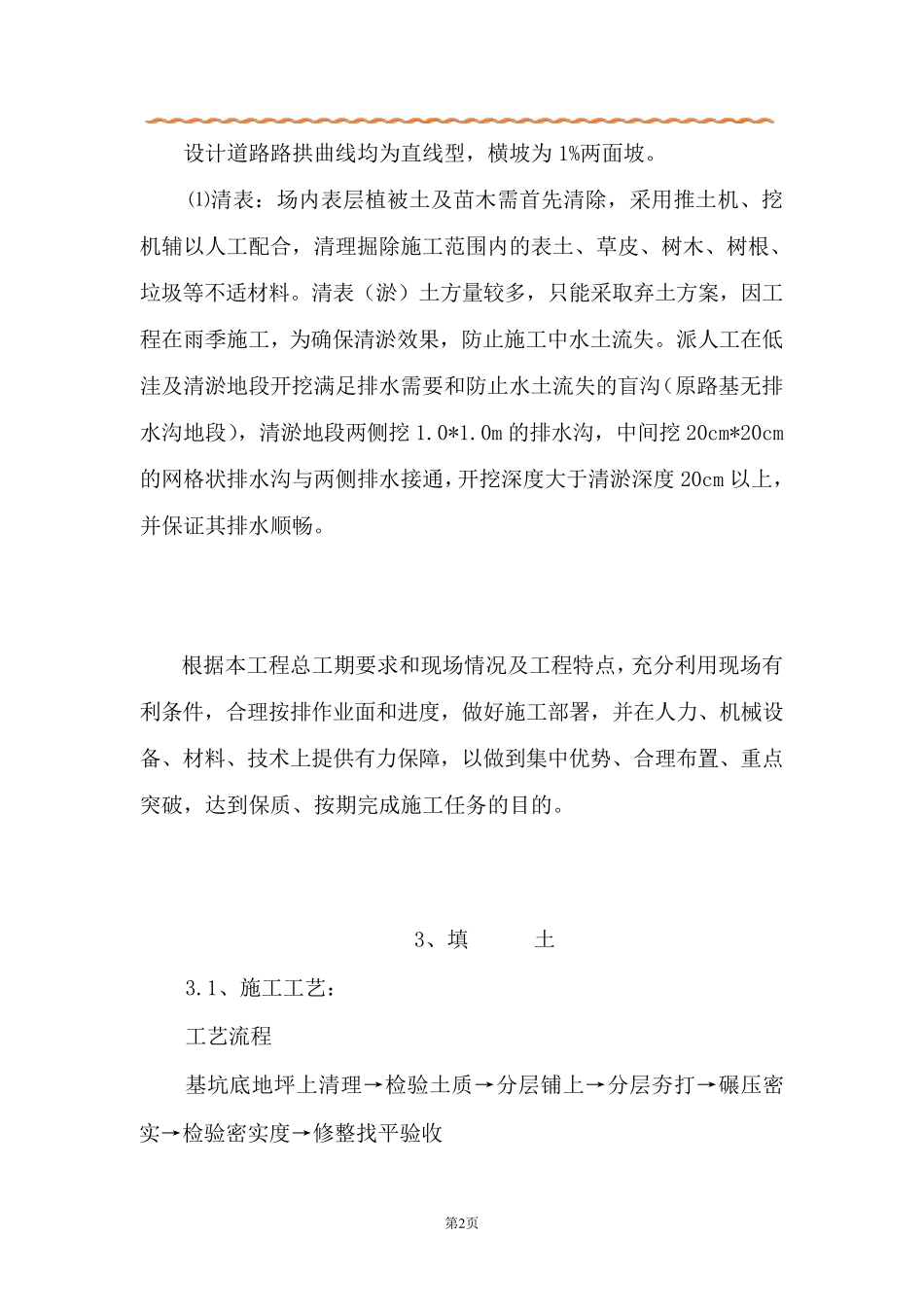

8 米以下,密实度≥93%(重型击实标准) 第 2 页 设 计 道 路 路 拱 曲 线 均 为 直 线 型 , 横 坡 为 1%两 面 坡
⑴ 清 表 : 场 内 表 层 植 被 土 及 苗 木 需 首 先 清 除 , 采 用 推 土 机 、 挖机 辅 以 人 工 配 合 , 清 理 掘 除 施 工 范 围 内 的 表 土 、 草 皮 、 树 木 、 树 根 、垃 圾 等 不 适 材 料
清 表 ( 淤 ) 土 方 量 较 多 , 只 能 采 取 弃 土 方 案 , 因 工程 在 雨 季 施 工 , 为 确 保 清 淤 效 果 , 防 止 施 工 中 水 土 流 失
派 人 工 在 低洼 及 清 淤 地 段 开 挖 满 足 排 水 需 要 和 防 止 水 土 流 失 的 盲 沟( 原 路 基 无 排水 沟 地 段 ), 清 淤 地 段 两 侧 挖 1
0m 的 排 水 沟 , 中 间 挖
