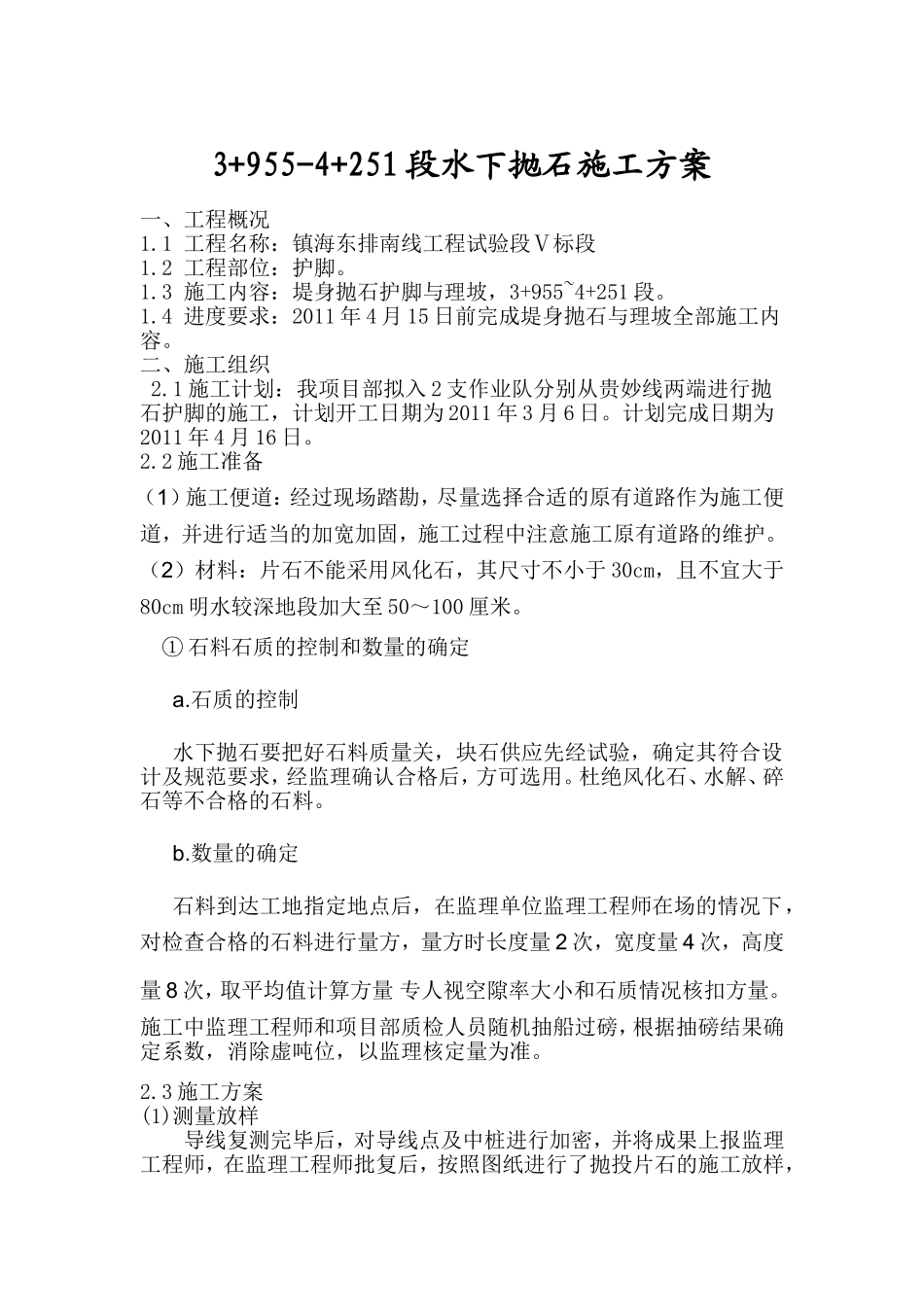

南线工程试验段Ⅴ标段抛石护脚分项施工方案3+955-4+251段水下抛石施工方案一、工程概况1
1工程名称:镇海东排南线工程试验段Ⅴ标段1
2工程部位:护脚
3施工内容:堤身抛石护脚与理坡,3+955~4+251段
4进度要求:2011年4月15日前完成堤身抛石与理坡全部施工内容
二、施工组织2
1施工计划:我项目部拟入2支作业队分别从贵妙线两端进行抛石护脚的施工,计划开工日期为2011年3月6日
计划完成日期为2011年4月16日
2施工准备(1)施工便道:经过现场踏勘,尽量选择合适的原有道路作为施工便道,并进行适当的加宽加固,施工过程中注意施工原有道路的维护
(2)材料:片石不能采用风化石,其尺寸不小于30cm,且不宜大于80cm明水较深地段加大至50~100厘米
①石料石质的控制和数量的确定a
石质的控制水下抛石要把好石料质量关,块石供应先经试验,确定其符合设计及规范要求,经监理确认合格后,方可选用
杜绝风化石、水解、碎石等不合格的石料
数量的确定石料到达工地指定地点后,在监理单位监理工程师在场的情况下,对检查合格的石料进行量方,量方时长度量2次,宽度量4次,高度量8次,取平均值计算方量专人视空隙率大小和石质情况核扣方量
施工中监理工程师和项目部质检人员随机抽船过磅,根据抽磅结果确定系数,消除虚吨位,以监理核定量为准

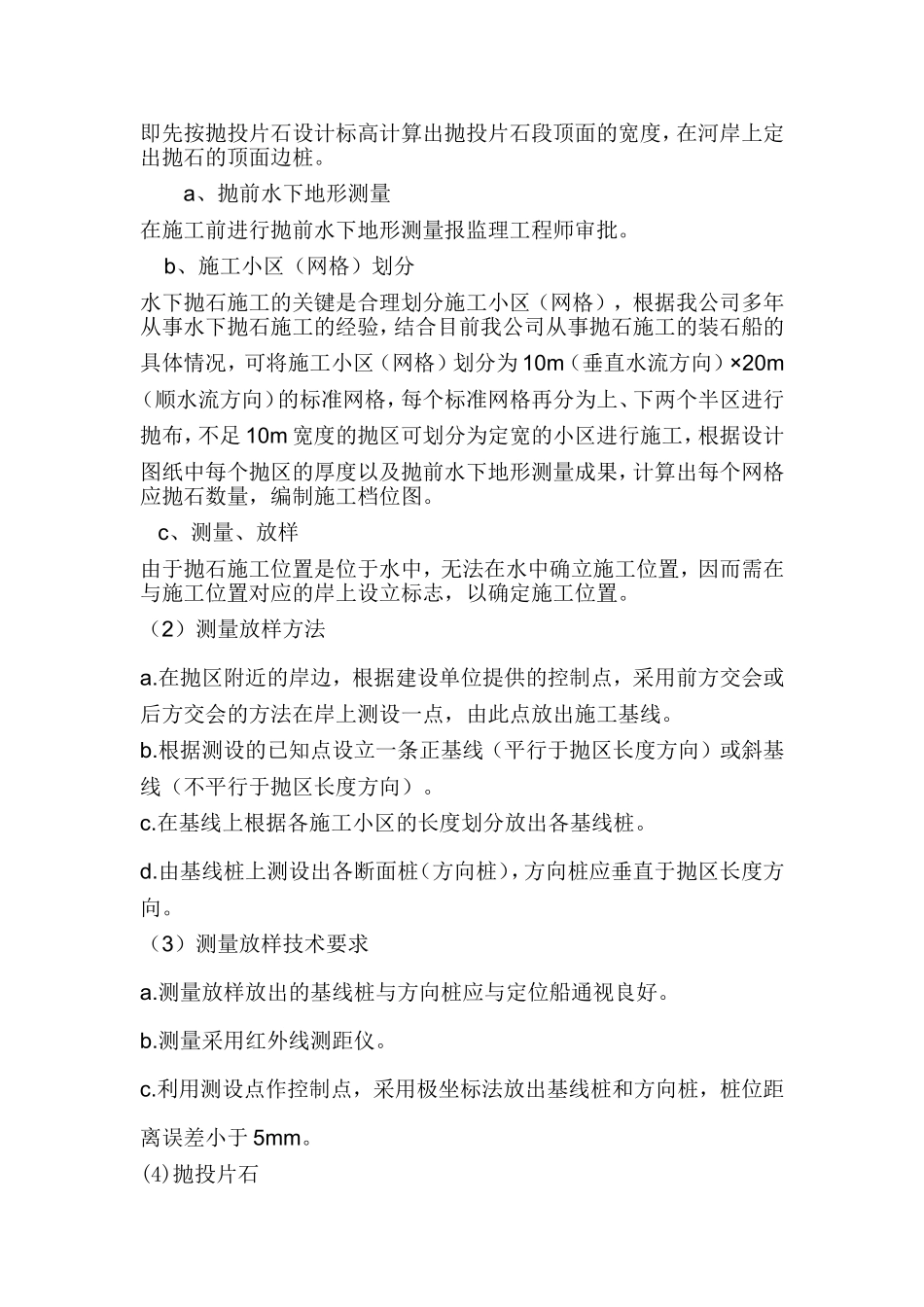

3施工方案(1)测量放样导线复测完毕后,对导线点及中桩进行加密,并将成果上报监理工程师,在监理工程师批复后,按照图纸进行了抛投片石的施工放样,即先按抛投片石设计标高计算出抛投片石段顶面的宽度,在河岸上定出抛石的顶面边桩
a、抛前水下地形测量在施工前进行抛前水下地形测量报监理工程师审批
b、施工小区(网格)划分水下抛石施工的关键是合理划分施工小区(网格),根据我公司多年从事水下抛石施工的经验,结合目前我公司从事抛石施工的装石船的具体情况
