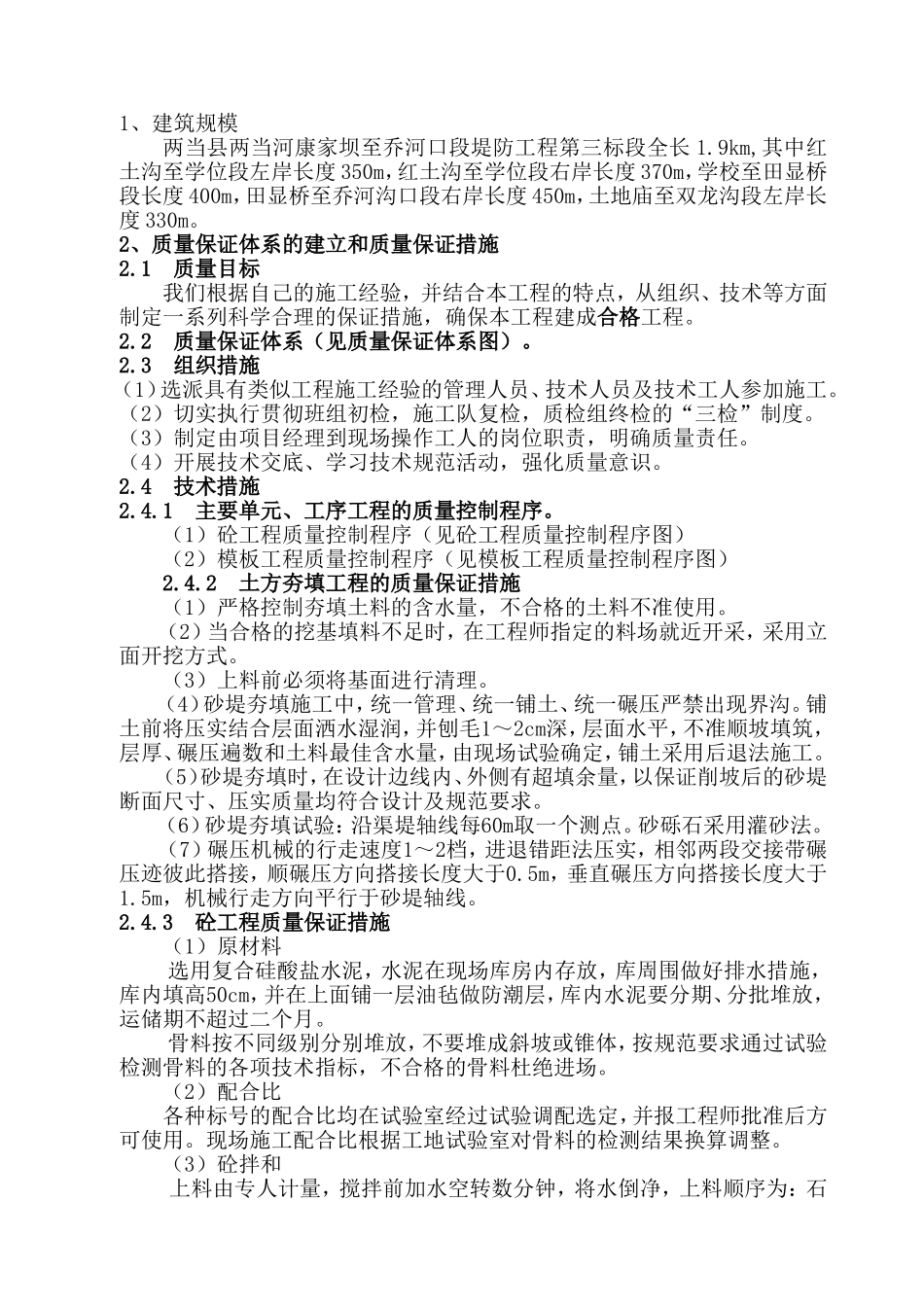

堤防工程工程质量评价报告目录一、建筑规模二、质量保证体系的建立和质量保证措施三、质量数据分析四、施工质量等级评定附表:1、砼抗压强度评定表;2、施工质量等级评定汇总表;3、施工质量等级评定一览表
1、建筑规模两当县两当河康家坝至乔河口段堤防工程第三标段全长1
9km,其中红土沟至学位段左岸长度350m,红土沟至学位段右岸长度370m,学校至田显桥段长度400m,田显桥至乔河沟口段右岸长度450m,土地庙至双龙沟段左岸长度330m
2、质量保证体系的建立和质量保证措施2
1质量目标我们根据自己的施工经验,并结合本工程的特点,从组织、技术等方面制定一系列科学合理的保证措施,确保本工程建成合格工程
2质量保证体系(见质量保证体系图)
3组织措施(1)选派具有类似工程施工经验的管理人员、技术人员及技术工人参加施工
(2)切实执行贯彻班组初检,施工队复检,质检组终检的“三检”制度
(3)制定由项目经理到现场操作工人的岗位职责,明确质量责任
(4)开展技术交底、学习技术规范活动,强化质量意识
4技术措施2
1主要单元、工序工程的质量控制程序
(1)砼工程质量控制程序(见砼工程质量控制程序图)(2)模板工程质量控制程序(见模板工程质量控制程序图)2
2土方夯填工程的质量保证措施(1)严格控制夯填土料的含水量,不合格的土料不准使用
(2)当合格的挖基填料不足时,在工程师指定的料场就近开采,采用立面开挖方式
(3)上料前必须将基面进行清理
(4)砂堤夯填施工中,统一管理、统一铺土、统一碾压严禁出现界沟
铺土前将压实结合层面洒水湿润,并刨毛1~2cm深,层面水平,不准顺坡填筑,层厚、碾压遍数和土料最佳含水量,由现场试验确定,铺土采用后退法施工
(5)砂堤夯填时,在设计边线内、外侧有超填余量,以保证削坡后的砂堤断面尺寸、压实质量均符合设计及规范要求
(6)砂堤夯填试验:沿渠堤
