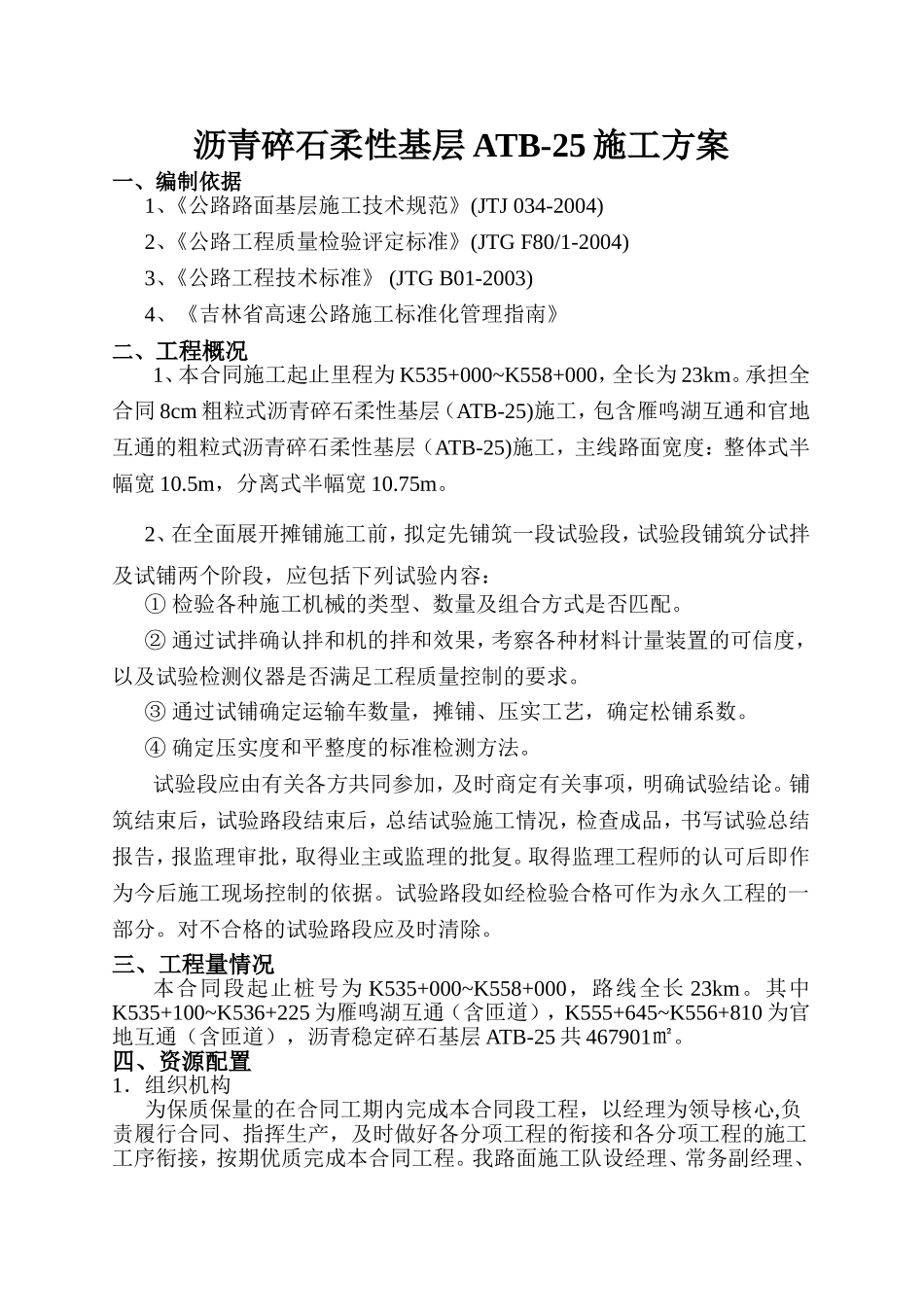

沥青碎石柔性基层ATB-25施工方案一、编制依据1、《公路路面基层施工技术规范》(JTJ034-2004)2、《公路工程质量检验评定标准》(JTGF80/1-2004)3、《公路工程技术标准》(JTGB01-2003)4、《吉林省高速公路施工标准化管理指南》二、工程概况1、本合同施工起止里程为K535+000~K558+000,全长为23km
承担全合同8cm粗粒式沥青碎石柔性基层(ATB-25)施工,包含雁鸣湖互通和官地互通的粗粒式沥青碎石柔性基层(ATB-25)施工,主线路面宽度:整体式半幅宽10
5m,分离式半幅宽10
2、在全面展开摊铺施工前,拟定先铺筑一段试验段,试验段铺筑分试拌及试铺两个阶段,应包括下列试验内容:①检验各种施工机械的类型、数量及组合方式是否匹配
②通过试拌确认拌和机的拌和效果,考察各种材料计量装置的可信度,以及试验检测仪器是否满足工程质量控制的要求
③通过试铺确定运输车数量,摊铺、压实工艺,确定松铺系数
④确定压实度和平整度的标准检测方法
试验段应由有关各方共同参加,及时商定有关事项,明确试验结论
铺筑结束后,试验路段结束后,总结试验施工情况,检查成品,书写试验总结报告,报监理审批,取得业主或监理的批复
取得监理工程师的认可后即作为今后施工现场控制的依据
试验路段如经检验合格可作为永久工程的一部分
对不合格的试验路段应及时清除
三、工程量情况本合同段起止桩号为K535+000~K558+000,路线全长23km
其中K535+100~K536+225为雁鸣湖互通(含匝道),K555+645~K556+810为官地互通(含匝道),沥青稳定碎石基层ATB-25共467901㎡

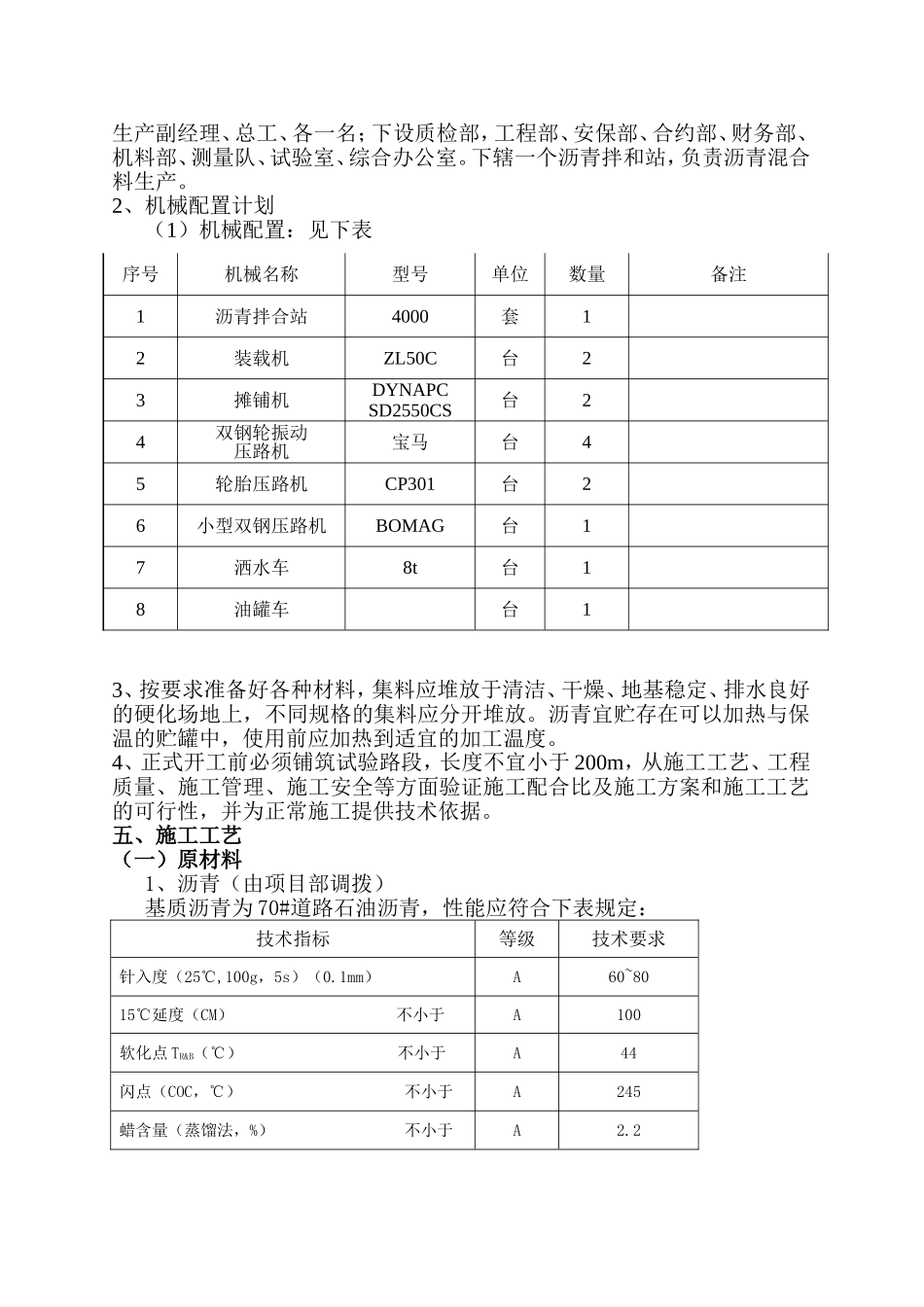

四、资源配置1.组织机构为保质保量的在合同工期内完成本合同段工程,以经理为领导核心,负责履行合同、指挥生产,及时做好各分项工程的衔接和各分项工程的施工工序衔接,按期优质
