永定新河治理二期工程施工(第 3 标段)施工围堰方案与排水方案编制:校核:审批:山东黄河工程集团有限公司永定新河治理二期工程施工3 标段项目部2014 年 1 月一、工程概况根据施工设计图纸及现场实地踏勘情况,本标段和河道开挖区段位于永定新河右岸,扩挖范围为桩号 K44+875~47+000,共 2125km 由于开挖范围内部分滩地处于河面以下,施工前需先进行围堰并将围堰内水排出,待围堰内水排出后进行河道扩挖工程
二、围堰方案选择根据现场情况并结合以往施工经验,围堰拟采用人工编织袋装土分层叠加堆码(高 2
2 米、顶面宽 3 米、底宽 5
2 米),堰内外边坡为 1:1,外侧设彩条布防渗
内侧设置排水沟导流排水,导流排水面宽 1m,待滩地平整施工完毕后再将围堰拆除(人工机械配合将堰体从河内捞出并弃运),围堰长度约为 2
125KM,堰体体积约为 21250M3,需占河面面积约为 212500 排水量约为 212500m3o施工流程:测量放线一人工堆码袋装粘土一铺设彩条布
1、测量放线:施工前建立测量控制点及施工标志,确定堰体轴线,以控制施工方向及堰体砌筑范围
施工中随时测量堰体砌筑断面尺寸及高程,以确保堰体断面满足施工要求
2、人工堆码装袋粘土:由于现场都是可用粘,即组织人工装袋,装填量为编织袋容量的 2/1~3/2,袋口用细麻或铁丝缝合
砌筑时将土袋平放,上下左右互相错缝堆码整齐,水中的土袋用带钩的木杆钩送到位,层层堆码,逐层加高至顶面标高
3、铺设彩条布:堰体形成后,迎水面设彩条布做挡水用,并抛掷土袋压脚,确保堰体不渗水
4、围堰尺寸:根据现场实际情况而定

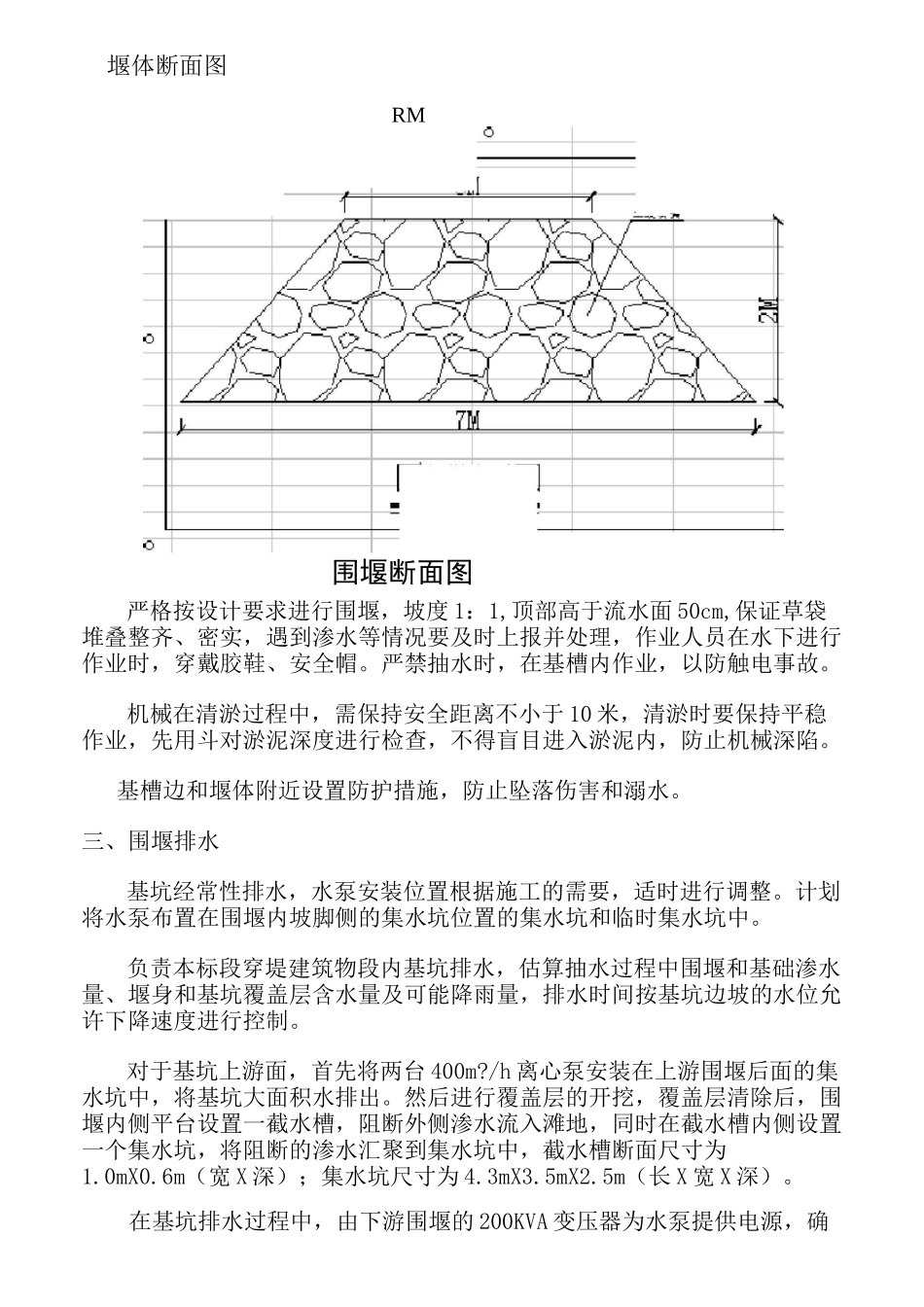

堰体断面图RM围堰断面图严格按设计要求进行围堰,坡度 1:1,顶部高于流水面 50cm,保证草袋堆叠整齐、密实,遇到渗水等情况要及时上报并处理,作业人员在水下进行作业时,穿戴胶鞋、安全帽
严禁抽水时,
