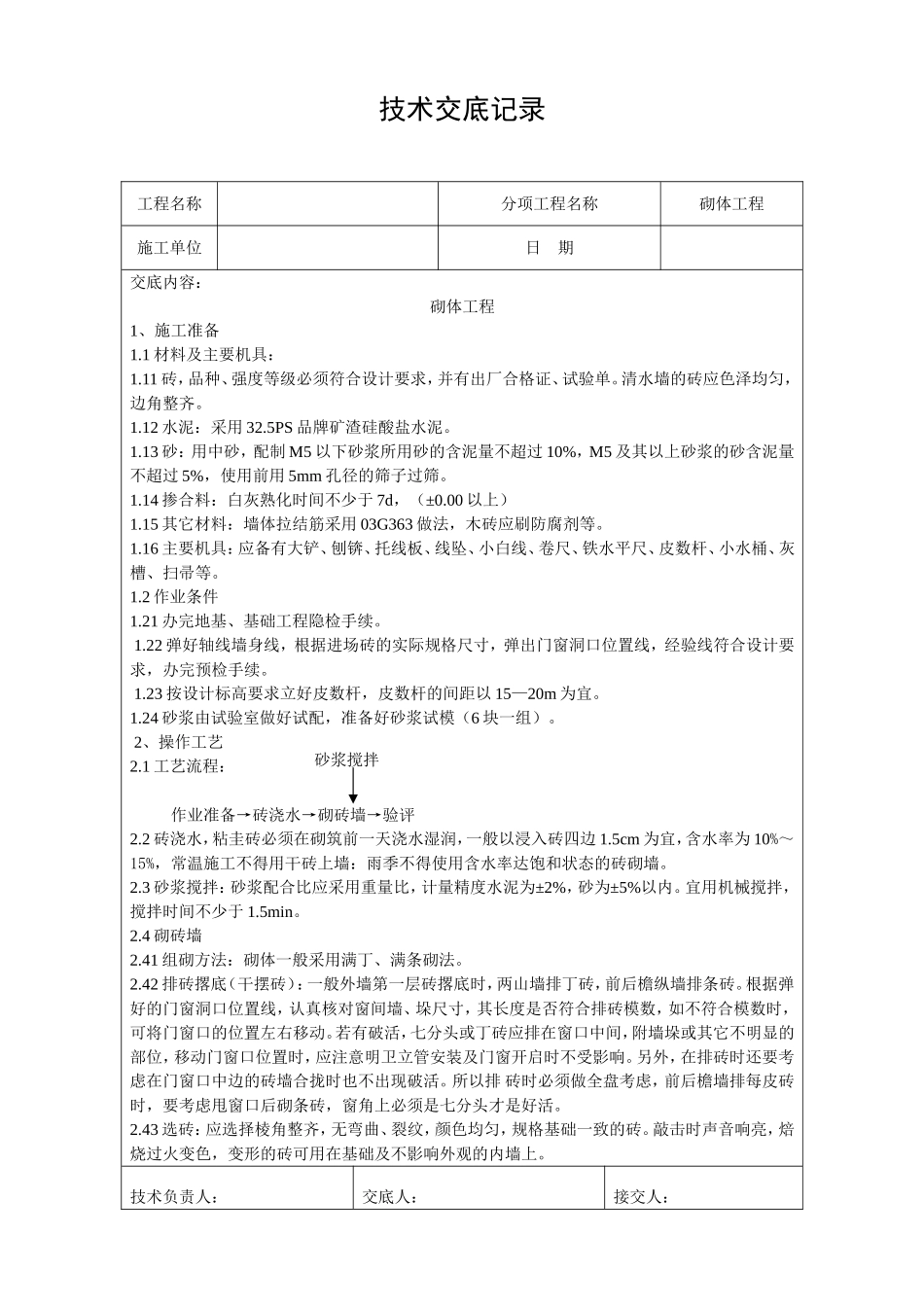

技术交底记录工程名称分项工程名称砌体工程施工单位日期交底内容:砌体工程1、施工准备1
1材料及主要机具:1
11砖,品种、强度等级必须符合设计要求,并有出厂合格证、试验单
清水墙的砖应色泽均匀,边角整齐
12水泥:采用32
5PS品牌矿渣硅酸盐水泥
13砂:用中砂,配制M5以下砂浆所用砂的含泥量不超过10%,M5及其以上砂浆的砂含泥量不超过5%,使用前用5mm孔径的筛子过筛
14掺合料:白灰熟化时间不少于7d,(±0
00以上)1
15其它材料:墙体拉结筋采用03G363做法,木砖应刷防腐剂等
16主要机具:应备有大铲、刨锛、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、扫帚等
2作业条件1
21办完地基、基础工程隐检手续
22弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续
23按设计标高要求立好皮数杆,皮数杆的间距以15—20m为宜
24砂浆由试验室做好试配,准备好砂浆试模(6块一组)
2、操作工艺2
1工艺流程:作业准备→砖浇水→砌砖墙→验评2

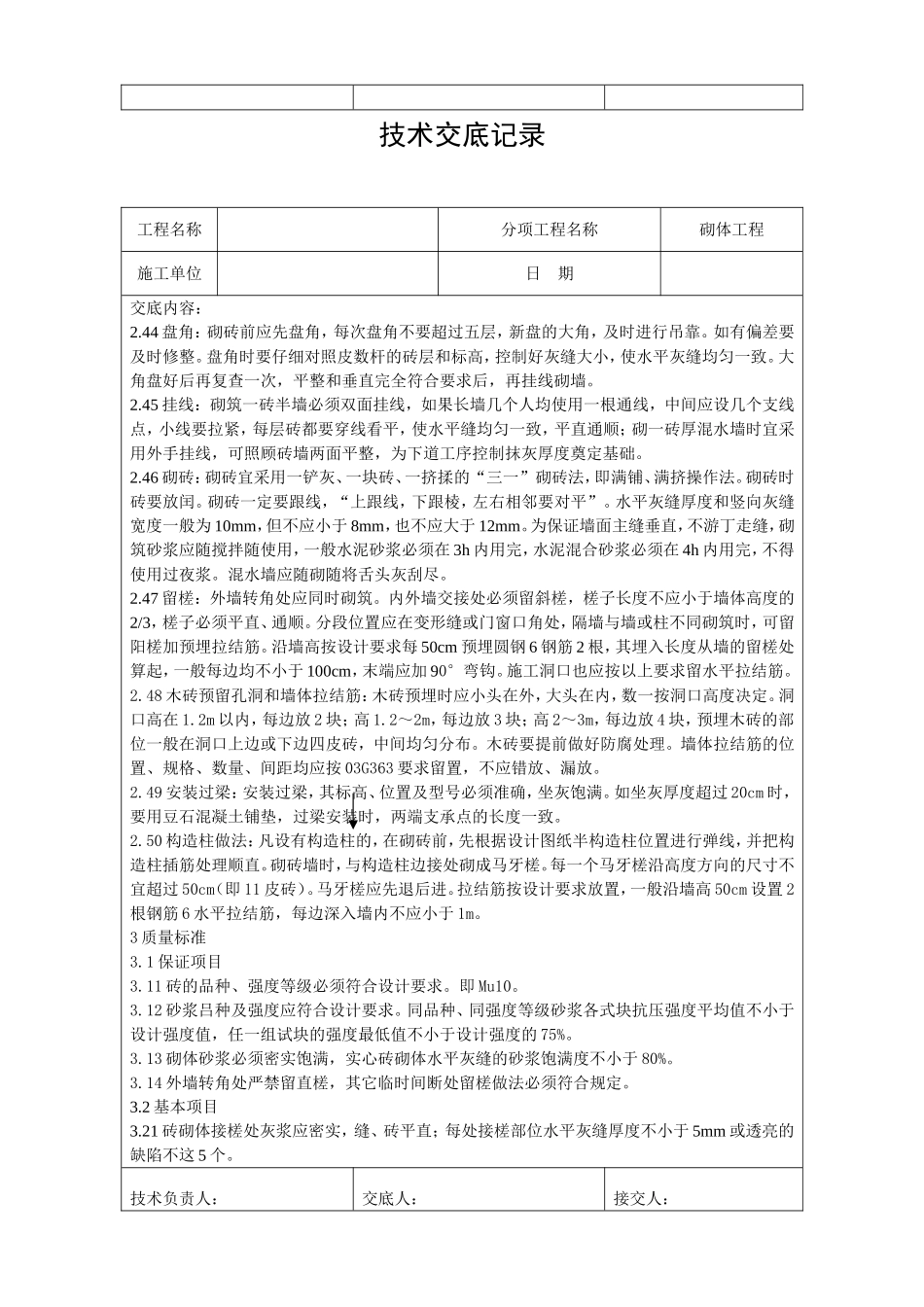

2砖浇水,粘圭砖必须在砌筑前一天浇水湿润,一般以浸入砖四边1
5cm为宜,含水率为10%~15%,常温施工不得用干砖上墙:雨季不得使用含水率达饱和状态的砖砌墙
3砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为±2%,砂为±5%以内

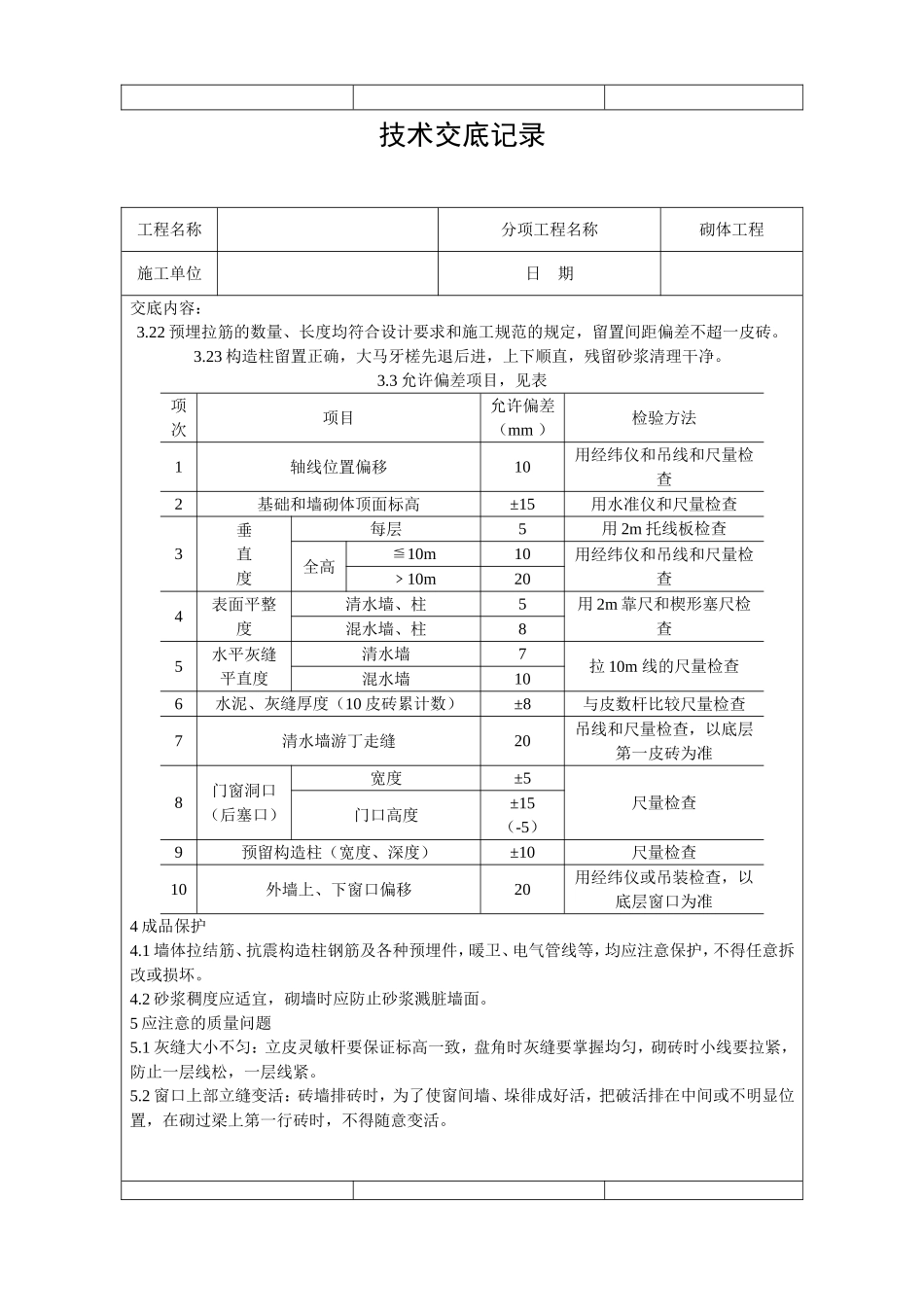

宜用机械搅拌,搅拌时间不少于1
41组砌方法:砌体一般采用满丁、满条砌法
42排砖撂底(干摆砖):一般外墙第一层砖撂底时,两山墙排丁砖,前后檐纵墙排条砖
根据弹好的门窗洞口位置线,认真核对窗间墙、垛尺寸,其长度是否符合排砖模数,如不符合模数时,可将门窗口的位置左右移动
若有破活,七分头或丁砖应排在窗口中间,附墙垛或其它不明显的部位,移动门窗口位置时,应注意明卫立管安装及门窗
