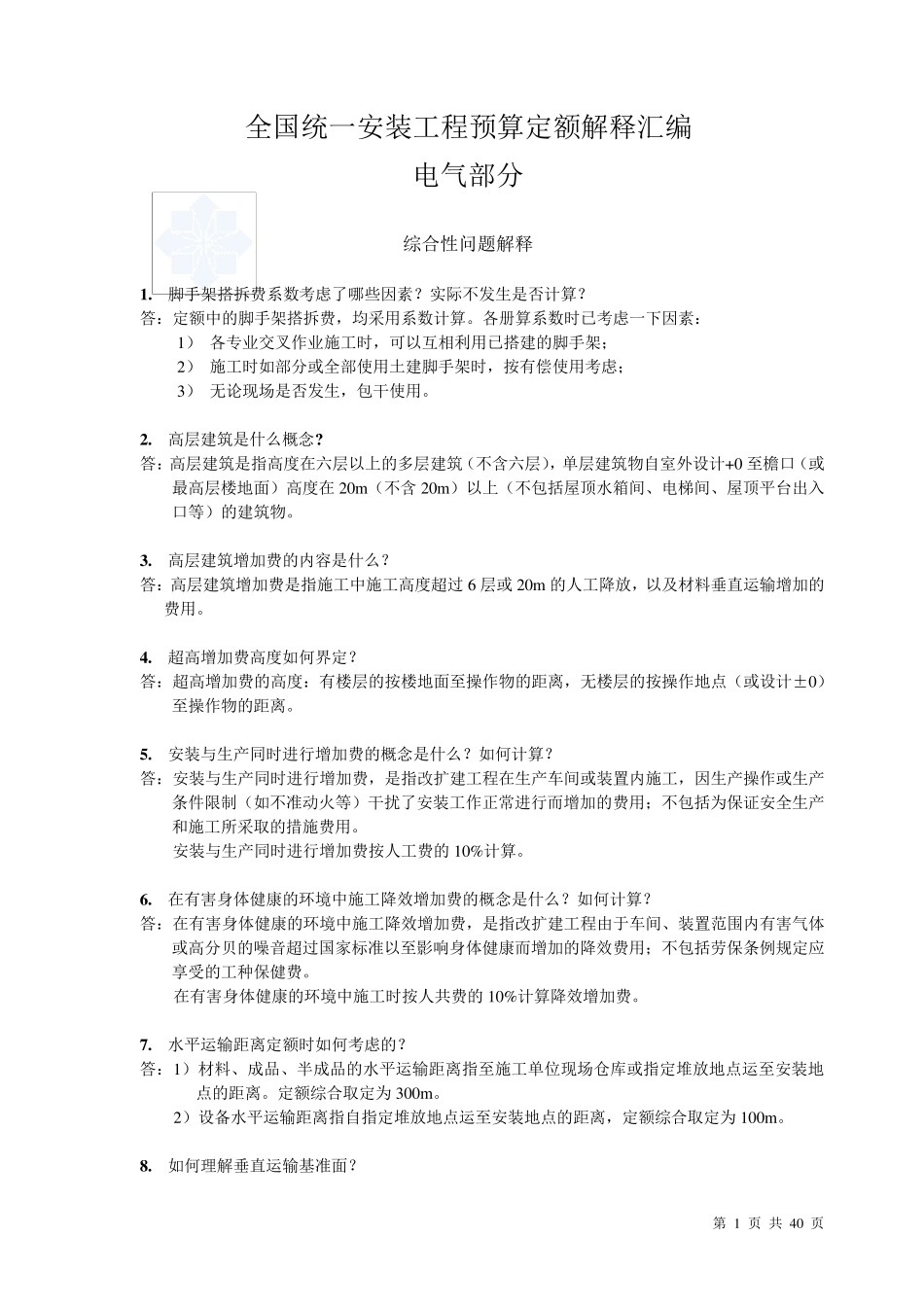

第 1 页 共 40 页 全国统一安装工程预算定额解释汇编 电气部分 综合性问题解释 1
脚手架搭拆费系数考虑了哪些因素
实际不发生是否计算
答:定额中的脚手架搭拆费,均采用系数计算
各册算系数时已考虑一下因素: 1) 各专业交叉作业施工时,可以互相利用已搭建的脚手架; 2) 施工时如部分或全部使用土建脚手架时,按有偿使用考虑; 3) 无论现场是否发生,包干使用
高层建筑是什么概念
答:高层建筑是指高度在六层以上的多层建筑(不含六层),单层建筑物自室外设计+0 至檐口(或最高层楼地面)高度在 20m (不含 20m )以上(不包括屋顶水箱间、电梯间、屋顶平台出入口等)的建筑物
高层建筑增加费的内容是什么
答:高层建筑增加费是指施工中施工高度超过6 层或 20m 的人工降放,以及材料垂直运输增加的费用
超高增加费高度如何界定
答:超高增加费的高度:有楼层的按楼地面至操作物的距离,无楼层的按操作地点(或设计±0)至操作物的距离
安装与生产同时进行增加费的概念是什么
答:安装与生产同时进行增加费,是指改扩建工程在生产车间或装置内施工,因生产操作或生产条件限制(如不准动火等)干扰了安装工作正常进行而增加的费用;不包括为保证安全生产和施工所采取的措施费用
安装与生产同时进行增加费按人工费的 10%计算
在有害身体健康的环境中施工降效增加费的概念是什么
答:在有害身体健康的环境中施工降效增加费,是指改扩建工程由于车间、装置范围内有害气体或高分贝的噪音超过国家标准以至影响身体健康而增加的降效费用;不包括劳保条例规定应享受的工种保健费
在有害身体健康的环境中施工时按人共费的 10%计算降效增加费
水平运输距离定额时如何考虑的
答:1)材料、成品、半成品的水平运输距离指至施工单位现场仓库或指
