莲 花 山 路 竖 井 暗 挖 隧 道 施 工 工 艺 1 全 断 面 注 浆 总 结 1 全 断 面 注 浆 概 况 2012 年 6 月 14 日 至 2012 年 7 月 5 日 , 在 左 线 K16+725
50-K16+738
50 进行 了 全 断 面 注 浆 试 验
试 验 段 注 浆 长 度 设 为 13m , 注 浆 工 作 面 封 堵 初 始 注 浆 段 采用 0
8m 厚 喷 混 凝 土 止 浆 墙 , 后 序 注 浆 段 预 留 5
0m 已 注 段 作 为 止 浆 岩 盘
注 浆 孔在 掌 子 面 上 按 扇 形 布 置 , 初 始 注 浆 孔 间 距 为 0
8m 左 右 , 同 时 应 保 证 孔 的 末 端 间距 控 制 在 1m 的 间 距 范 围 内 , 并 保 证 每 一 断 面 拱 部 、 侧 墙 2
5m 范 围 内 砂 层 被 加固 ,砂 层 与 岩 层 交 界 面 向 下 0
5m 处 为 加 固 范 围 的 底 部
扩 散 半 径 初 步 定 为 800m m

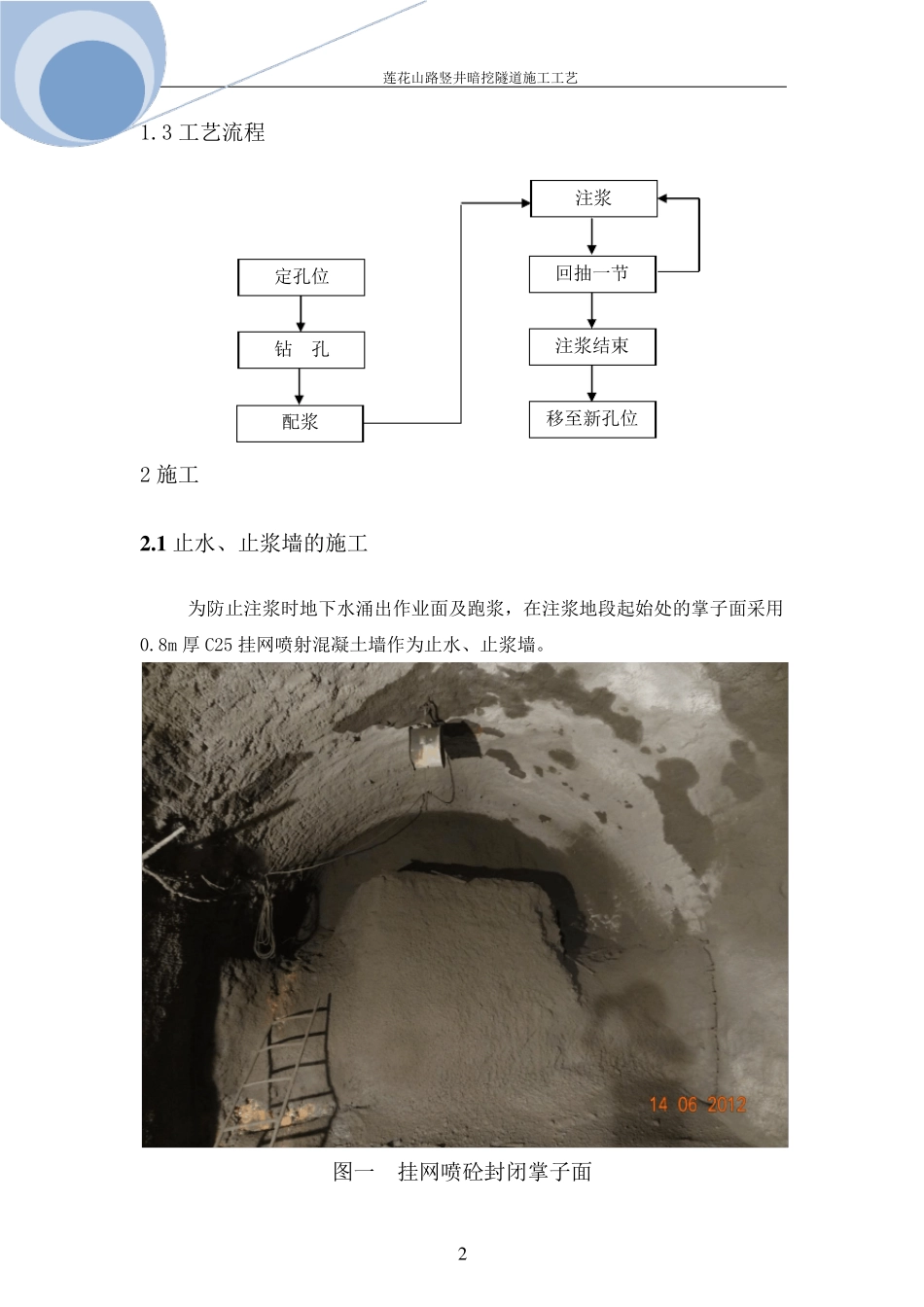

1 注 浆 方 式 利 用 ZJL-350D 地 质 钻 机 钻 注 浆 孔 , 当 钻 孔 深 度 达 到 设 计 长 度 时 , 利 用 钻 杆进 行 注 浆 , 注 浆 段 长 0
8m , 钻 孔 完 成 后 , 注 入 水玻璃-磷酸混 合浆 封 口, 封 口浆凝 结 后 注 入 水泥-水玻璃双液浆 , 压力达 到 1
5MPa 持续5 分钟或不再吸浆 后 , 后退钻 杆 , 进 行 下 一 段 的 注 浆 作 业, 如此循环, 直至 该孔 结 束
注 浆 方 式 为 后 退式 注 浆 , 采 用 双液注 浆 泵进 行 注 浆 作 业, 成 一 孔 注 一 孔

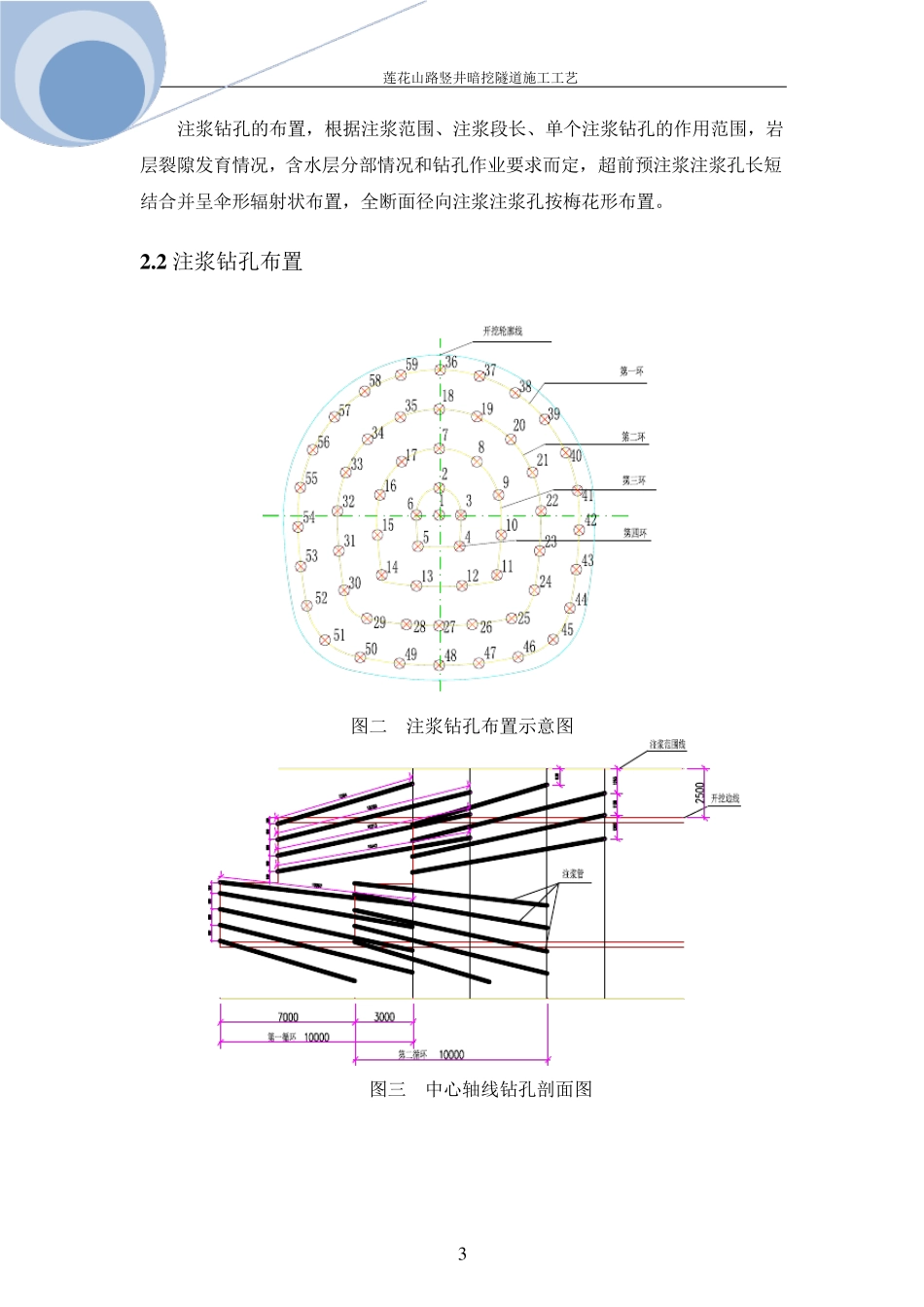

孔距 800m m , 全 断 面 共布 设 孔 位59 个
