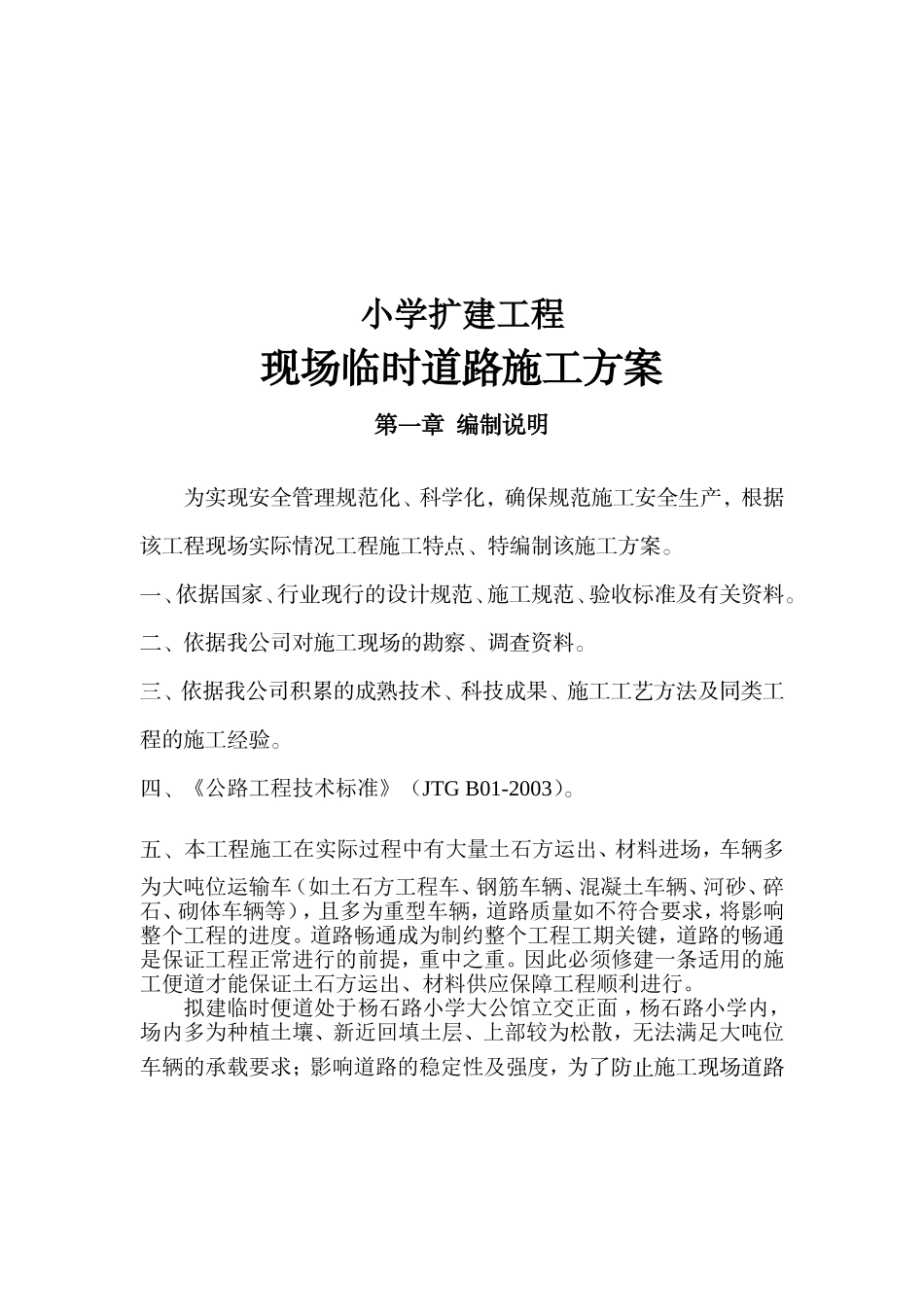

小学扩建工程现场临时道路施工方案第一章编制说明为实现安全管理规范化、科学化,确保规范施工安全生产,根据该工程现场实际情况工程施工特点、特编制该施工方案
一、依据国家、行业现行的设计规范、施工规范、验收标准及有关资料
二、依据我公司对施工现场的勘察、调查资料
三、依据我公司积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验
四、《公路工程技术标准》(JTGB01-2003)
五、本工程施工在实际过程中有大量土石方运出、材料进场,车辆多为大吨位运输车(如土石方工程车、钢筋车辆、混凝土车辆、河砂、碎石、砌体车辆等),且多为重型车辆,道路质量如不符合要求,将影响整个工程的进度
道路畅通成为制约整个工程工期关键,道路的畅通是保证工程正常进行的前提,重中之重
因此必须修建一条适用的施工便道才能保证土石方运出、材料供应保障工程顺利进行
拟建临时便道处于杨石路小学大公馆立交正面,杨石路小学内,场内多为种植土壤、新近回填土层、上部较为松散,无法满足大吨位车辆的承载要求;影响道路的稳定性及强度,为了防止施工现场道路泥泞,便于施工车辆的正常运行,依据规范安全文明施工JGJ59-2011规定,施工现场道路需硬化覆盖处理

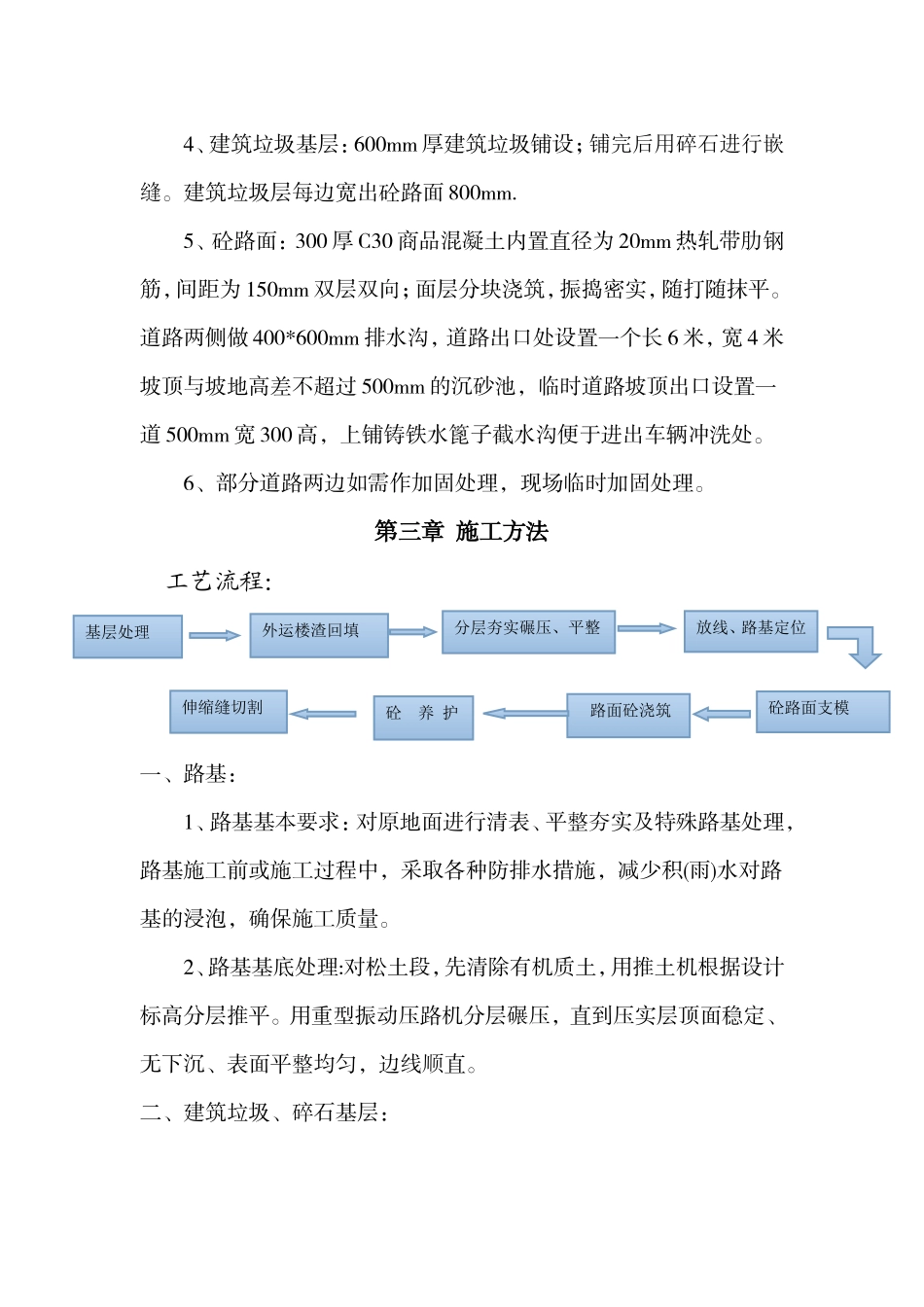

第二章工程概况一、工程特点:工程名称:杨石路小学校扩建项目建设地点:九龙坡区石坪桥五一新村51号杨石路小学校内
工程范围:包括但不限于土建工程、安装工程、装饰工程、土石方工程、室外景观工程、绿化工程、生化池、挡墙等
二、施工准备:对临时施工道路,先进行规划放线,确定道路走向,再勘察道路地下有无地下管线,提前做好施工准备后与各单位协商,在不影响使用功能的情况下对有地下管线存在的单位进行协商,对管线进行移迁,现已对临时便道与大公馆立交正面交接处,人行道路上已探明有直径50mm自来水管一根,深约1米、宽约0

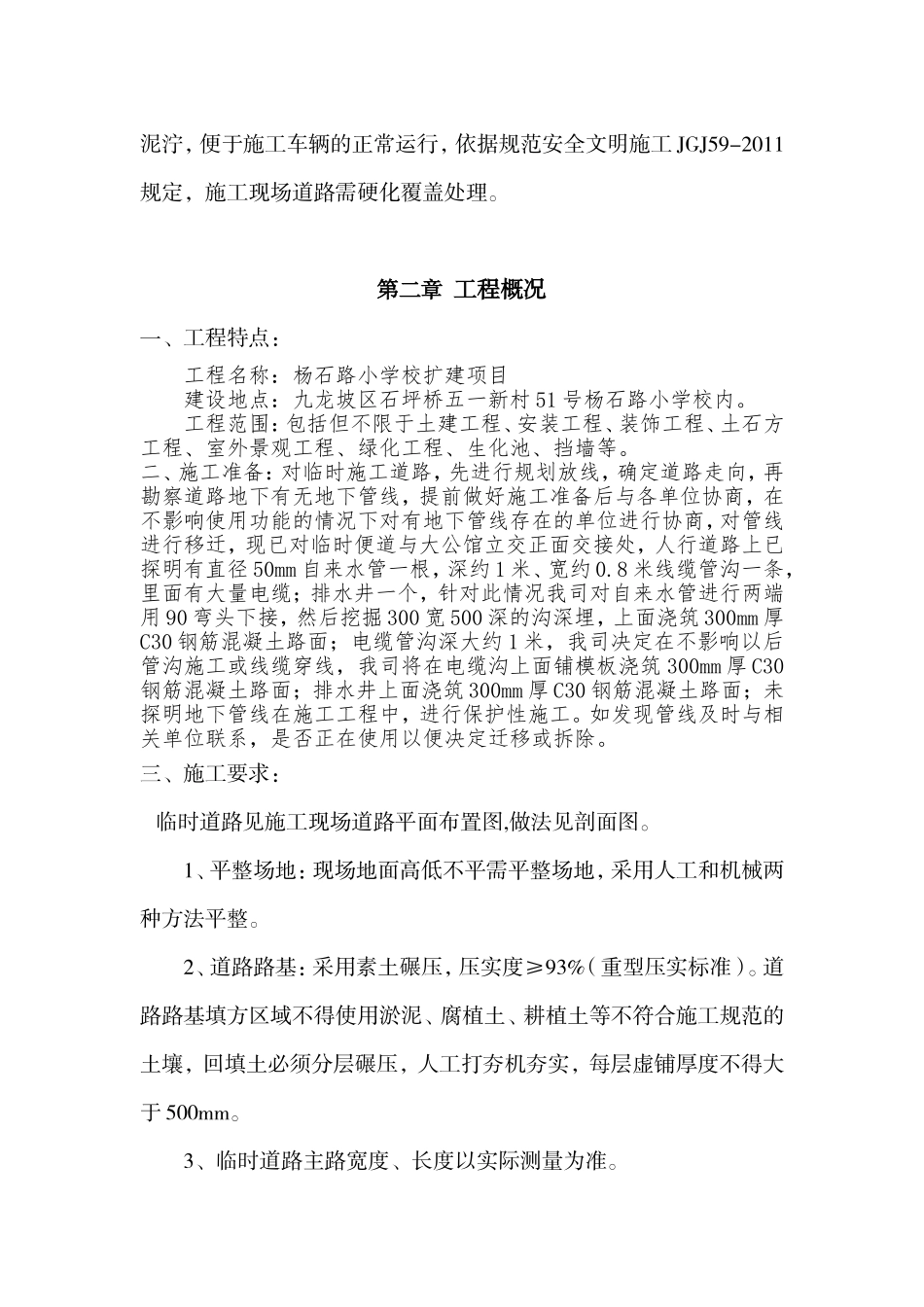

8米线缆管沟一条,里面有大量电缆;排水井一个,针对此情况我司对自来水管进
