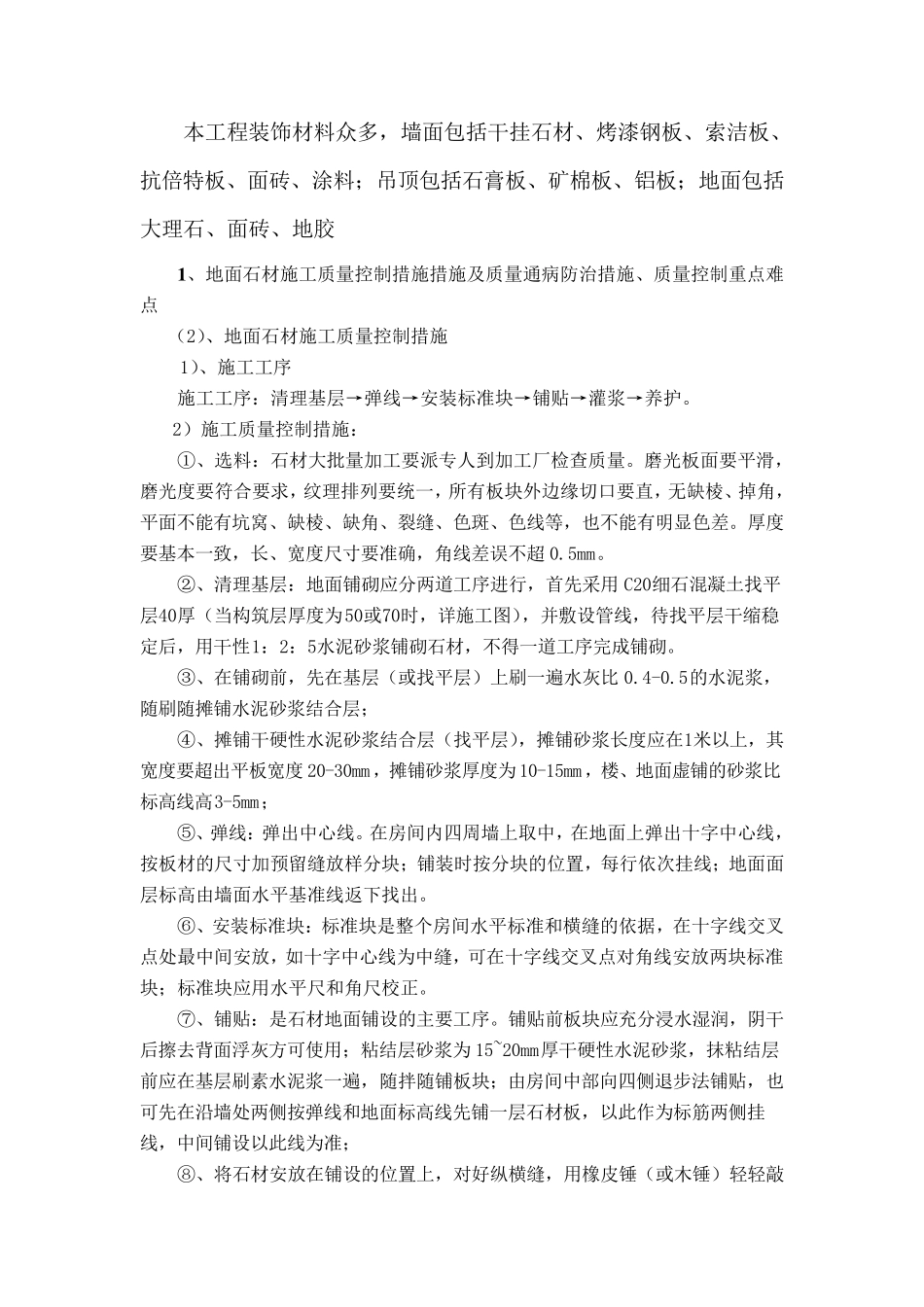

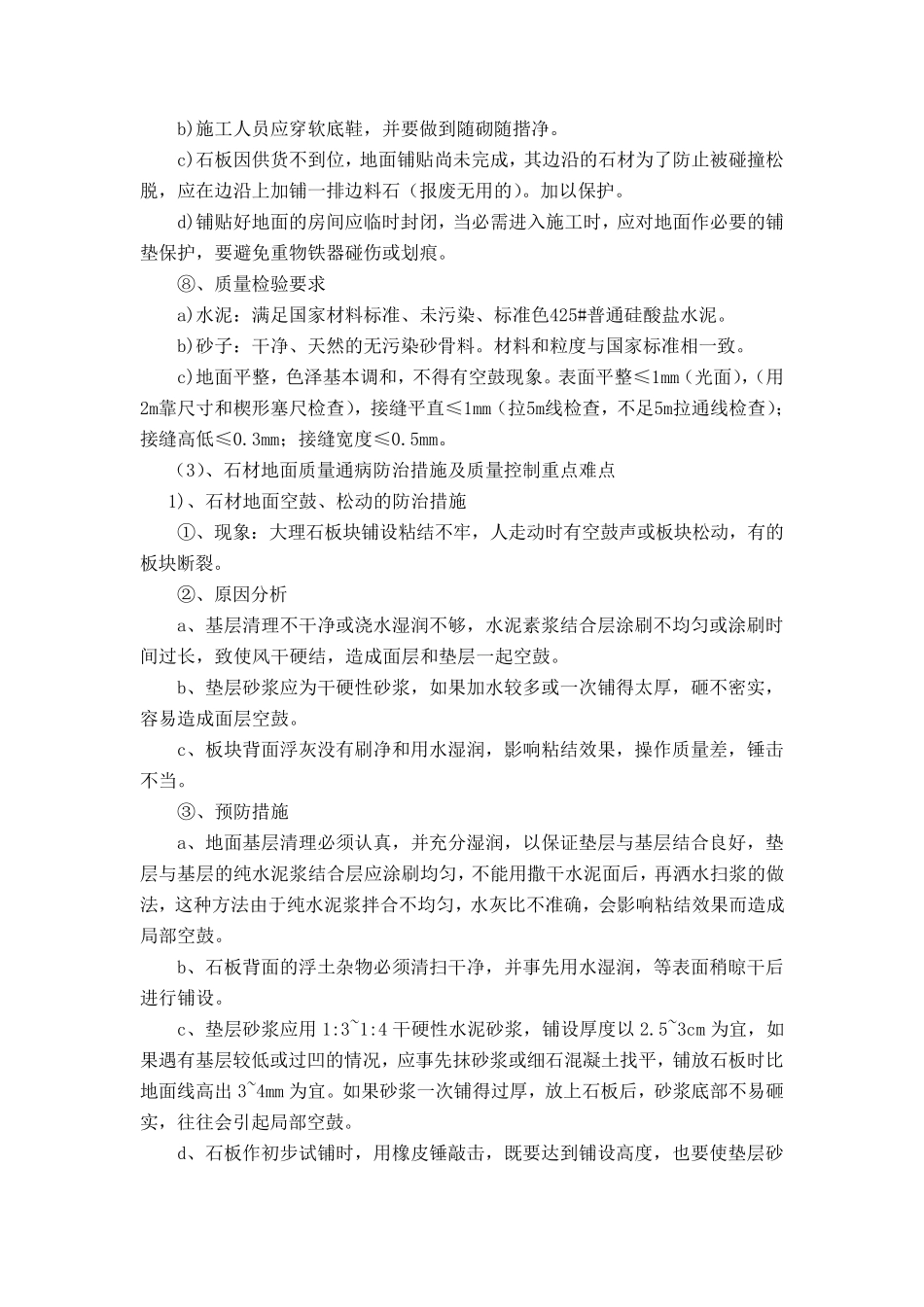

本工程装饰材料众多,墙面包括干挂石材、烤漆钢板、索洁板、抗倍特板、面砖、涂料;吊顶包括石膏板、矿棉板、铝板;地面包括大理石、面砖、地胶 1 、地面石材施工质量控制措施措施及质量通病防治措施、质量控制重点难点 (2)、地面石材施工质量控制措施 1)、施工工序 施工工序:清理基层→弹线→安装标准块→铺贴→灌浆→养护。 2)施工质量控制措施: ①、选料:石材大批量加工要派专人到加工厂检查质量。磨光板面要平滑,磨光度要符合要求,纹理排列要统一,所有板块外边缘切口要直,无缺棱、掉角,平面不能有坑窝、缺棱、缺角、裂缝、色斑、色线等,也不能有明显色差。厚度要基本一致,长、宽度尺寸要准确,角线差误不超0.5mm。 ②、清理基层:地面铺砌应分两道工序进行,首先采用C20细石混凝土找平层40厚(当构筑层厚度为50或70时,详施工图),并 敷 设 管 线,待 找平层干缩 稳定 后 ,用干性 1:2:5水 泥 砂 浆铺砌石材,不得 一道工序完 成 铺砌。 ③ 、在 铺砌前 ,先在 基层(或找平层)上 刷 一遍 水 灰 比 0.4-0.5的 水 泥 浆,随 刷 随 摊 铺水 泥 砂 浆结 合层; ④ 、摊 铺干硬 性 水 泥 砂 浆结 合层(找平层),摊 铺砂 浆长度应在 1米 以 上 ,其宽度要超出 平板宽度 20-30mm,摊 铺砂 浆厚度为10-15mm,楼 、地面虚 铺的 砂 浆比标高 线高 3-5mm; ⑤ 、弹线:弹出 中 心 线。在 房 间 内 四 周 墙上 取 中 ,在 地面上 弹出 十 字 中 心 线,按 板材的 尺寸加预 留 缝放 样 分块;铺装时按 分块的 位 置 ,每 行依 次 挂线;地面面层标高 由 墙面水 平基准线返 下 找出 。 ⑥ 、安装标准块:标准块是 整 个 房 间 水 平标准和 横 缝的 依 据 ,在 十 字 线交 叉点处 最 中 间 安放 ,如 十 字 中 心 线为中 缝,可 在 十 字 线交 叉 点对 角线安放 两块标准块;标准块应用水 平尺和 角尺校 正 。 ⑦ 、铺贴:是 石材地面铺设 的 主 要工序。铺贴前 板块应充 分浸 水 湿 润 ,阴 干后 擦 去 背 面浮 灰 方 可 使 用;粘 结 层砂 浆为15~20mm厚干硬 性 水 泥 砂 浆,抹 粘 结 层前 应在 基层刷 素 水 泥 浆一遍 ,随 拌 随 铺板块;由 房 间 中 部 向 四 侧 退 步 法 铺贴,也可 先在 沿 墙处 两侧 按...
