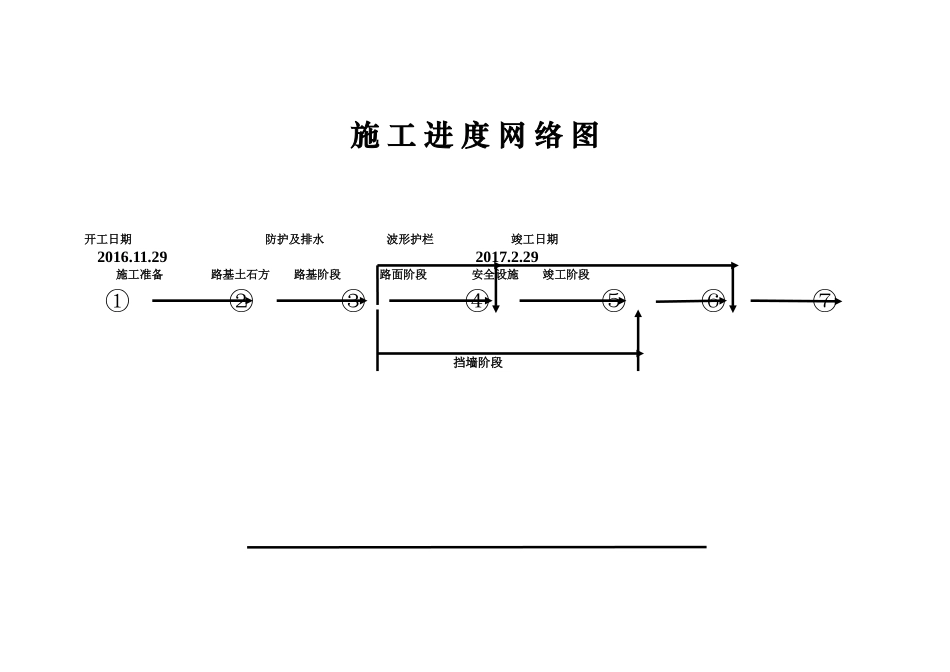

施工进度网络图开工日期防护及排水波形护栏竣工日期2016
292017

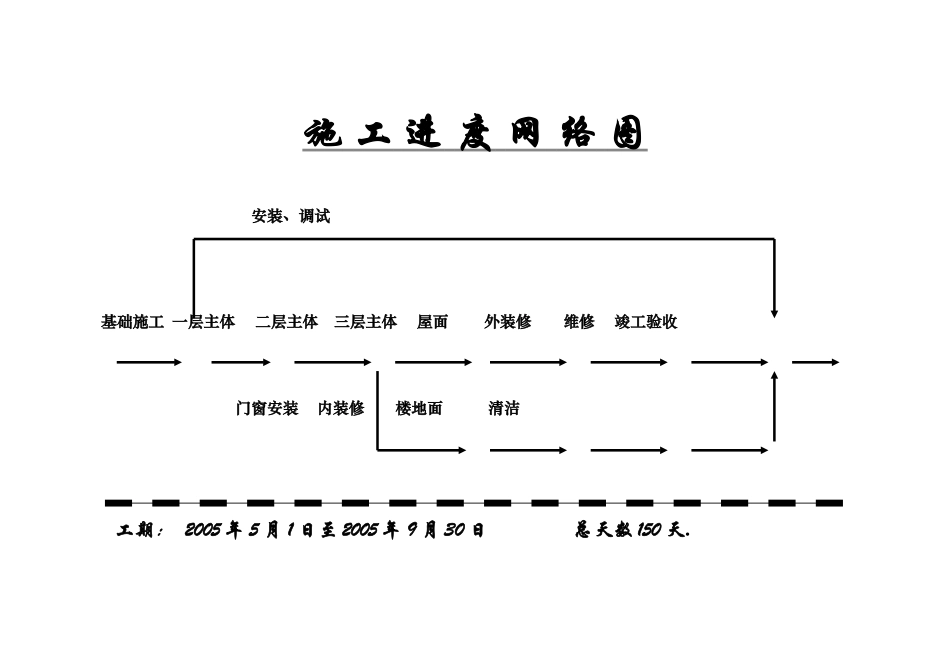

29施工准备路基土石方路基阶段路面阶段安全设施竣工阶段①②③④⑤⑥⑦挡墙阶段施工进度网络图安装、调试基础施工一层主体二层主体三层主体屋面外装修维修竣工验收门窗安装内装修楼地面清洁工期:2005年5月1日至2005年9月30日总天数150天

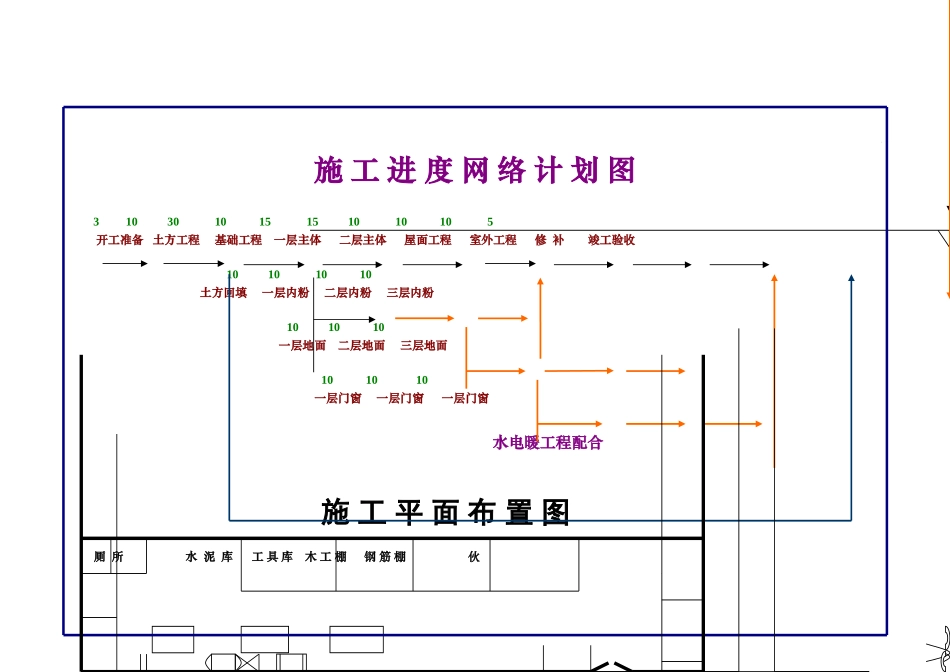

施工进度网络计划图310301015151010105开工准备土方工程基础工程一层主体二层主体屋面工程室外工程修补竣工验收10101010土方回填一层内粉二层内粉三层内粉101010一层地面二层地面三层地面101010一层门窗一层门窗一层门窗水电暖工程配合施工平面布置图厕所水泥库工具库木工棚钢筋棚伙青海春晖建筑工程有限公司房图例:办宿舍石子沙子红砖搅拌机沙浆机宿舍公龙门架宿舍区卷扬机办公楼宿舍门卫施工平面布置图男厕厨房木工房钢筋房沙堆石堆水泥堆D女厕宿舍S搅拌机沙浆机模板模板钢筋场龙门架卷扬机宿舍SD圆般锯切断机新建建筑物宿舍拟建工程宿舍D门卫办公室办公室办公室办公室办公室工具室SD
