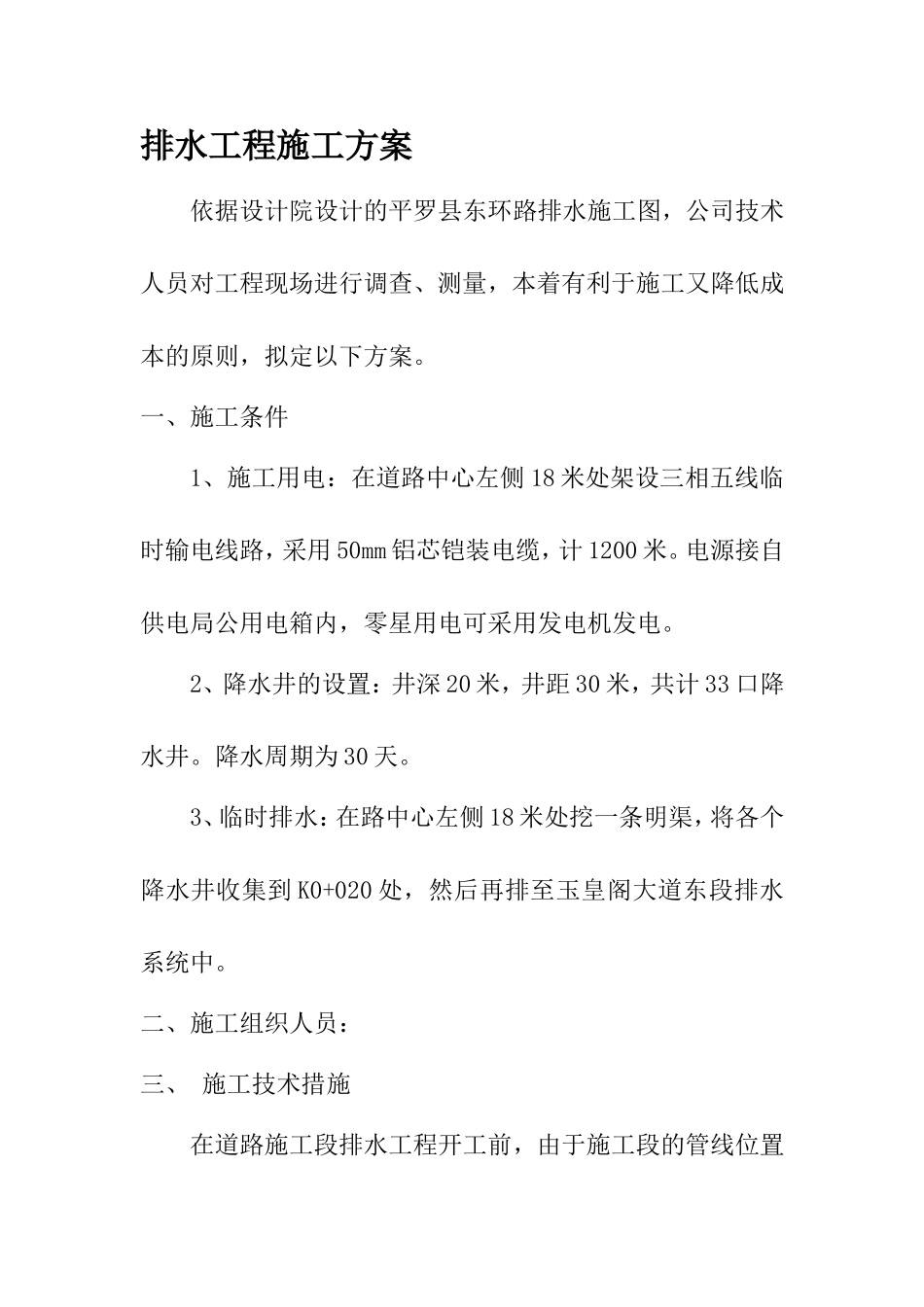

排水工程施工方案依据设计院设计的平罗县东环路排水施工图,公司技术人员对工程现场进行调查、测量,本着有利于施工又降低成本的原则,拟定以下方案
一、施工条件1、施工用电:在道路中心左侧18米处架设三相五线临时输电线路,采用50mm铝芯铠装电缆,计1200米
电源接自供电局公用电箱内,零星用电可采用发电机发电
2、降水井的设置:井深20米,井距30米,共计33口降水井
降水周期为30天
3、临时排水:在路中心左侧18米处挖一条明渠,将各个降水井收集到K0+020处,然后再排至玉皇阁大道东段排水系统中
二、施工组织人员:三、施工技术措施在道路施工段排水工程开工前,由于施工段的管线位置上已没有障碍,所以可以直接进行管道施工,具体施工流程为:降水井降水---开槽---验槽---下管安装---检查井砌筑---闭水试验---回填土(一)施工测量用全站仪加密道路中心线,每20米设一个控制桩,控制桩适当加以保护;同时用水准仪加密水准点并引测到附近建筑物上,做一明显标记;采用全站仪确定沟槽开挖边线;沟槽开挖成型一段后,将管道中心线及加密的水准点引测至沟槽内并标注桩号
(二)沟槽开挖与验收1、沟槽开挖前,对机械师及配合机械作业人员进行质量安全知识学习和技术交底,立好醒目牌

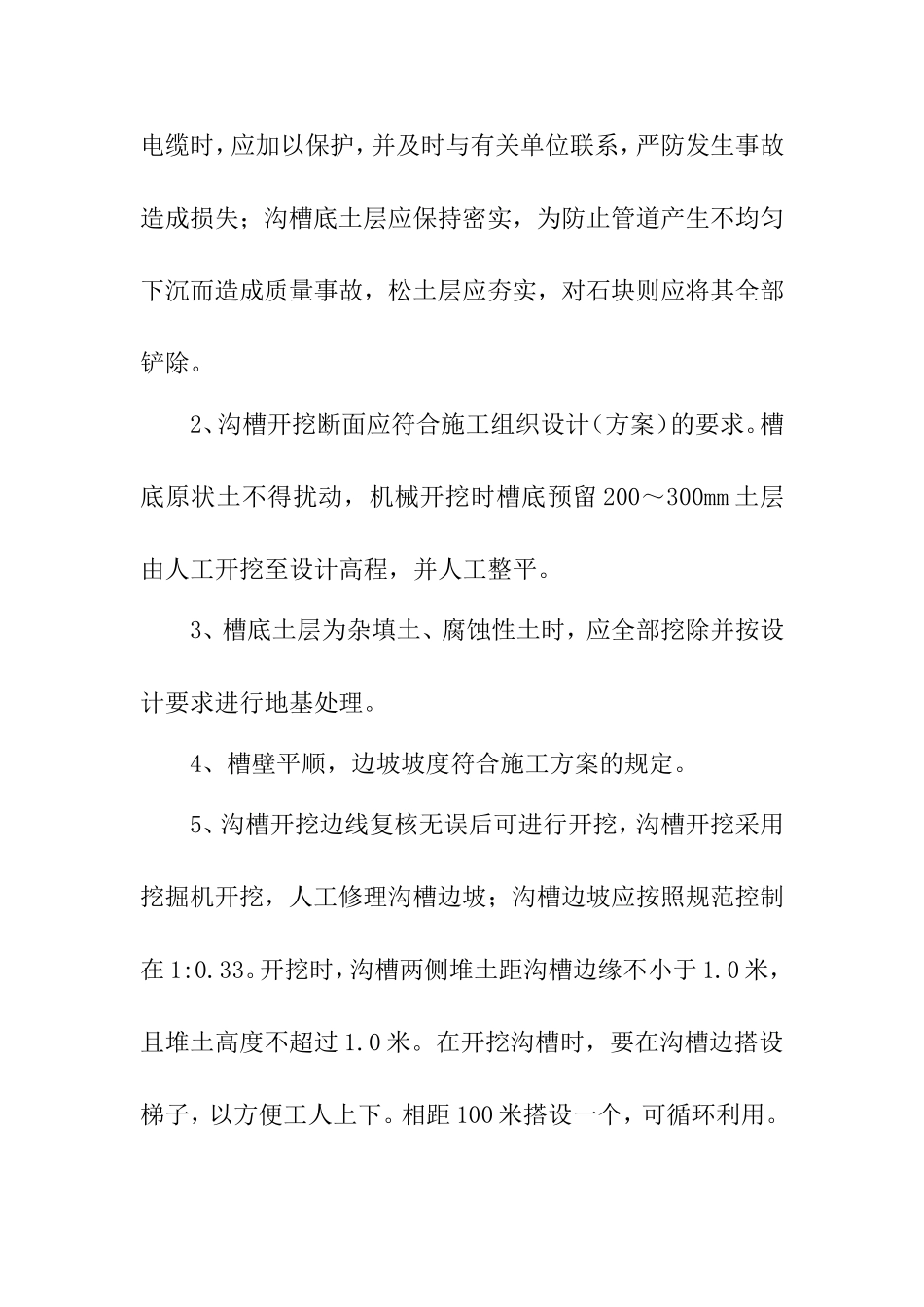

在施工中,施工安全管理人员坚守岗位,在现场勤检查,及时安排好槽边防护工作,要做到随挖,随搭设防护栏,保证安全施工,如遇有管道、电缆时,应加以保护,并及时与有关单位联系,严防发生事故造成损失;沟槽底土层应保持密实,为防止管道产生不均匀下沉而造成质量事故,松土层应夯实,对石块则应将其全部铲除
2、沟槽开挖断面应符合施工组织设计(方案)的要求
槽底原状土不得扰动,机械开挖时槽底预留200~300mm土层由人工开挖至设计高程,并人工整平
3、槽底土层为杂填土、腐蚀性土时,应全部挖除并按设计要求进行地基处理
4、槽壁平顺,边坡坡度符合施工
