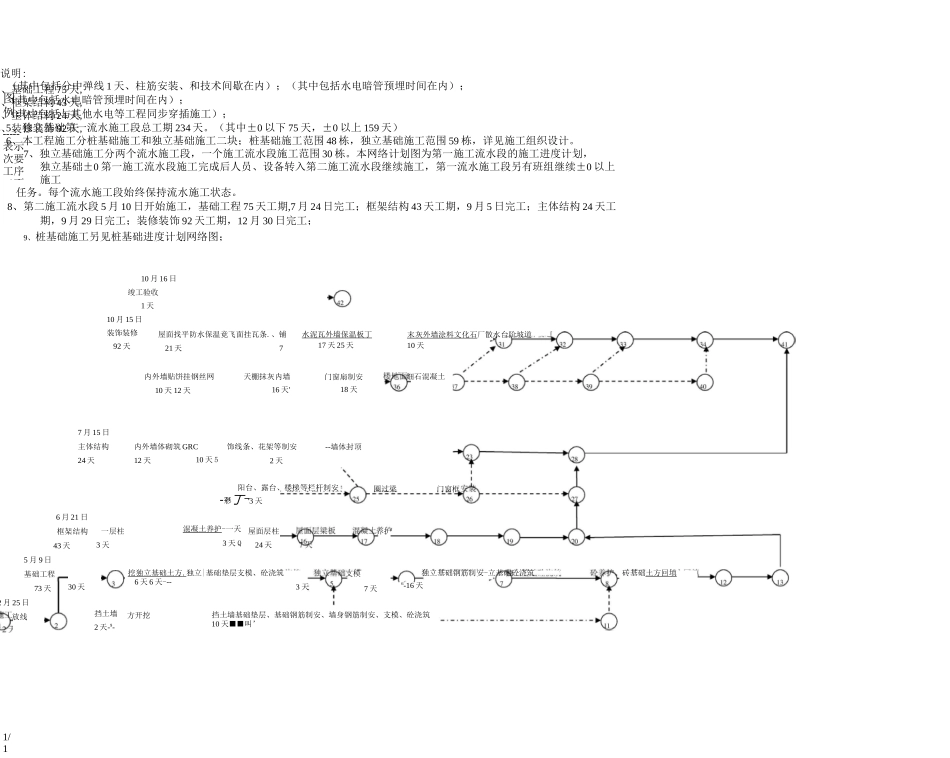

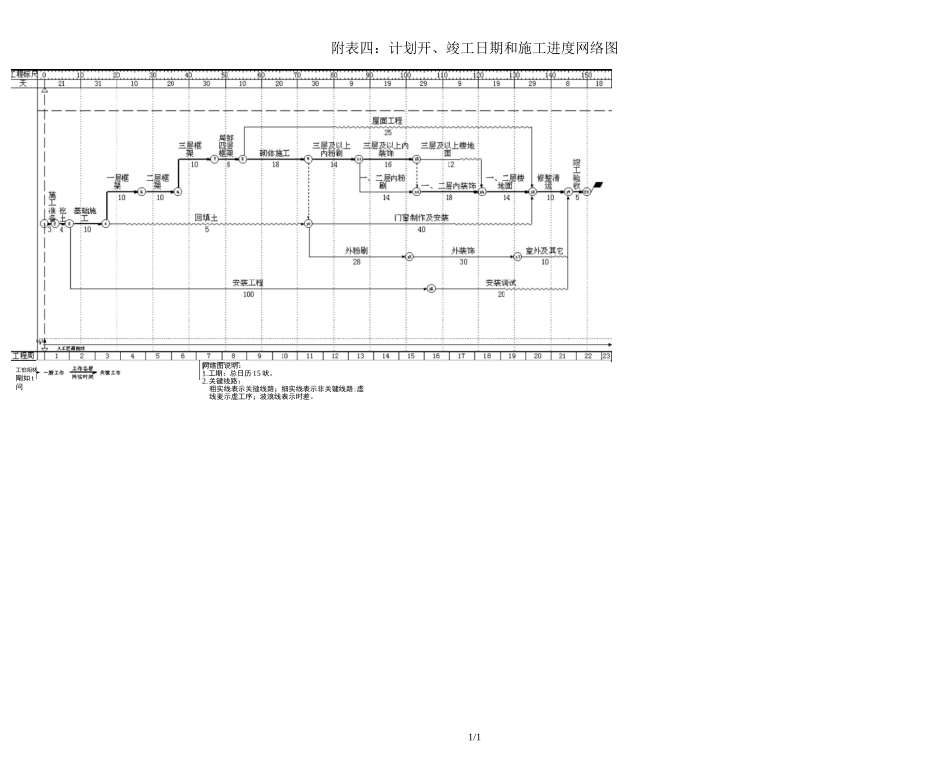

1、基础工程 75 天,2、框架结构 43 天,3、主体结构 24 天,4、装修装饰 92 天,1/1图例:-----表示次要工序(不说明:(其中包括分中弹线 1 天、柱筋安装、和技术间歇在内);(其中包括水电暗管预埋时间在内);(其中包括水电暗管预埋时间在内);(其中包括与其他水电等工程同步穿插施工);5、独立基础第一流水施工段总工期 234 天
(其中±0 以下 75 天,±0 以上 159 天)6、本工程施工分桩基础施工和独立基础施工二块;桩基础施工范围 48 栋,独立基础施工范围 59 栋,详见施工组织设计
7、独立基础施工分两个流水施工段,一个施工流水段施工范围 30 栋
本网络计划图为第一施工流水段的施工进度计划,独立基础±0 第一施工流水段施工完成后人员、设备转入第二施工流水段继续施工,第一流水施工段另有班组继续±0 以上施工任务
每个流水施工段始终保持流水施工状态
8、第二施工流水段 5 月 10 日开始施工,基础工程 75 天工期,7 月 24 日完工;框架结构 43 天工期,9 月 5 日完工;主体结构 24 天工期,9 月 29 日完工;装修装饰 92 天工期,12 月 30 日完工;9、桩基础施工另见桩基础进度计划网络图;10 月 16 日竣工验收1 天10 月 15 日装饰装修92 天屋面找平防水保温竟飞面挂瓦条
、铺21 天内外墙贴饼挂钢丝网10 天 12 天天棚抹灰内墙16 天'7 月 15 日主体结构24 天内外墙体砌筑 GRC12 天饰线条、花架等制安10 天 56 月 21 日框架结构43 天5 月 9 日基础工程73 天2 月 25 日放线30 天一层柱3 天挡土墙2 天-9-挖独立基础土方
独立|基础垫层支模、砼浇筑6 天 6 天---方开挖72 天圈过梁养护3 天--墙体封顶支模7 天水泥瓦外墙保温板丁17 天 25
