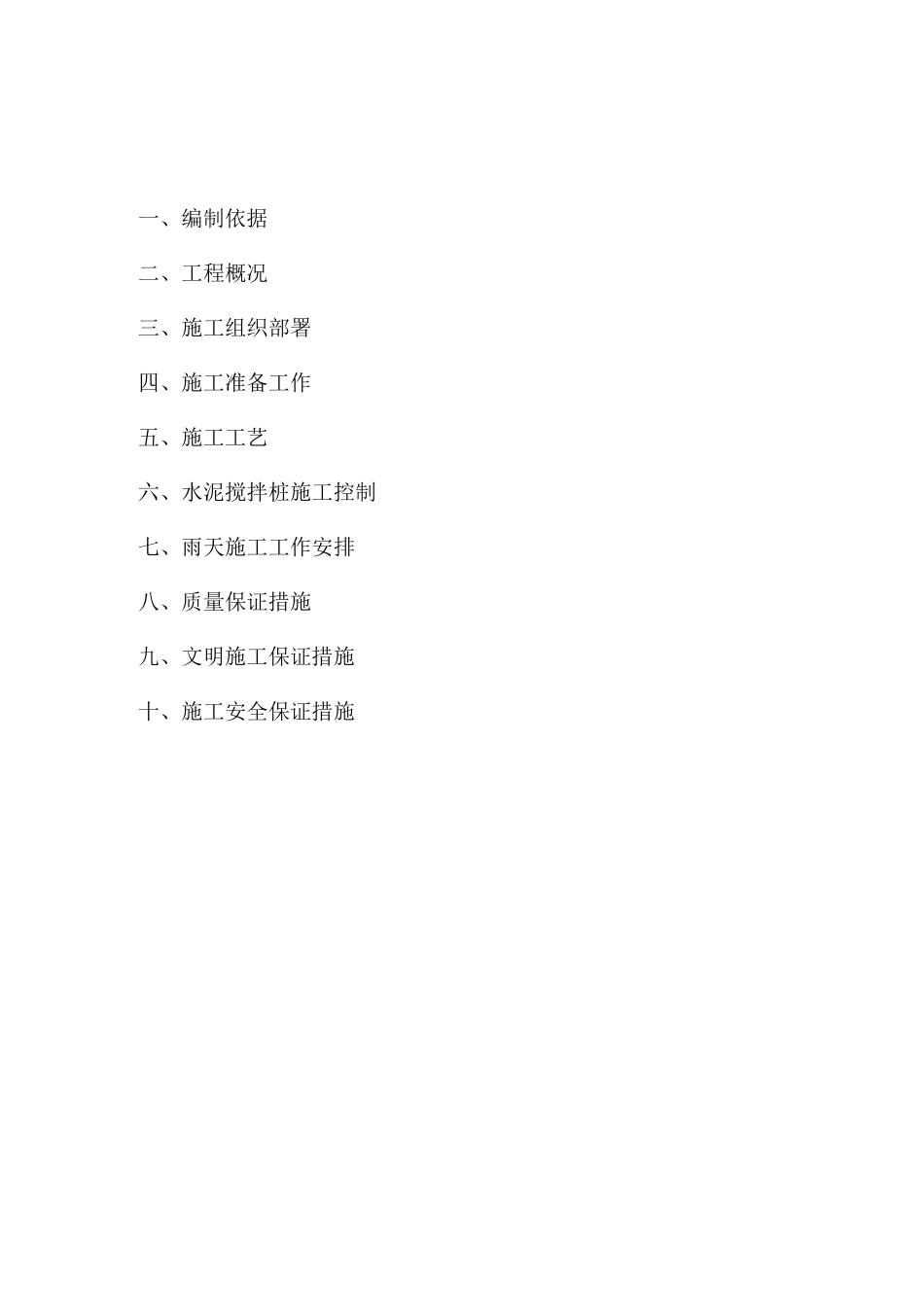

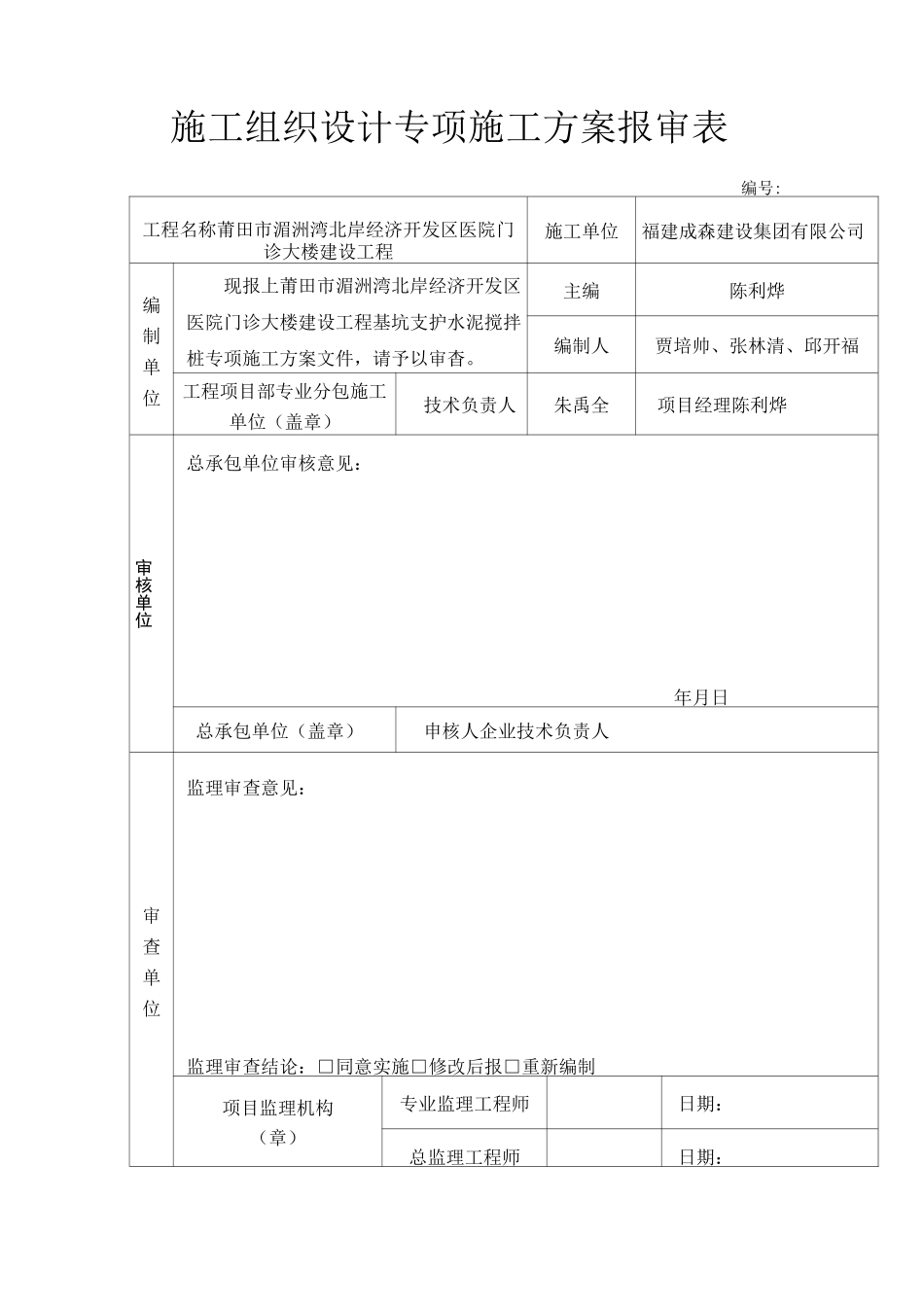

施工组织设计专项施工方案报审表编号:工程名称莆田市湄洲湾北岸经济开发区医院门诊大楼建设工程施工单位福建成森建设集团有限公司编制单位现报上莆田市湄洲湾北岸经济开发区医院门诊大楼建设工程基坑支护水泥搅拌桩专项施工方案文件,请予以审杳。主编陈利烨编制人贾培帅、张林清、邱开福工程项目部专业分包施工单位(盖章)技术负责人朱禹全项目经理陈利烨审核单位总承包单位审核意见:年月日总承包单位(盖章)申核人企业技术负责人审查单位监理审查意见:监理审查结论:□同意实施□修改后报□重新编制项目监理机构(章)专业监理工程师日期:总监理工程师日期:莆田市湄洲湾北岸经济开发区医院门诊大楼建设工程基坑支护水泥搅拌桩专项方案编制单位:福建成森建设集团有限公司一、编制依据二、工程概况三、施工组织部署四、施工准备工作五、施工工艺六、水泥搅拌桩施工控制七、雨天施工工作安排八、质量保证措施九、文明施工保证措施十、施工安全保证措施1水泥搅拌桩专项施工方案、编制依据1. 行标《建筑基坑支护技术规程》(JGJ120-2012)。2. 《建筑基坑工程技术规范》(YB9258-97)3. 福建省建专岩土工程有限公司提供的岩土工程勘察报告4. 现场踏勘资料5. 其它相关技术资料二、工程概况结合基坑周边环境情况,并根据《建筑基坑支护技术规程》()的有关规定,本工程一层地下室基坑的侧壁安全等级为二级,重要性系数为,安全使用年限为一年。三、施工方案部署1. 施工总体规划(1)合理使用场地,既保证水泥搅拌桩施工能顺利进行,又不多占施工用地。(2)钻机行进线路最短,且施工方便。(3)考虑设备进、退场所需场地,以及材料运输时所需的回车场地。(4)最大限度减轻施工对环境造成的污染。(5)遵守劳动保护、技术安全以及消防法规等有关规定。2. 水泥搅拌桩的施工作业面布置(1)合理安排钻机至相应工作面且保证有足够的施工场地和工程量,避免中途转场或滞工,以免影响工期。(2)避免影响交通、材料运输及交叉施工队作业。(3)保持与其他设施(如电力、供水等)的安全距离3. 后台及材料(水泥)布置2(1)后台与水泥堆放台应避开桩位范围,并不能影响车辆通行。(2)后台与水泥堆放台应连在一起,并搭设防护设施。(3)水泥台应高出自然地面 30cm,并在外围挖 50cm 的排水沟。(4)因所用材料水泥粉尘较大,堆放应离田园区、生活区、居民区及公共场所有一定距离。4. 施工用电布置(1)电缆遵照相应规范接驳,尽量布置在...
