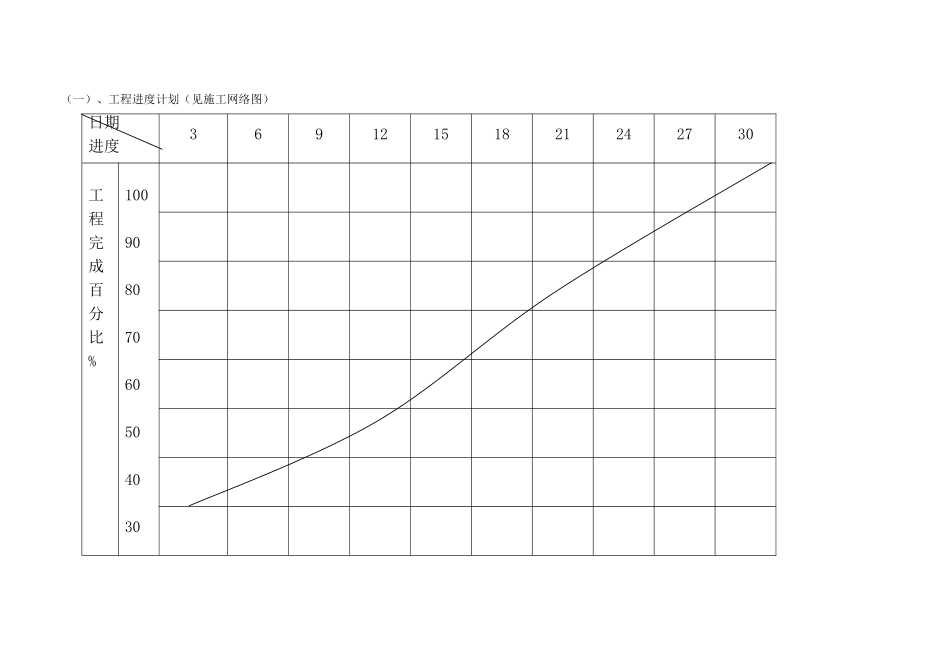

施工进度计划保证措施(一)、工程进度计划(见施工网络图)日期进度36912151821242730工程完成百分比%100908070605040302010(二)确保工程进度的措施1、层层签订责任书:项目经理、施工队伍及作业组之间分别签订责任书、任务书,将作业下达到施工班组,明确具体施工任务,技术措施、质量要求等内容,施工班组必须按计划时间完成规定的任务
2、编制作业计划,并全面交底,发动群众实施计划:施工计划实施是全体人员的共同行为,为实施进度计划,将规定的任务结合现场施工条件,在施工开始前,在编制作业计划过程中不断进行调整,使施工计划更具体,更切合实际和可行,并且要使有关人员都明确各项计划的目标、任务、实施方案和措施,使管理层和作业层协调一致,将计划变成群众的自觉行动,发挥群众的干劲和创造精神,提高劳动生产率
3、做好施工进度记录,填好施工进度统计表:在计划任务完成过程中,由专人跟踪做好施工记录,记载计划中的各项工作开始日期,工作进度和完成日期,为进度计划分析提供信息
4、做好施工中的调度工作:施工中的调度是组织施工中各阶段、环节互相配合,是进度协调的指挥核心,是施工进度计划实施顺利进行的重要手段,通过对计划实施情况的掌握,对人、财、物及其它外部条件的了解,协调各方面关系,采取措施,排除各种矛盾,加强各薄弱环节,实现动态平衡,保证完成作业计划和实现进度目标
5、雨季施工措施结合工程的地形情况,绿化段内按设计要求的坡比放坡,在栽植区周围道路两侧挖掘临时排水沟,保证排水通畅,储备足量的防水油布以备覆之用,具体措施如下:①加强与气象台联系,及时了解近期天气情况,做到有备无患
②做好雨季施工的安全教育和交底工作,并制定雨季施工安全措施
四、确保工程进度计划及技术组织措施(一)、施工进度表(附后)(二)、确保工期进度计划及技术组织措施2
1、保证措施(1)该工程实行项目施工,项目
