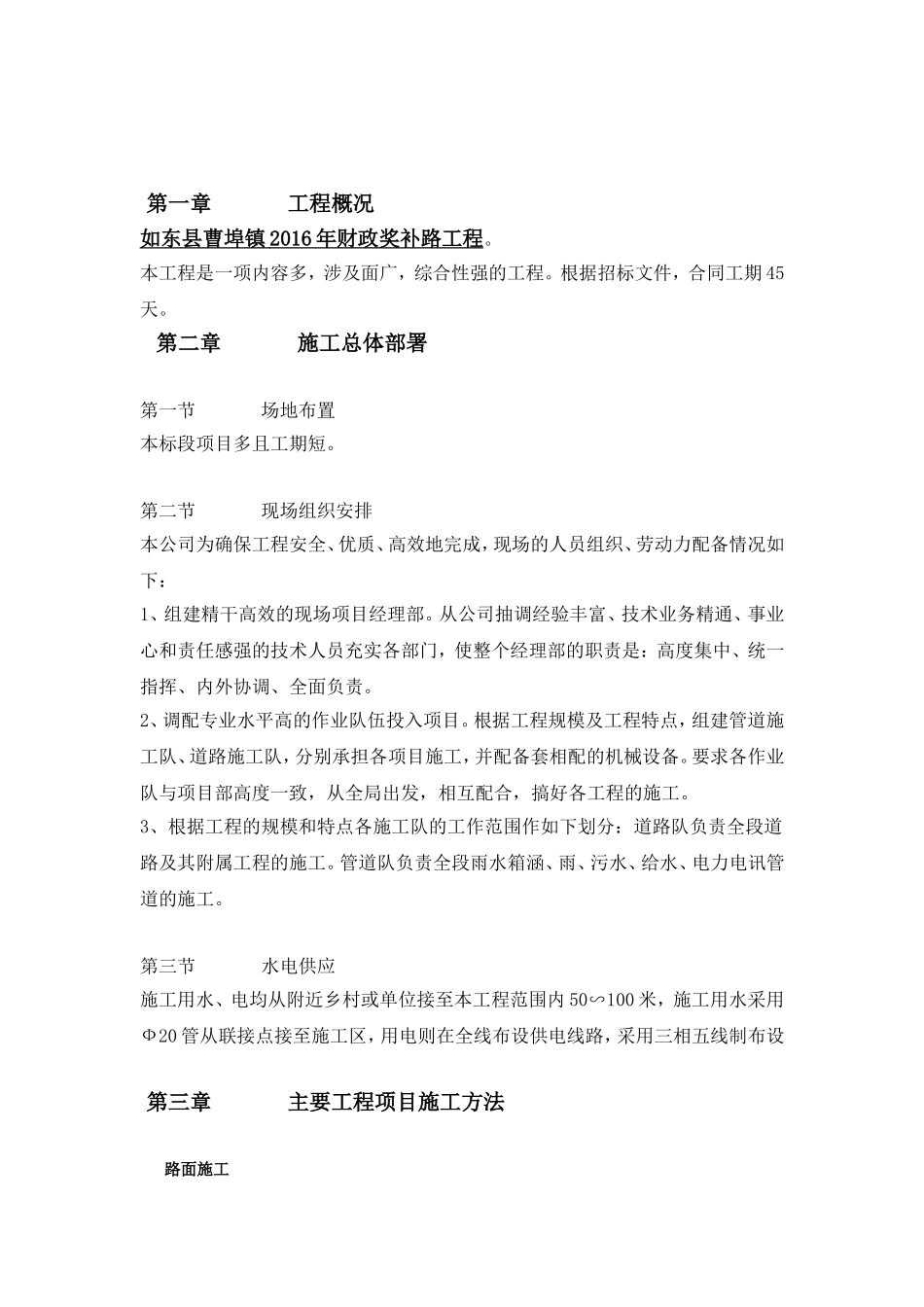

如东高新区2016年一事一议奖补路工程施工组织设计第一章工程概况如东县曹埠镇2016年财政奖补路工程
本工程是一项内容多,涉及面广,综合性强的工程
根据招标文件,合同工期45天
第二章施工总体部署第一节场地布置本标段项目多且工期短
第二节现场组织安排本公司为确保工程安全、优质、高效地完成,现场的人员组织、劳动力配备情况如下:1、组建精干高效的现场项目经理部
从公司抽调经验丰富、技术业务精通、事业心和责任感强的技术人员充实各部门,使整个经理部的职责是:高度集中、统一指挥、内外协调、全面负责
2、调配专业水平高的作业队伍投入项目
根据工程规模及工程特点,组建管道施工队、道路施工队,分别承担各项目施工,并配备套相配的机械设备
要求各作业队与项目部高度一致,从全局出发,相互配合,搞好各工程的施工
3、根据工程的规模和特点各施工队的工作范围作如下划分:道路队负责全段道路及其附属工程的施工
管道队负责全段雨水箱涵、雨、污水、给水、电力电讯管道的施工

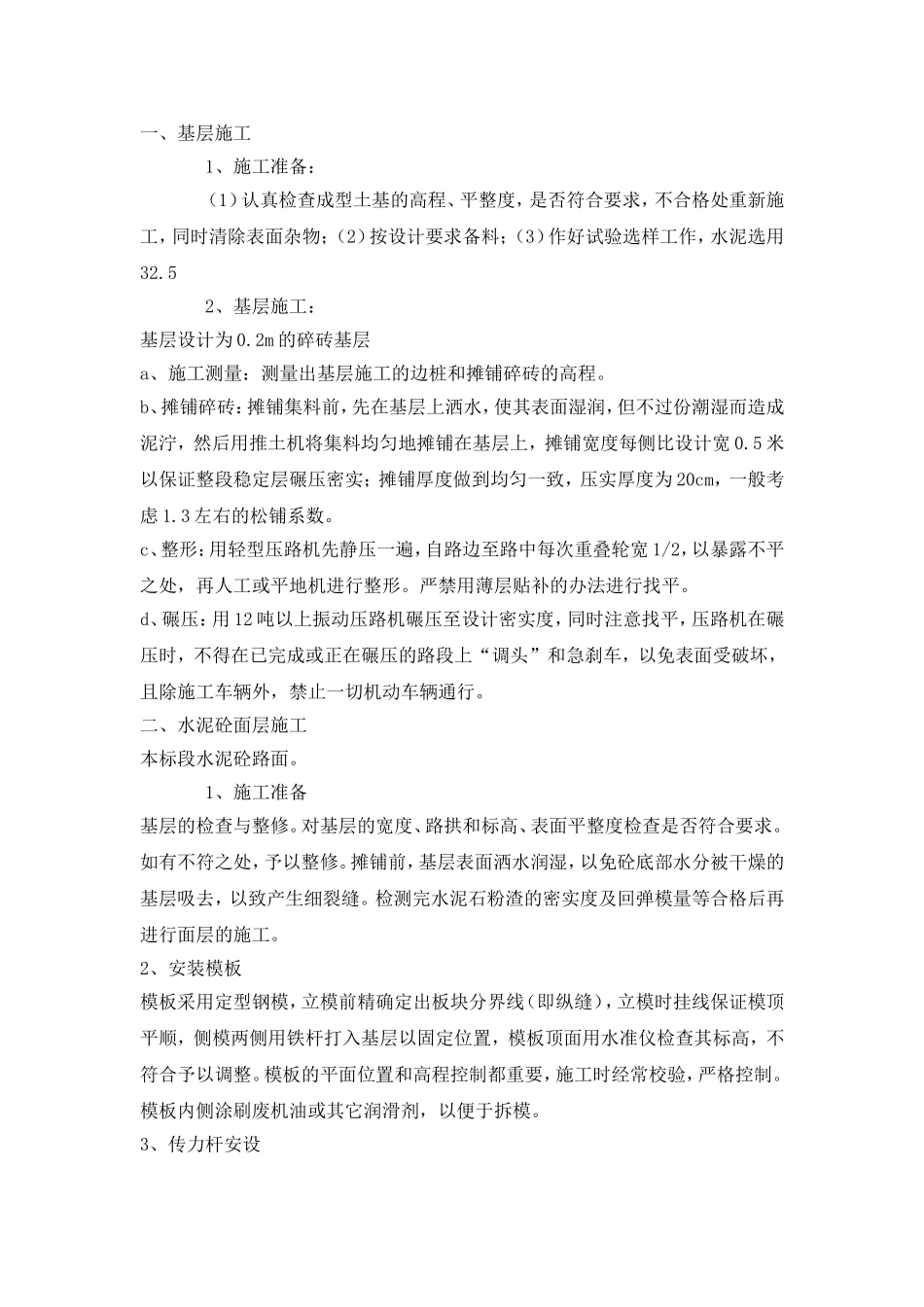

第三节水电供应施工用水、电均从附近乡村或单位接至本工程范围内50∽100米,施工用水采用Ф20管从联接点接至施工区,用电则在全线布设供电线路,采用三相五线制布设第三章主要工程项目施工方法路面施工一、基层施工1、施工准备:(1)认真检查成型土基的高程、平整度,是否符合要求,不合格处重新施工,同时清除表面杂物;(2)按设计要求备料;(3)作好试验选样工作,水泥选用32
52、基层施工:基层设计为0
2m的碎砖基层a、施工测量:测量出基层施工的边桩和摊铺碎砖的高程
b、摊铺碎砖:摊铺集料前,先在基层上洒水,使其表面湿润,但不过份潮湿而造成泥泞,然后用推土机将集料均匀地摊铺在基层上,摊铺宽度每侧比设计宽0
5米以保证整段稳定层碾压密实;摊铺厚度做到均匀一致,压实厚度为20cm,一般考虑1
3左右的松铺系数
c、整形:用轻型压路机先静压一遍,自路边至
