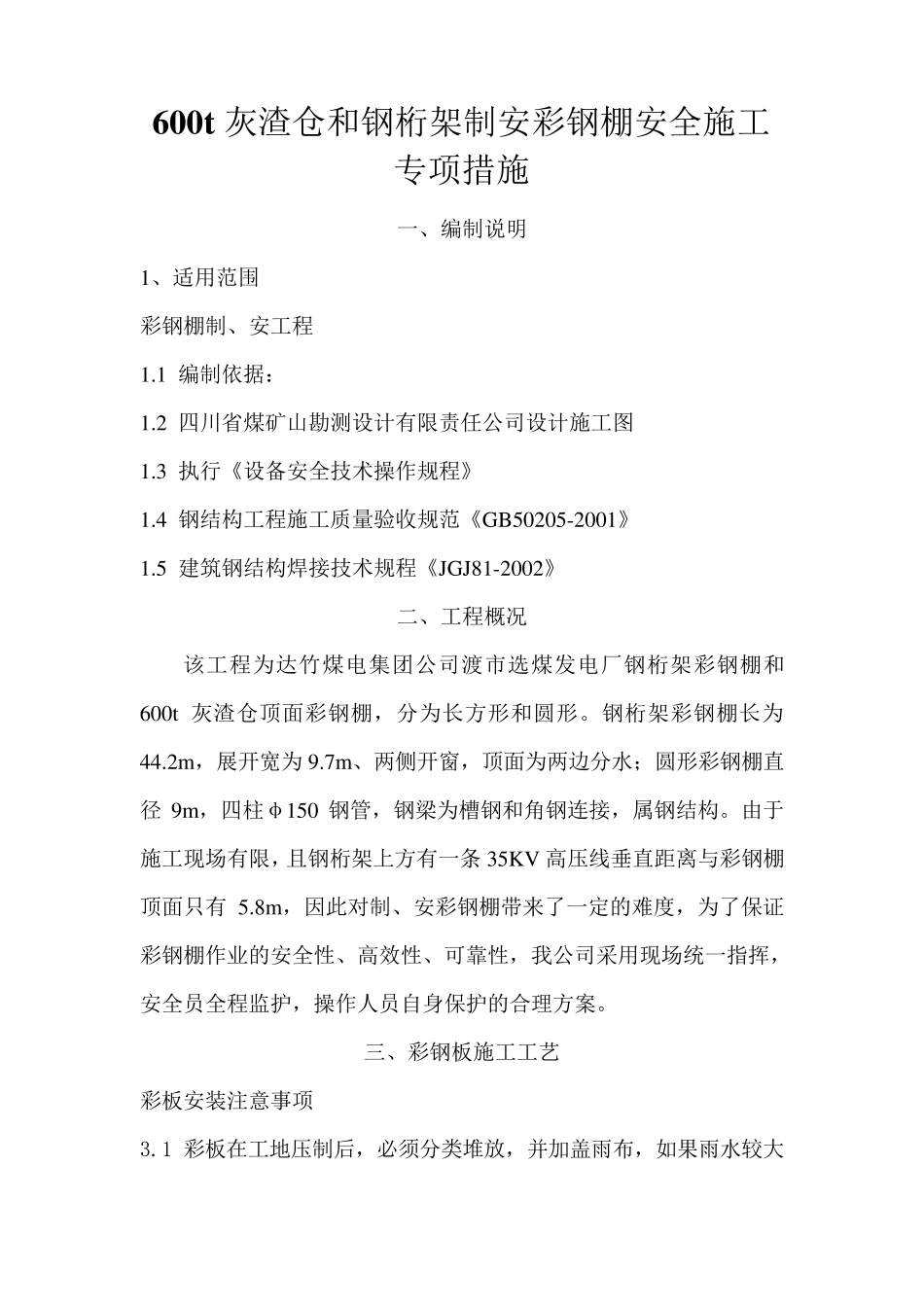

600t 灰渣仓和钢桁架制安彩钢棚 安 全 施 工 专 项 措 施 川煤六处五公司 2012 年 11 月 13 日 600t灰渣仓和钢桁架制安彩钢棚安全施工专项措施 一、编制说明 1、适用范围 彩钢棚制、安工程 1.1 编制依据: 1.2 四川省煤矿山勘测设计有限责任公司设计施工图 1.3 执行《设备安全技术操作规程》 1.4 钢结构工程施工质量验收规范《GB50205-2001》 1.5 建筑钢结构焊接技术规程《JGJ81-2002》 二、工程概况 该工程为达竹煤电集团公司渡市选煤发电厂钢桁架彩钢棚和600t灰渣仓顶面彩钢棚,分为长方形和圆形。钢桁架彩钢棚长为44.2m,展开宽为9.7m、两侧开窗,顶面为两边分水;圆形彩钢棚直径9m,四柱φ150 钢管,钢梁为槽钢和角钢连接,属钢结构。由于施工现场有限,且钢桁架上方有一条 35KV 高压线垂直距离与彩钢棚顶面只有5.8m,因此对制、安彩钢棚带来了一定的难度,为了保证彩钢棚作业的安全性、高效性、可靠性,我公司采用现场统一指挥,安全员全程监护,操作人员自身保护的合理方案。 三、彩钢板施工工艺 彩板安装注 意 事 项 3.1 彩板在 工地 压制后 ,必 须 分类 堆 放 ,并 加 盖 雨 布 ,如 果 雨 水较 大受 潮 时 , 必 须 将 其 中 的 板 立 即 分 开 , 用 干 布 擦 去 表 面 湿 汽 , 然 后 将 板叠 起 , 保 持 空 气 流 通 , 使 表 面 干 燥 。 3.2 为 了 缩 短 施 工 工 期 , 使 用 扁 担 杆 加 吊 绳 方 法 , 把 彩 板 成 捆 的 一 次性 吊 至 屋 面 , 再 用 人 工 分 工 , 要 特 别 注 意 , 在 搬 运 彩 板 时 , 必 须 用 干燥 和 清 洁 的 手 套 , 不 要 在 彩 板 表 面 上 拖 拉 钢 板 和 其 它 东 西 , 在 屋 面 上的 工 作 人 员 , 要 穿 软 底 胶 鞋 , 上 屋 面 前 应 清 理 泥 沙 和 污 物 , 当 沿 着 屋面 板 纵 向 行 走 时 , 要 在 其 槽 中 行 走 , 当 沿 着 槽 向 行 走 时 , 尽 量 使 荷 载均 衡 分 布 在 脚 度 , 而 不 要 集 在 脚 跟 或 脚 尖 。 3.3 在 安 装 中 , 自 攻 螺 钉 钻 孔 , 手 据 、电锯切割或 其 它 操作 均 会在 屋面 上 或 邻近地区留金属屑, 这些东 西 必 须 及时...
