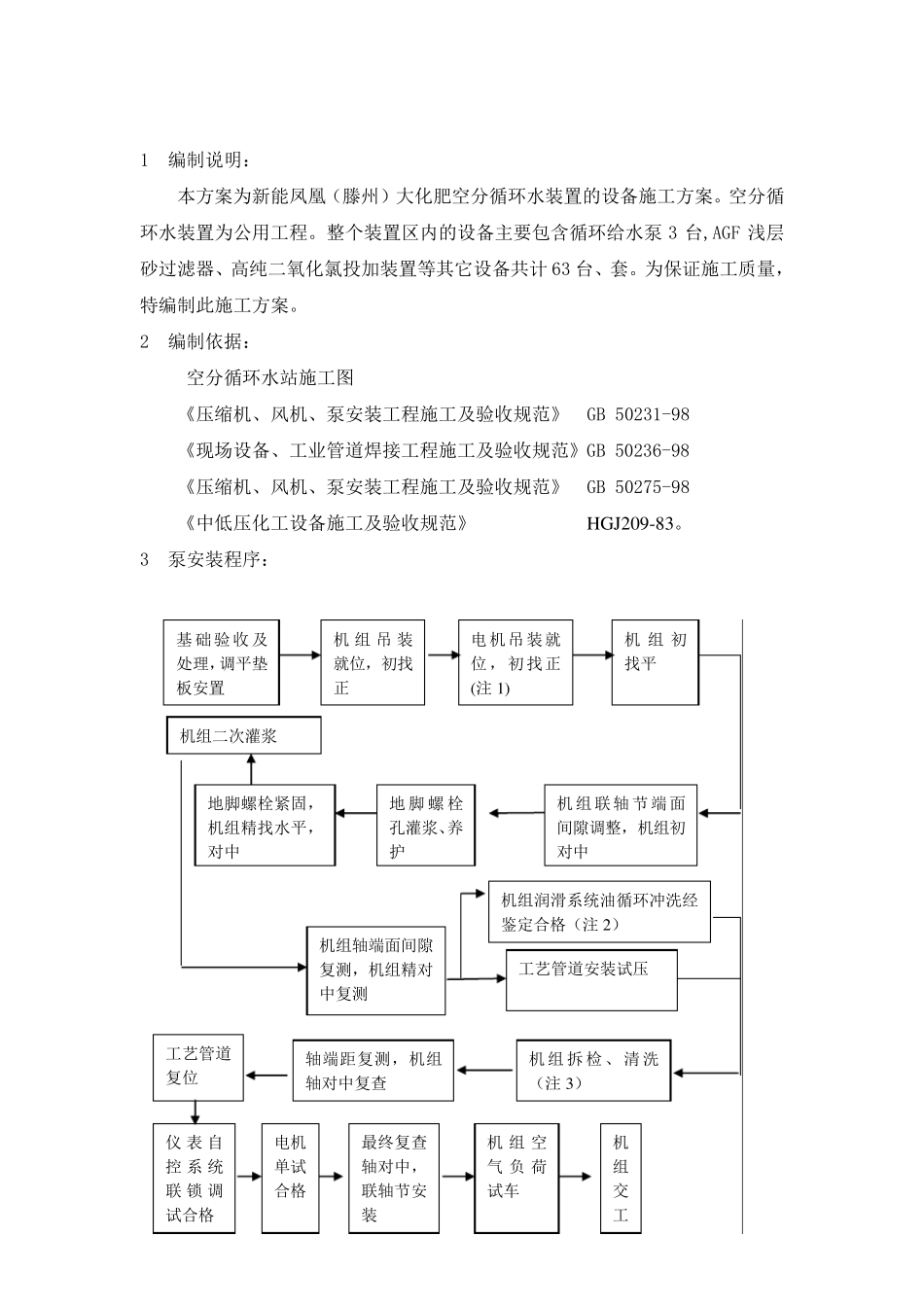

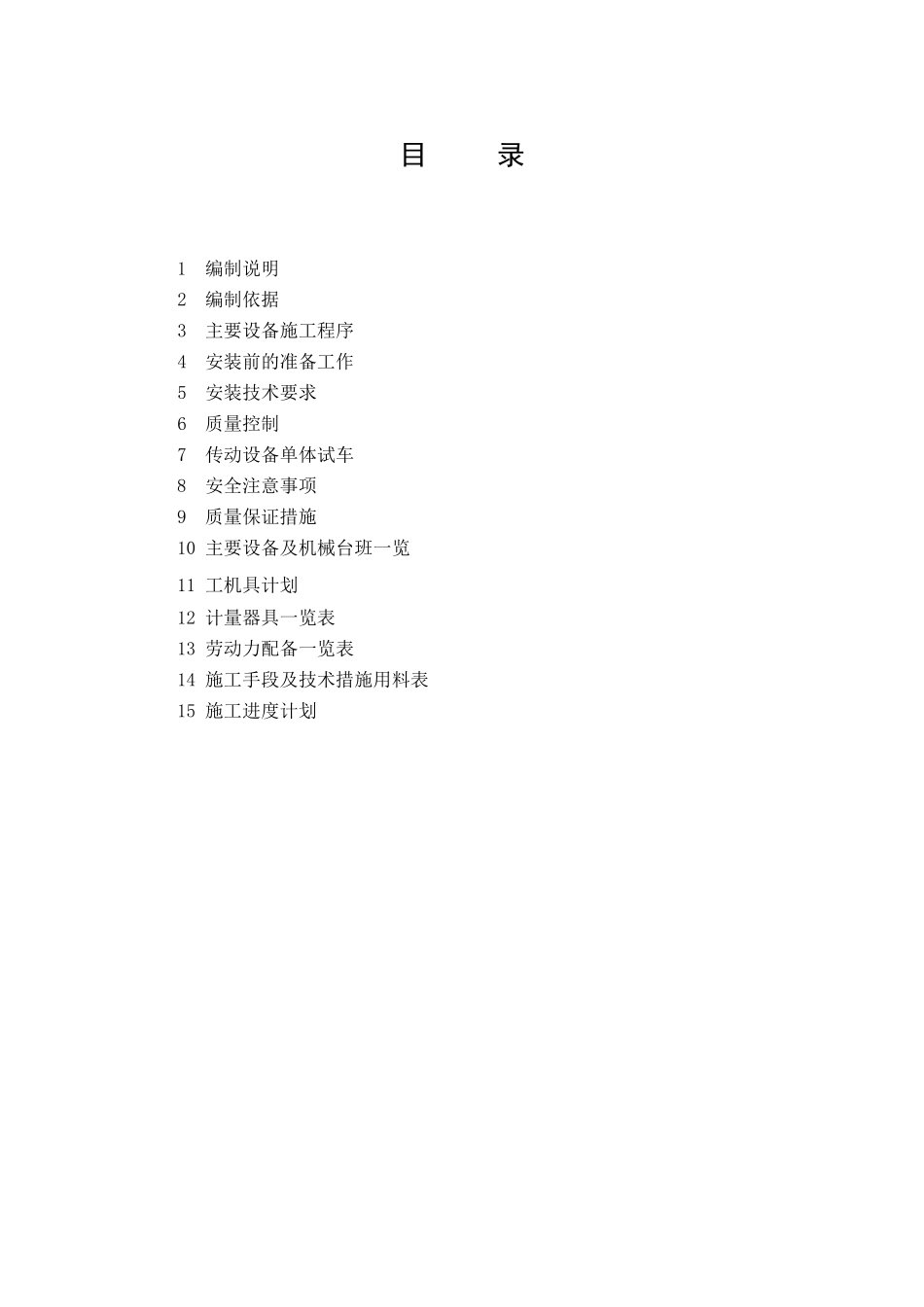

目 录 1 编制说明 2 编制依据 3 主要设备施工程序 4 安装前的准备工作 5 安装技术要求 6 质量控制 7 传动设备单体试车 8 安全注意事项 9 质量保证措施 10 主要设备及机械台班一览 11 工机具计划 12 计量器具一览表 13 劳动力配备一览表 14 施工手段及技术措施用料表 15 施工进度计划 1 编制说明: 本方案为新能凤凰(滕州)大化肥空分循环水装置的设备施工方案
空分循环水装置为公用工程
整个装置区内的设备主要包含循环给水泵3 台,AGF 浅层砂过滤器、高纯二氧化氯投加装置等其它设备共计 63 台、套
为保证施工质量,特编制此施工方案
2 编制依据: 空分循环水站施工图 《压缩机、风机、泵安装工程施工及验收规范》 GB 50231-98 《现场设备、工业管道焊接工程施工及验收规范》GB 50236-98 《压缩机、风机、泵安装工程施工及验收规范》 GB 50275-98 《中低压化工设备施工及验收规范》 HGJ209-83
3 泵安装程序: 基 础验收 及处理,调平垫板安置 机 组 吊 装就位,初找正 电机吊装就位,初找正(注 1) 地脚螺栓紧固,机组精找水平,对中 地 脚 螺 栓孔灌浆、养护 机组联轴节端面间隙调整,机组初对中 机 组 初找平 机组轴端面间隙 复测,机组精对 中复测 机组润滑系统油循环冲洗经鉴定合格(注 2) 工艺管道安装试压 工艺管道复位 轴端距复测,机组轴对中复查 仪表自控系统联锁调试合格 电机 单 试 合格 最 终 复查轴对中,联轴节安装 机 组 空气负荷试车 机组交工 机组二次 灌浆 机 组 拆 检 、 清 洗(注 3) 4 安装前的准备工作 4

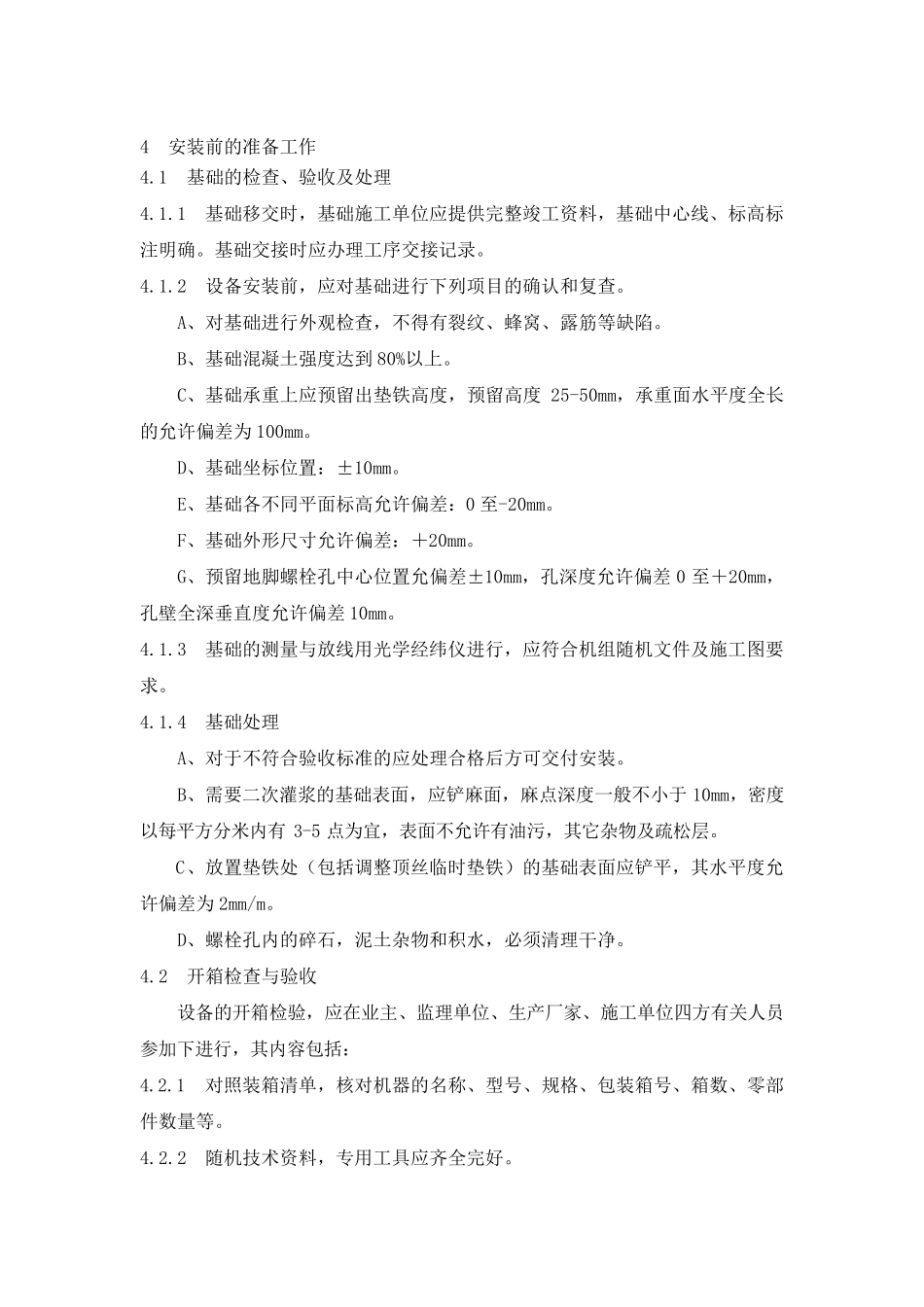

1 基础的检查、验收及处理 4
1 基础移交时,基础施工单位应提供完整竣工资料,基础中心线、标高标注明确
基础交接时应办理工序交接记录
2 设备安装前,应对基础
