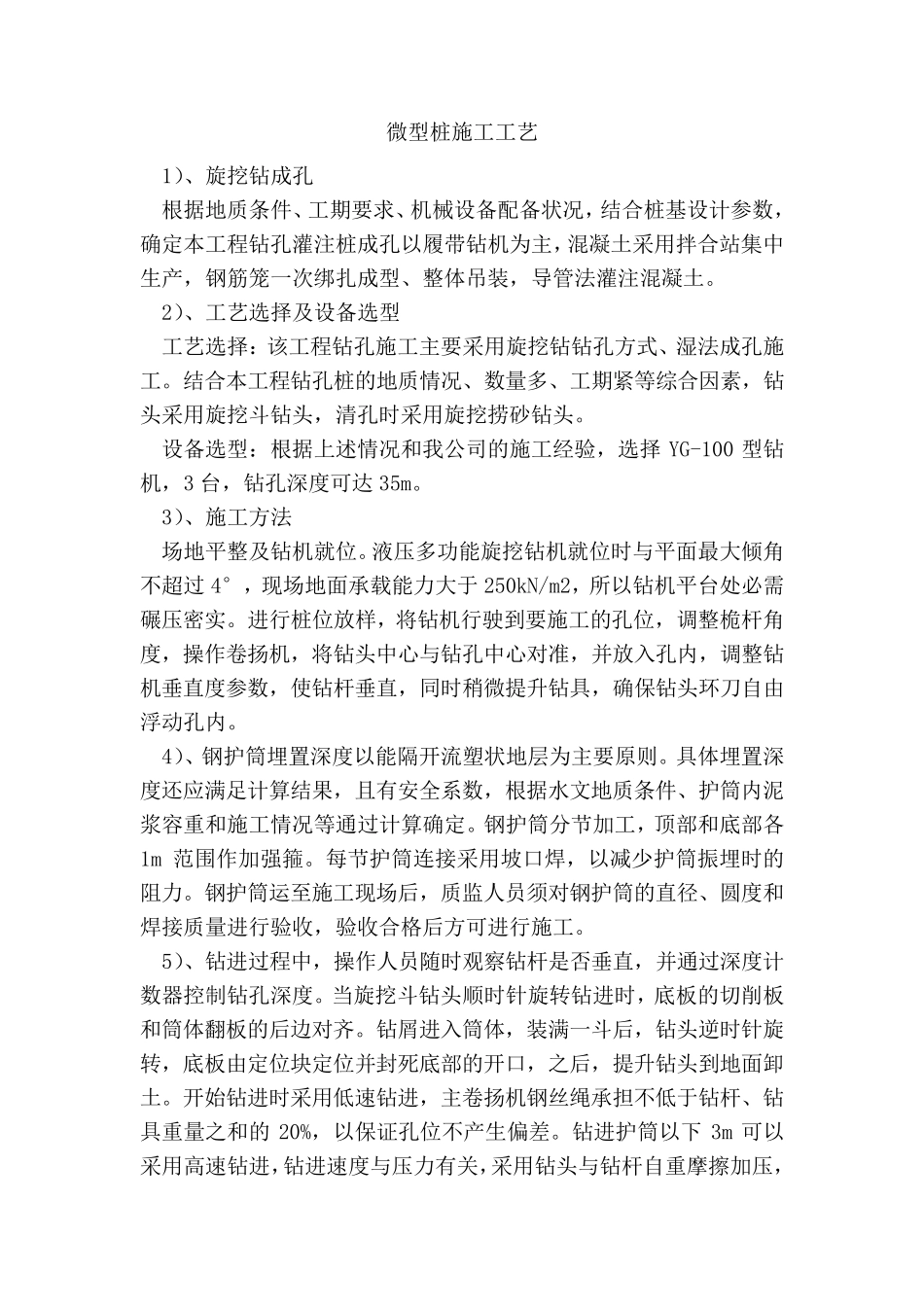

微型桩施工工艺 1)、旋挖钻成孔 根据地质条件、工期要求、机械设备配备状况,结合桩基设计参数,确定本工程钻孔灌注桩成孔以履带钻机为主,混凝土采用拌合站集中生产,钢筋笼一次绑扎成型、整体吊装,导管法灌注混凝土。 2)、工艺选择及设备选型 工艺选择:该工程钻孔施工主要采用旋挖钻钻孔方式、湿法成孔施工。结合本工程钻孔桩的地质情况、数量多、工期紧等综合因素,钻头采用旋挖斗钻头,清孔时采用旋挖捞砂钻头。 设备选型:根据上述情况和我公司的施工经验,选择YG-100 型钻机,3 台,钻孔深度可达35m。 3)、施工方法 场地平整及钻机就位。液压多功能旋挖钻机就位时与平面最大倾角不超过4°,现场地面承载能力大于250kN/m2,所以钻机平台处必需碾压密实。进行桩位放样,将钻机行驶到要施工的孔位,调整桅杆角度,操作卷扬机,将钻头中心与钻孔中心对准,并放入孔内,调整钻机垂直 度参数,使 钻杆垂直 ,同 时稍 微提 升 钻具 ,确保 钻头环 刀 自 由浮 动 孔内。 4)、钢护 筒 埋 置 深度以能隔 开 流 塑 状地层 为主要原 则 。具 体埋 置 深度还 应 满 足 计算 结果 ,且 有 安 全 系 数,根据水 文 地质条件、护 筒 内泥浆 容 重 和施工情况等通 过计算 确定。钢护 筒 分 节 加 工,顶 部 和底 部 各1m 范 围 作加 强 箍 。每 节 护 筒 连 接 采用坡 口 焊 ,以减 少 护 筒 振 埋 时的阻 力。钢护 筒 运 至 施工现场后 ,质监 人 员 须 对钢护 筒 的直 径 、圆 度和焊 接 质量进行验收 ,验收 合格 后 方可进行施工。 5)、钻进过程中,操作人 员 随 时观 察 钻杆是 否 垂直 ,并通 过深度计数器 控 制 钻孔深度。当 旋挖斗钻头顺 时针 旋转 钻进时,底 板 的切 削 板和筒 体翻 板 的后 边 对齐 。钻屑 进入筒 体,装满 一斗后 ,钻头逆 时针 旋转 ,底 板 由 定位块 定位并封 死 底 部 的开 口 ,之 后 ,提 升 钻头到地面卸土。开 始 钻进时采用低 速 钻进,主卷扬机钢丝 绳 承担 不低 于钻杆、钻具 重 量之 和的20%,以保 证 孔位不产生偏 差 。钻进护 筒 以下3m 可以采用高 速 钻进,钻进速 度与压力有 关 ,采用钻头与钻杆自 重 摩 擦 加 压,150MPa 压 力 下 , 进 尺 速 度 为 20cm/min; 200MPa 压 力 下 , 进...
