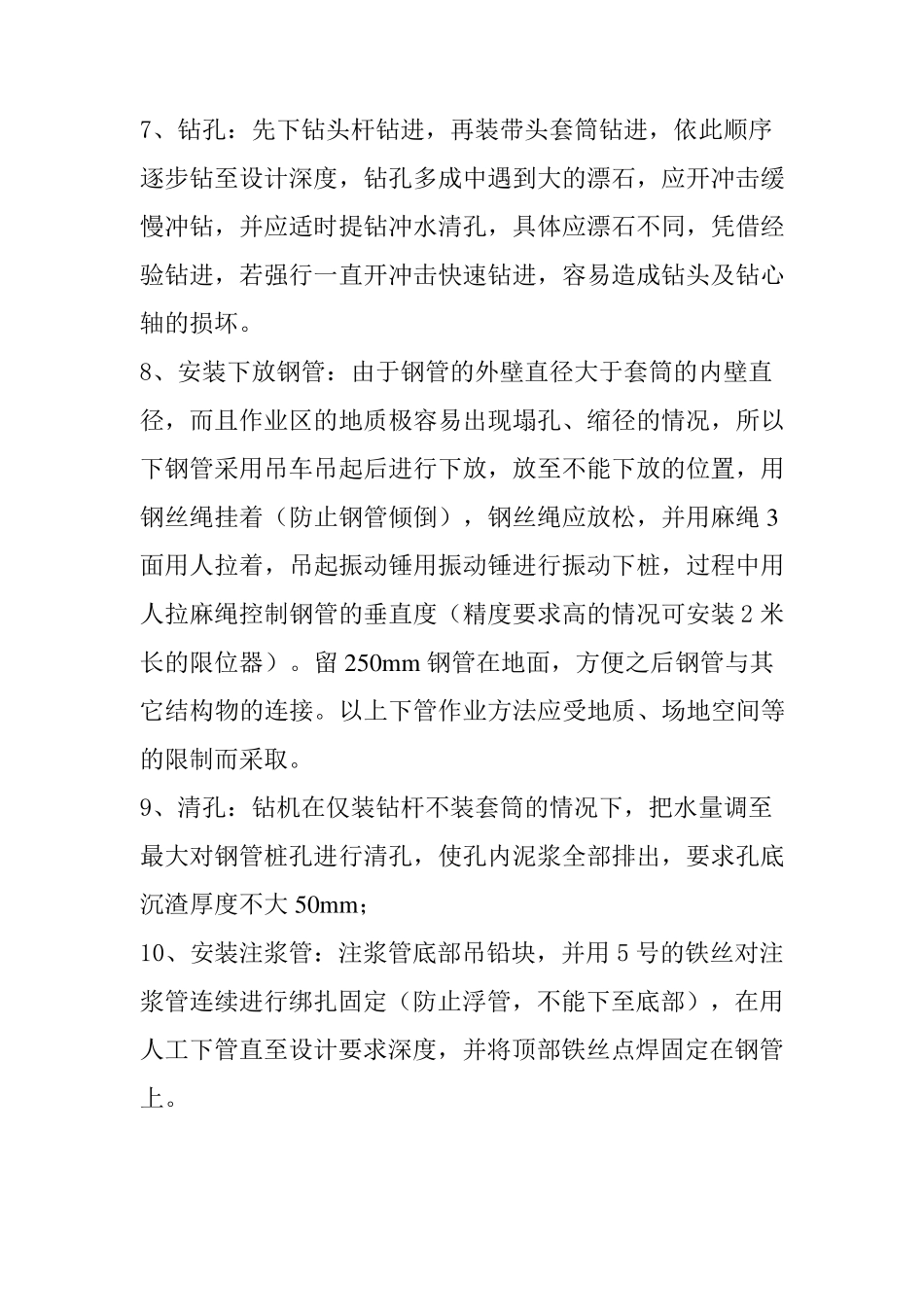

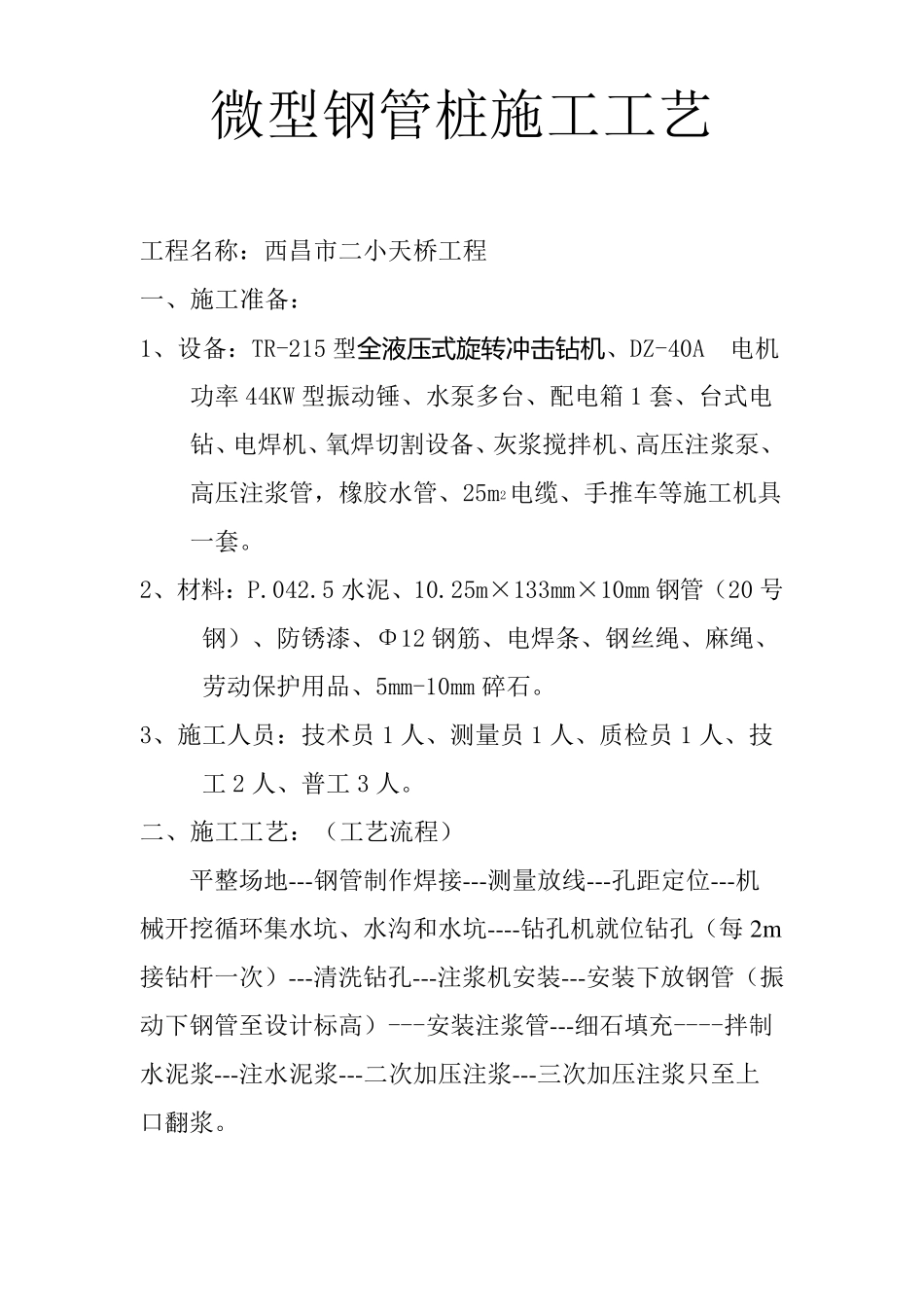

微型钢管桩施工工艺 工程名称:西昌市二小天桥工程 一、施工准备: 1、设备:TR-215 型全液压式旋转冲击钻机、DZ-40A 电机功率44KW 型振动锤、水泵多台、配电箱1 套、台式电钻、电焊机、氧焊切割设备、灰浆搅拌机、高压注浆泵、高压注浆管,橡胶水管、25m2电缆、手推车等施工机具一套
2、材料:P
5 水泥、10
25m×133mm×10mm 钢管(20 号钢)、防锈漆、Φ12 钢筋、电焊条、钢丝绳、麻绳、劳动保护用品、5mm-10mm 碎石
3、施工人员:技术员 1 人、测量员 1 人、质检员 1 人、技工2 人、普工3 人
二、施工工艺:(工艺流程) 平整场地---钢管制作焊接---测量放线---孔距定位---机械开挖循环集水坑、水沟和水坑----钻孔机就位钻孔(每 2m接钻杆一次)---清洗钻孔---注浆机安装---安装下放钢管(振动下钢管至设计标高)---安装注浆管---细石填充----拌制水泥浆---注水泥浆---二次加压注浆---三次加压注浆只至上口翻浆

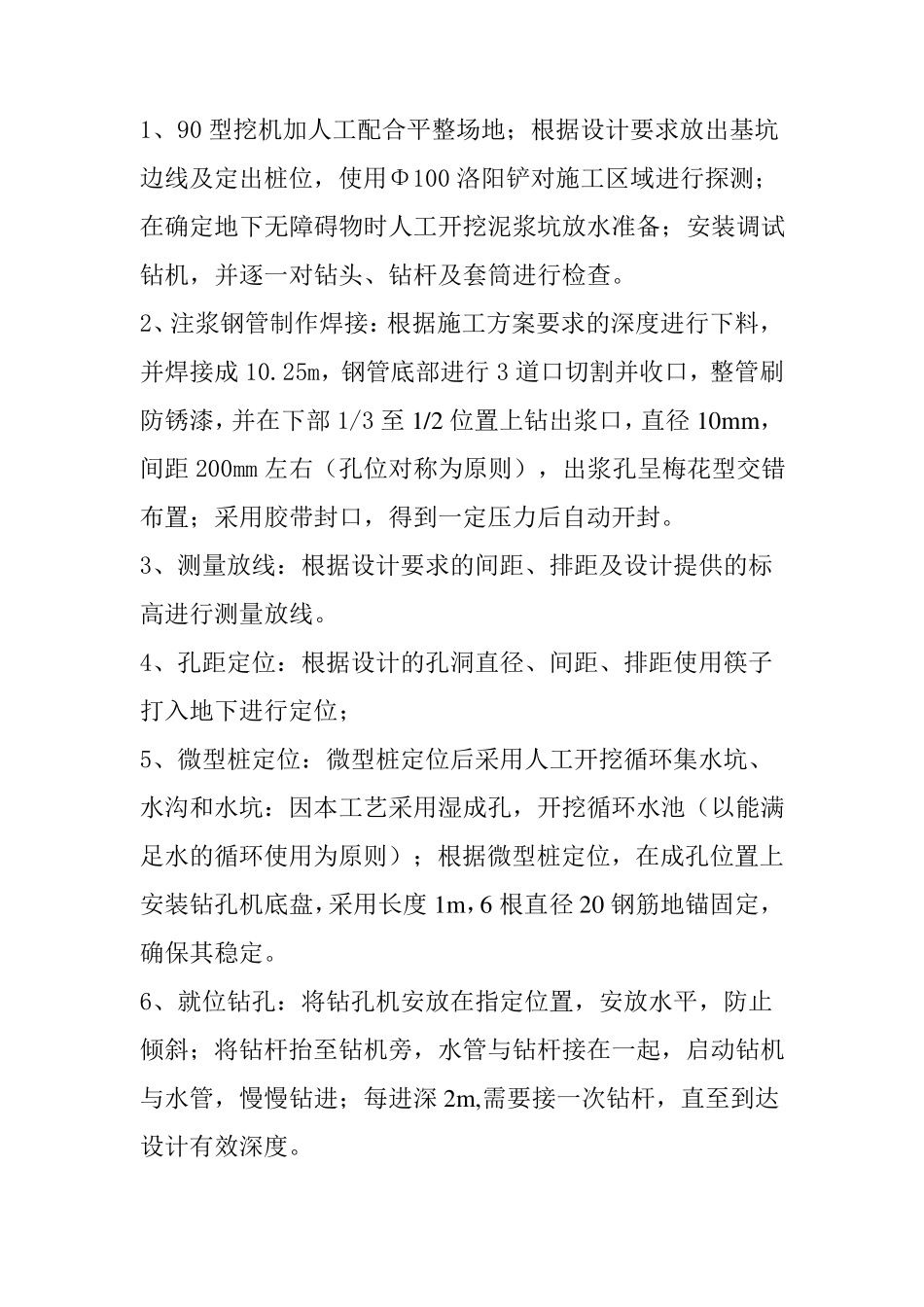

1、90 型挖机加人工配合平整场地;根据设计要求放出基坑边线及定出桩位,使用Φ100 洛阳铲对施工区域进行探测;在确定地下无障碍物时人工开挖泥浆坑放水准备;安装调试钻机,并逐一对钻头、钻杆及套筒进行检查
2、注浆钢管制作焊接:根据施工方案要求的深度进行下料,并焊接成 10
25m,钢管底部进行 3 道口切割并收口,整管刷防锈漆,并在下部 1/3 至 1/2 位置上钻出浆口,直径 10m m ,间距 200mm 左右(孔位对称为原则),出浆孔呈梅花型交错布置;采用胶带封口,得到一定压力后自动开封
3、测量放线:根据设计要求的间距、排距及设计提供的标高进行测量放线
4、孔距定位:根据设计的孔洞直径、间距、排距使用筷子打入地下进行定位; 5、微型桩定位:微型桩定位后采用人工开挖循环集水坑
