快 周 转 开 发模式 一、定义 快周转指提高存货周转率,减少货币资金占用量,提升资金使用效率 其本质是最大程度减少单位时间内项目股东资金的占用,或者说是使自有资金在单位时间内收益最大化
二、案例分析 (一)快周转案例分析 1
万科 万科“5986”,即拿地 5 个月开工、9 个月实现销售、第一次开盘去化率达到 80%、产品结构 60%为住宅产品
万科的项目获取后 3 天完成交底,交底 60 天后汇报方案,方案汇报后 25 天落实修改意见确定实施方案,实施方案确定后 60 天出全套施工图,项目获取后 148 天(5 个月)出全套施工图
(注:设计在方案确定后可视情况先出土方开挖、桩基、报建文本、总平图,以满足全套施工图出图前工程、报建先行启动)
全套施工图出图后 4 个月工程需达到预售形象,报建需取得预售证,项目群编排三级计划时要关注开挖、桩基、总平及报建文本等前置资料时间
通过以上分析,可以算出万科从土地获取至取得预售证,合计用时9 个月
泰禾 集 团 泰禾 90%的产品要做 快周转,最多 7-8 个月就 要开盘销售
拿到一块 新 地后,项目的所 有工作 不 仅 需要前置,而 且 更 要做 好
拿地之 前的市 场 分析调 研 、产品定位必 须 非 常 专 业 ,包 括 设计、推 广 、开发等方面 必 须 已 经 有一套比 较 完善 、熟 练 的程序 ,否 则 快周转只 是空 谈

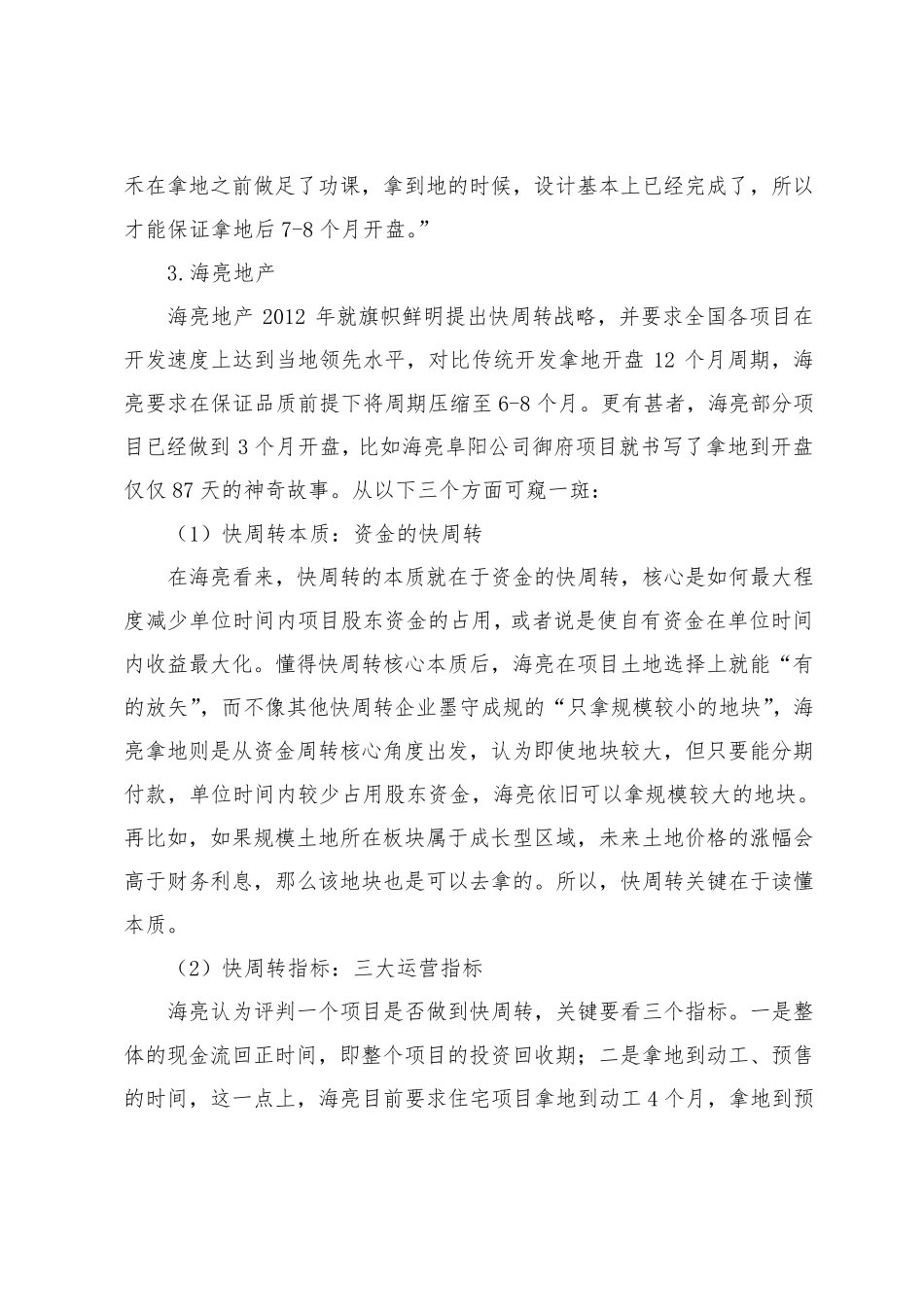

“泰禾 在 拿 地 之 前 做 足 了 功 课 , 拿 到 地 的 时 候 , 设 计 基 本 上 已 经 完 成 了 , 所 以才 能 保 证 拿 地 后 7-8 个 月 开 盘
海 亮 地 产 海 亮 地 产2012 年 就 旗 帜 鲜 明 提 出 快 周 转 战 略 , 并 要 求 全 国 各 项 目 在开 发 速 度 上 达 到 当 地 领 先 水 平 , 对 比
