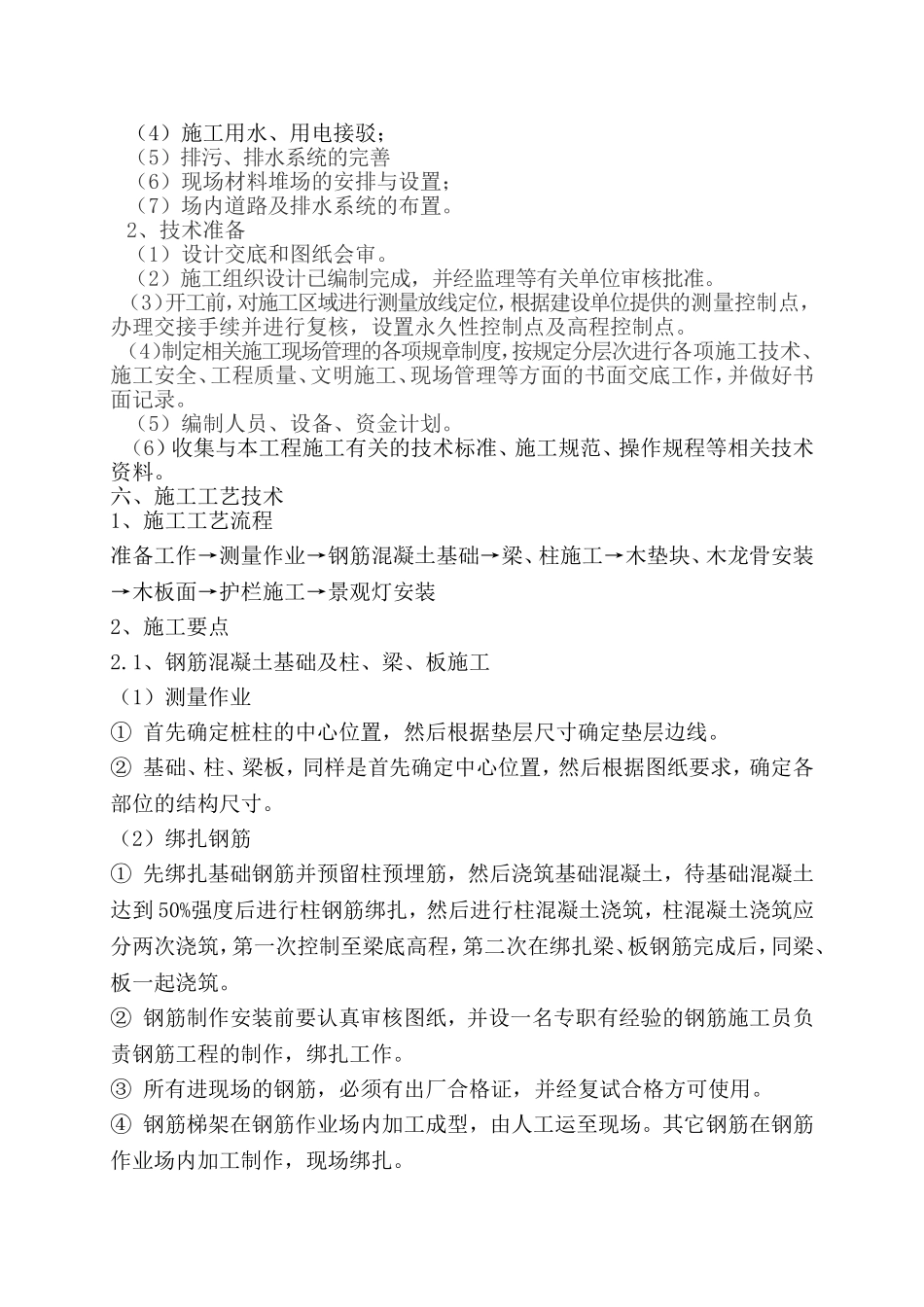

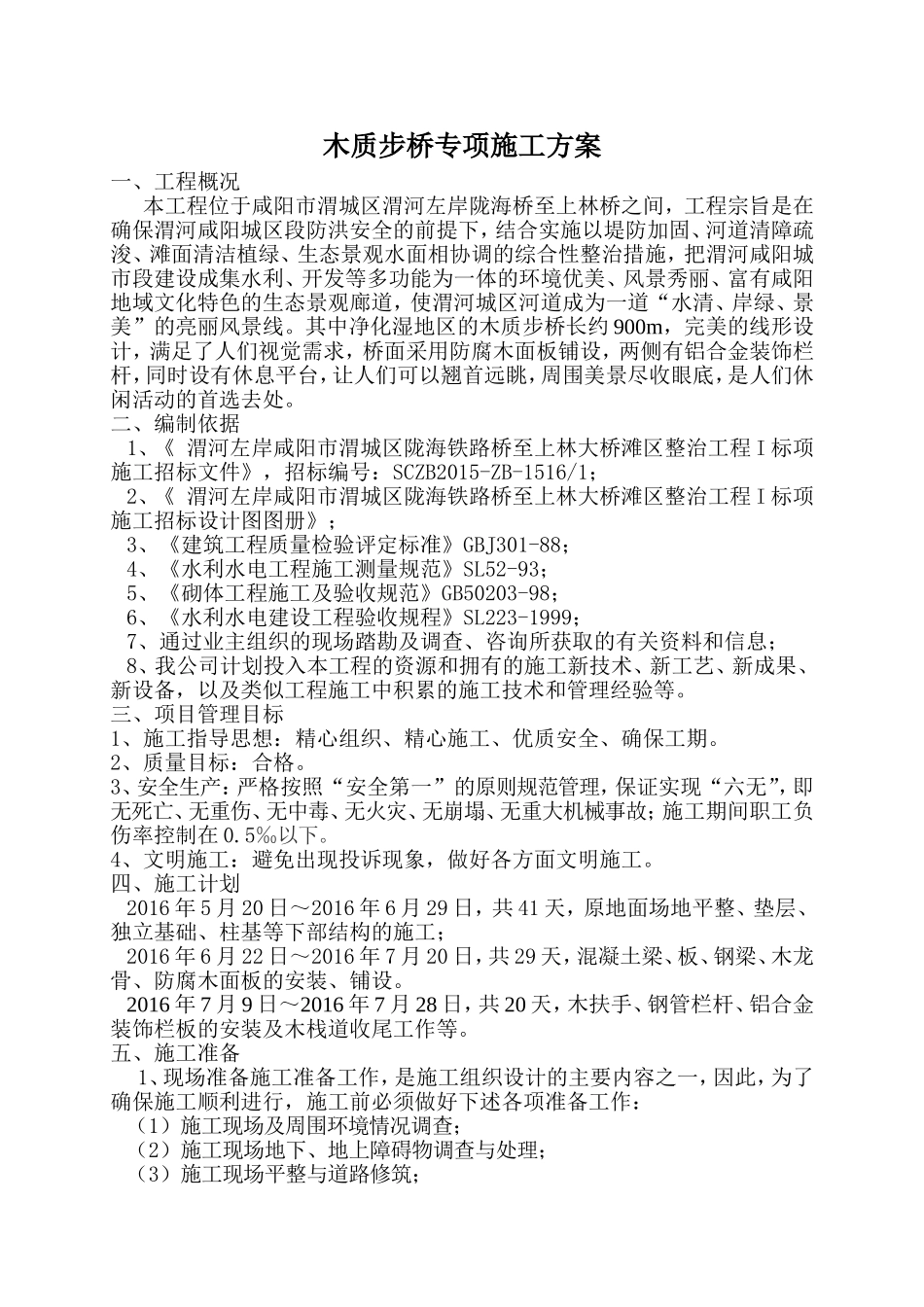

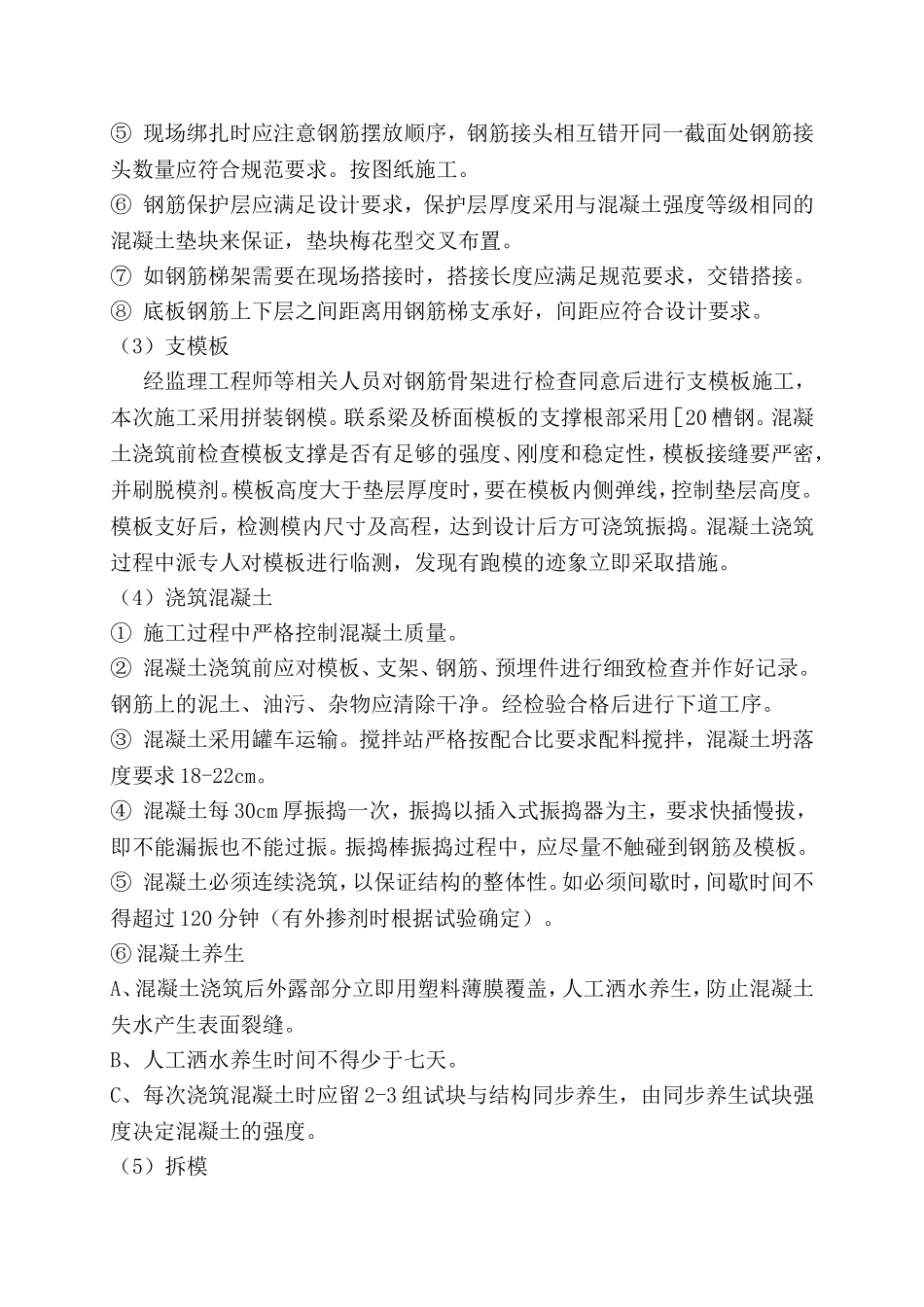

木质步桥专项施工方案一、工程概况本工程位于咸阳市渭城区渭河左岸陇海桥至上林桥之间,工程宗旨是在确保渭河咸阳城区段防洪安全的前提下,结合实施以堤防加固、河道清障疏浚、滩面清洁植绿、生态景观水面相协调的综合性整治措施,把渭河咸阳城市段建设成集水利、开发等多功能为一体的环境优美、风景秀丽、富有咸阳地域文化特色的生态景观廊道,使渭河城区河道成为一道“水清、岸绿、景美”的亮丽风景线
其中净化湿地区的木质步桥长约900m,完美的线形设计,满足了人们视觉需求,桥面采用防腐木面板铺设,两侧有铝合金装饰栏杆,同时设有休息平台,让人们可以翘首远眺,周围美景尽收眼底,是人们休闲活动的首选去处
二、编制依据1、《渭河左岸咸阳市渭城区陇海铁路桥至上林大桥滩区整治工程I标项施工招标文件》,招标编号:SCZB2015-ZB-1516/1;2、《渭河左岸咸阳市渭城区陇海铁路桥至上林大桥滩区整治工程I标项施工招标设计图图册》;3、《建筑工程质量检验评定标准》GBJ301-88;4、《水利水电工程施工测量规范》SL52-93;5、《砌体工程施工及验收规范》GB50203-98;6、《水利水电建设工程验收规程》SL223-1999;7、通过业主组织的现场踏勘及调查、咨询所获取的有关资料和信息;8、我公司计划投入本工程的资源和拥有的施工新技术、新工艺、新成果、新设备,以及类似工程施工中积累的施工技术和管理经验等
三、项目管理目标1、施工指导思想:精心组织、精心施工、优质安全、确保工期
2、质量目标:合格
3、安全生产:严格按照“安全第一”的原则规范管理,保证实现“六无”,即无死亡、无重伤、无中毒、无火灾、无崩塌、无重大机械事故;施工期间职工负伤率控制在0
4、文明施工:避免出现投诉现象,做好各方面文明施工
四、施工计划2016年5月20日~2016年6月29日,共41天,原地面场地平整、垫层、独立基础、
