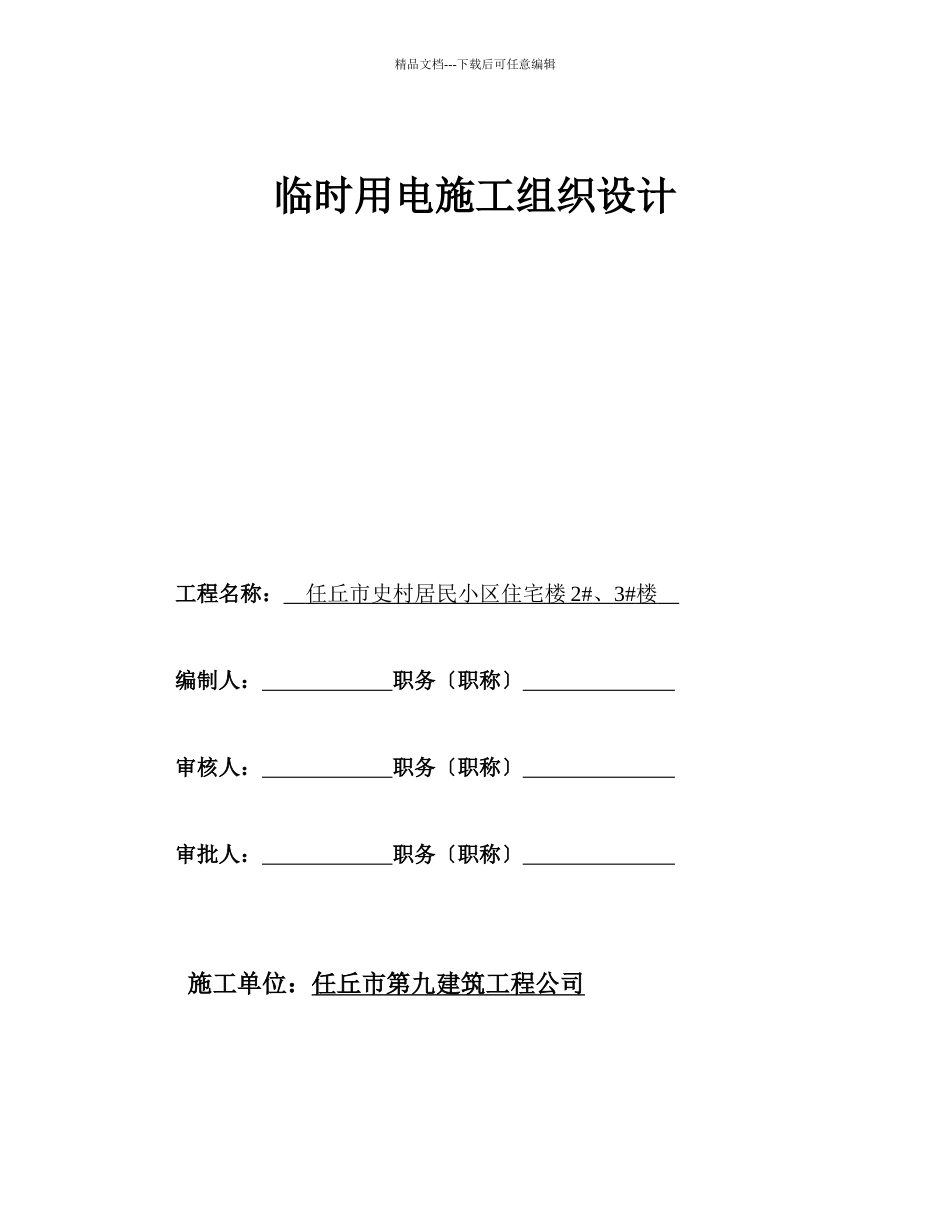

精品文档---下载后可任意编辑临时用电施工组织设计工程名称: 任丘市史村居民小区住宅楼 2# 、 3# 楼 编制人: 职务〔职称〕 审核人: 职务〔职称〕 审批人: 职务〔职称〕 施工单位:任丘市第九建筑工程公司精品文档---下载后可任意编辑临时用电施工组织设计一、工程概况本工程为任丘市史村居民小区住宅楼工程
由任丘市第九建筑工程公司中标承建
工期为 325 天, 2011 年 8 月 12 日开工,2012 年 07 月 2 日竣工交付使用
该工程建筑面积:m2
结构类型为砖混结构
建筑总高度:米/
屋面防水等级二级,建筑耐火等级为二级,抗震设防烈度八度
方案编制依据
施工现场临时用电平安技术标准
〔JGJ46-2024〕、
建设工程施工现场供电平安标准
GB50194-93,
建筑施工平安检查标准
〔JGJ59-2024〕、
河北省〈建筑施工平安检查标准〉实施细那么
等关于施工用电技术标准标准
二、配电系统的布置1、系统形式选择本工程根据甲方提供的电线线路,采纳由变压器引入总配电箱选用电缆截面为 VV223×50+2×35,总配电箱装设电压表、电流表、自动开关及漏电保护器,采纳三相五线制,TN-S 系统供电线路,根据施工现场实际需要分设三组分配电箱,每台设备再设一开关箱,采纳“一机一闸一漏电保护器〞制度
配电箱、开关箱的进出口线必须设于箱底部,引出线应分路成束做防水弯进出口线应加绝缘保护 ,管内穿线的保护管直接进入箱下线要进出清楚,不能乱作一团,具体布置见平面图
2、线路敷设配电干线除由总配电箱引出的场区照明支路和移动配电箱,均采纳五芯橡皮绝缘线缆敷设
移动配电箱和各支线均选用 500 伏 VV 橡皮绝缘电缆线
3、电器装置选择〔1〕每台用电设备均有各自专用的开关箱,实行“一机一闸一漏一箱〞制
〔2〕照明和动力合用一配电箱,但照明与动力分路设置,每一个配电箱照明局部安
