一级建造师考试真题及试题答案案例 3一级建造师_考试真题提供一级建造师 lt;机电工程专业与实务考试真题及试题答案,

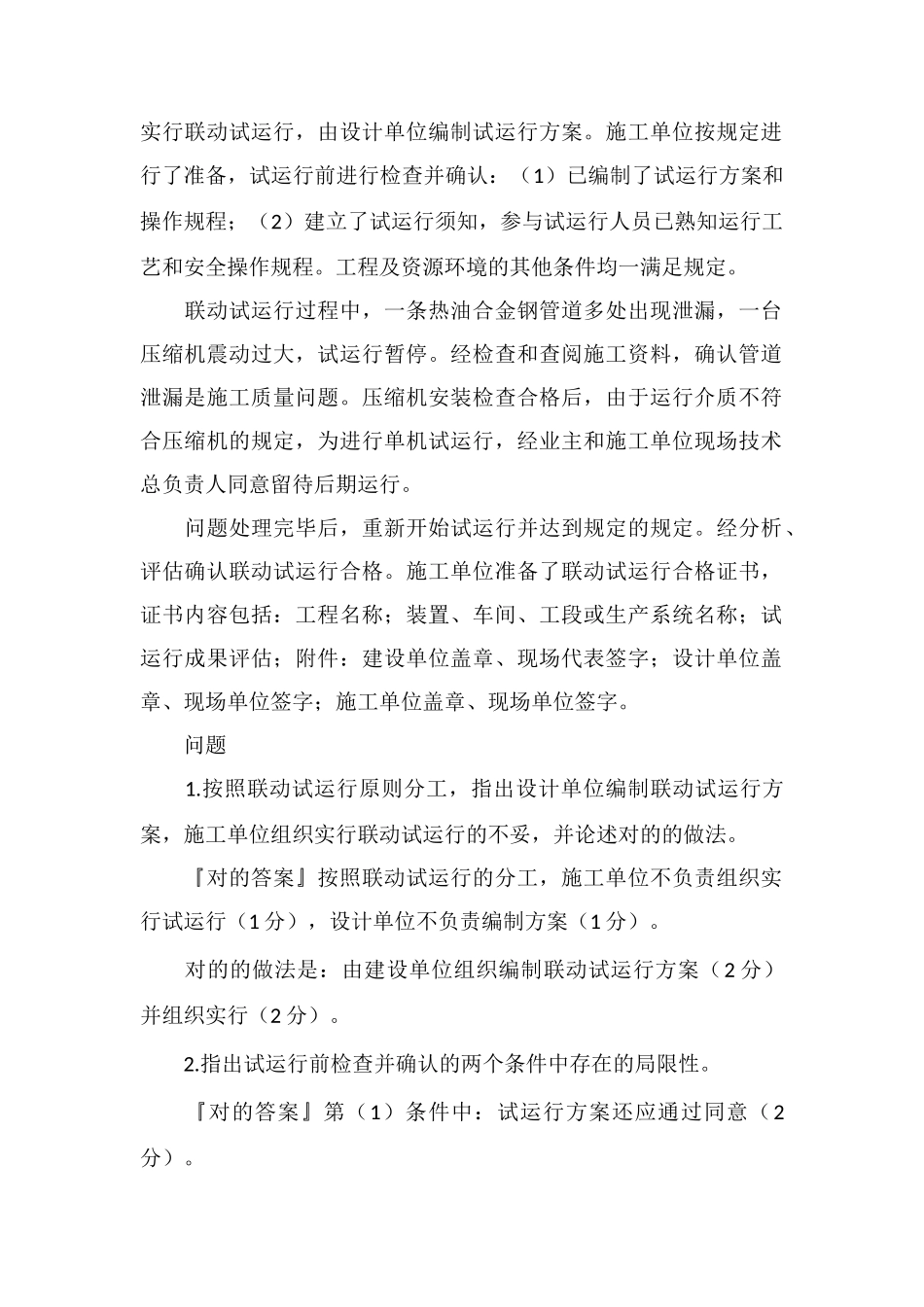

一级建造师《机电工程专业与实务》考试真题及试题答案单选题01-1011-20多选题21-30案例题案例 1案例 2案例 3案例 4案例 5点此查看历年一建考试真题 (三) 背景资料 某施工单位承包的机电安装单项工程办理了中间交接手续,进入联动试运行阶段
建设单位未按协议约定,规定施工单位组织并实行联动试运行,由设计单位编制试运行方案
施工单位按规定进行了准备,试运行前进行检查并确认:(1)已编制了试运行方案和操作规程;(2)建立了试运行须知,参与试运行人员已熟知运行工艺和安全操作规程
工程及资源环境的其他条件均一满足规定
联动试运行过程中,一条热油合金钢管道多处出现泄漏,一台压缩机震动过大,试运行暂停
经检查和查阅施工资料,确认管道泄漏是施工质量问题
压缩机安装检查合格后,由于运行介质不符合压缩机的规定,为进行单机试运行,经业主和施工单位现场技术总负责人同意留待后期运行
问题处理完毕后,重新开始试运行并达到规定的规定
经分析、评估确认联动试运行合格
施工单位准备了联动试运行合格证书,证书内容包括:工程名称;装置、车间、工段或生产系统名称;试运行成果评估;附件:建设单位盖章、现场代表签字;设计单位盖章、现场单位签字;施工单位盖章、现场单位签字
按照联动试运行原则分工,指出设计单位编制联动试运行方案,施工单位组织实行联动试运行的不妥,并论述对的的做法
『对的答案』按照联动试运行的分工,施工单位不负责组织实行试运行(1 分),设计单位不负责编制方案(1 分)
对的的做法是:由建设单位组织编制联动试运行方案(2 分)并组织实行(2 分)

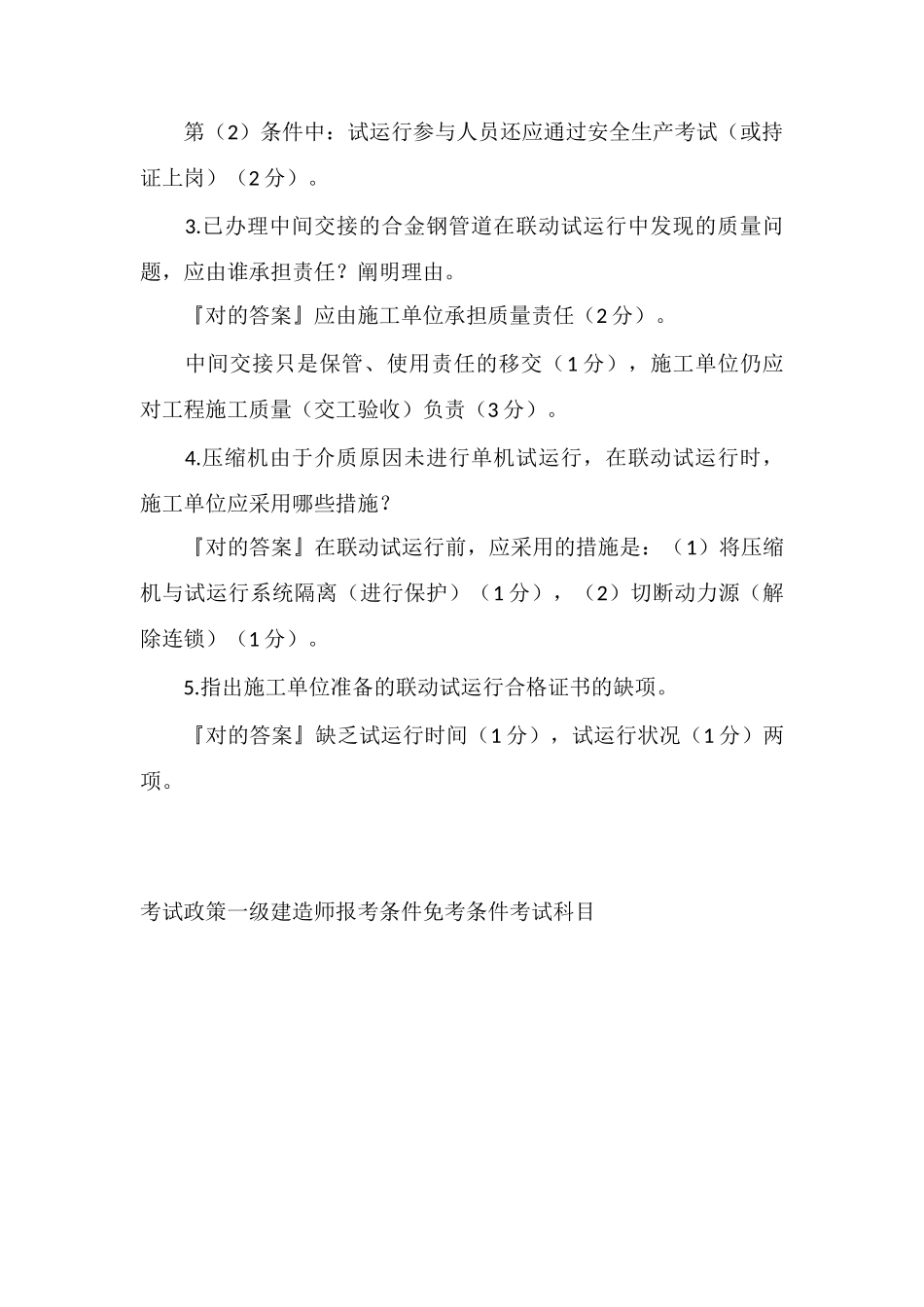

指出试运行前检查并确认的两个条件中存在的局限性
『对的答案』第(1)条件中:试运行方案还应
