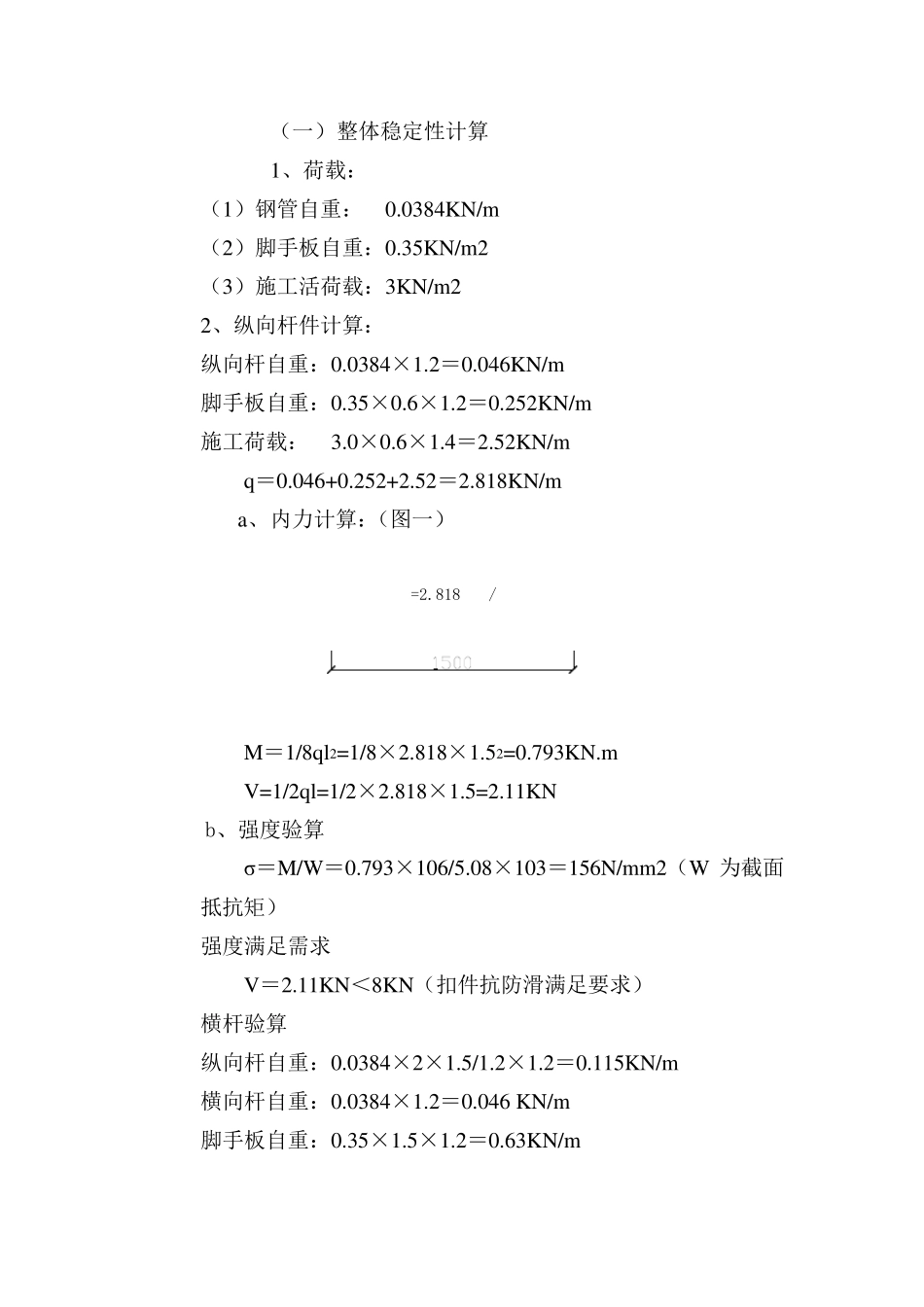

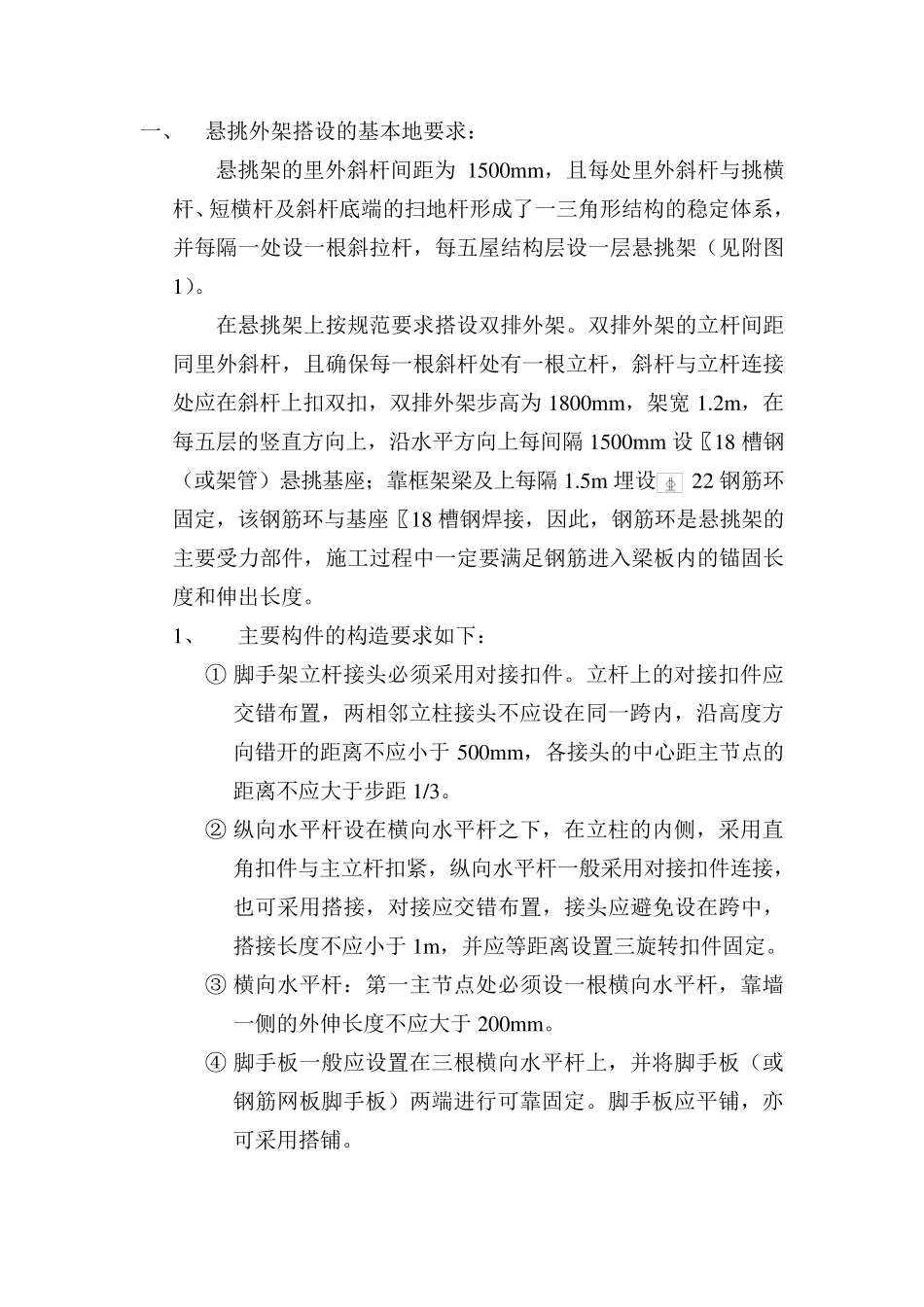

一、 悬挑外架搭设的基本地要求: 悬挑架的里外斜杆间距为1500m m ,且每处里外斜杆与挑横杆、短横杆及斜杆底端的扫地杆形成了一三角形结构的稳定体系,并每隔一处设一根斜拉杆,每五屋结构层设一层悬挑架(见附图1)
在悬挑架上按规范要求搭设双排外架
双排外架的立杆间距同里外斜杆,且确保每一根斜杆处有一根立杆,斜杆与立杆连接处应在斜杆上扣双扣,双排外架步高为1800m m ,架宽1
2m ,在每五层的竖直方向上,沿水平方向上每间隔1500m m 设〖18 槽钢(或架管)悬挑基座;靠框架梁及上每隔1
5m 埋设 22 钢筋环固定,该钢筋环与基座〖18 槽钢焊接,因此,钢筋环是悬挑架的主要受力部件,施工过程中一定要满足钢筋进入梁板内的锚固长度和伸出长度
1、 主要构件的构造要求如下: ① 脚手架立杆接头必须采用对接扣件
立杆上的对接扣件应交错布置,两相邻立柱接头不应设在同一跨内,沿高度方向错开的距离不应小于500m m ,各接头的中心距主节点的距离不应大于步距1/3
② 纵向水平杆设在横向水平杆之下,在立柱的内侧,采用直角扣件与主立杆扣紧,纵向水平杆一般采用对接扣件连接,也 可 采用搭接,对接应交错布置,接头应避 免 设在跨中,搭接长度不应小于1m ,并应等 距离设置三旋 转 扣件固定
③ 横向水平杆:第 一主节点处必须设一根横向水平杆,靠墙一侧的外伸长度不应大于200m m
④ 脚手板一般应设置在三根横向水平杆上,并将 脚手板(或钢筋网 板脚手板)两端进行 可 靠固定
脚手板应平铺 ,亦可 采用搭铺
⑤ 剪力撑应在外架外侧,立面整个长度和高度上连续设置,斜杆与地面不大于60cm ,剪力撑钢管可用搭接连接,搭接长度不小于40cm ,要求用两个活动扣件紧锁
2、 脚手架搭设的操作工艺 ① 架立搭设前,根据建筑物的外形确定各类技术参数,对材料、工具等进行质量检查
