房屋维修改造工程实施方案 1
1 工程概况、施工组织方案; 工程概况 工程名称:xx 应用职业技术学院维修改造工程 维修内容:第二标段:1、2、3 号公寓楼、3 号教学楼粉刷油漆、涂料及零星粉刷工程
质量标准:合格 开竣工时间:计划 2014 年 6 月 27 日开工,2014 年 8 月 20 日竣工
施工总工期 55 天(日历天)
施工组织方案
1 项目管理机构配置及管理 本施工组织方案为我公司对本工程施工的总体构思和部署, 是本工程的施工大纲,它将用以指导本工程施工 ,确保本工程优质, 高效 ,安全 ,低耗, 高速度的完成
施工组织机构及人员配备:根据招标文件对本工程的施工要求,以及工程规模、工期、质量等方面的要求,特设一个项目经理部,对该工程进行项目管理,严格按照本工程招标文件中各项条款所规定的工程内容、工作范围、权利、义务和职责,管理好本工程的施工工作,实现本工程的工期目标和质量目标
项目部组织一套高效、精干、强有力的施工队伍,配备完整 的管理人员及有经验 的、xx 的施工班 组,按基 础 、主 体结 构、装 饰 装 修等不同 阶 段,分 别 考 虑 和安排
为保证 施工质量,提 高效率 ,便 于 核 算 ,各作业班 组保持 相 对稳 定,并 由 项目部统 一安排 、统 筹 调 度
项目部下 设以下 专 业施工作业班 组:由 专 职质检 工程师 负 责质检 小组,由 钢 筋 专 业工程师 负 责钢 筋 施工班 组,由 模板 专 业工程师 负 责模板房屋维修改造工程实施方案 施工班组,由砼专业工程师负责砼施工班组,由电气工程师负责电气安装班组,由设备工程师负责设备工程安装班组
另设砌筑班组、防水施工班组及各专业装饰班组
根据工程性质,配备以下技术人员:项目经理、技术负责人、施工员、质检员、安全员、资料员、材料员、核算员

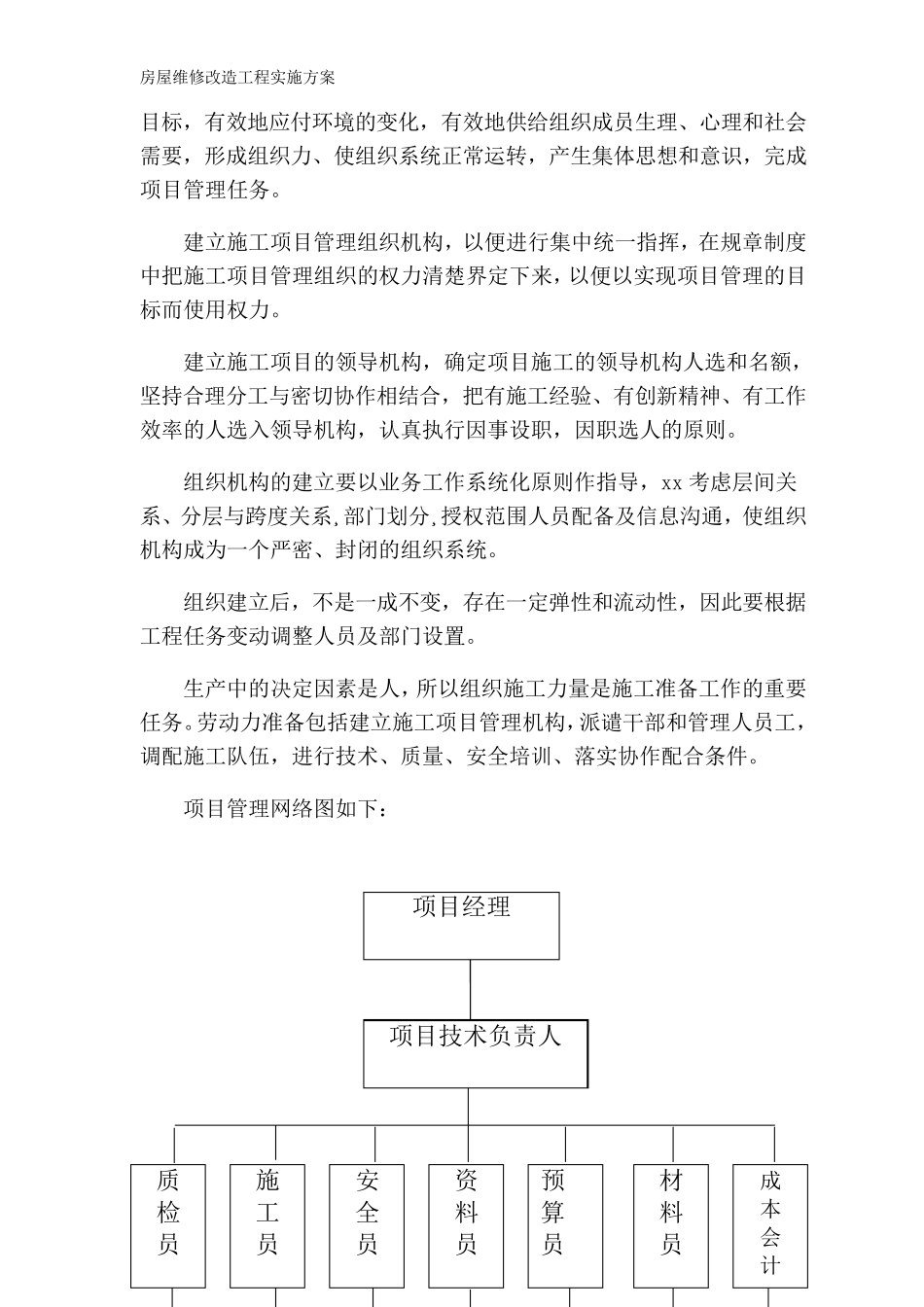

人员状况及数量如下
