东区锅炉房电锅炉系统安装工程施工组织设计工程有限公司二

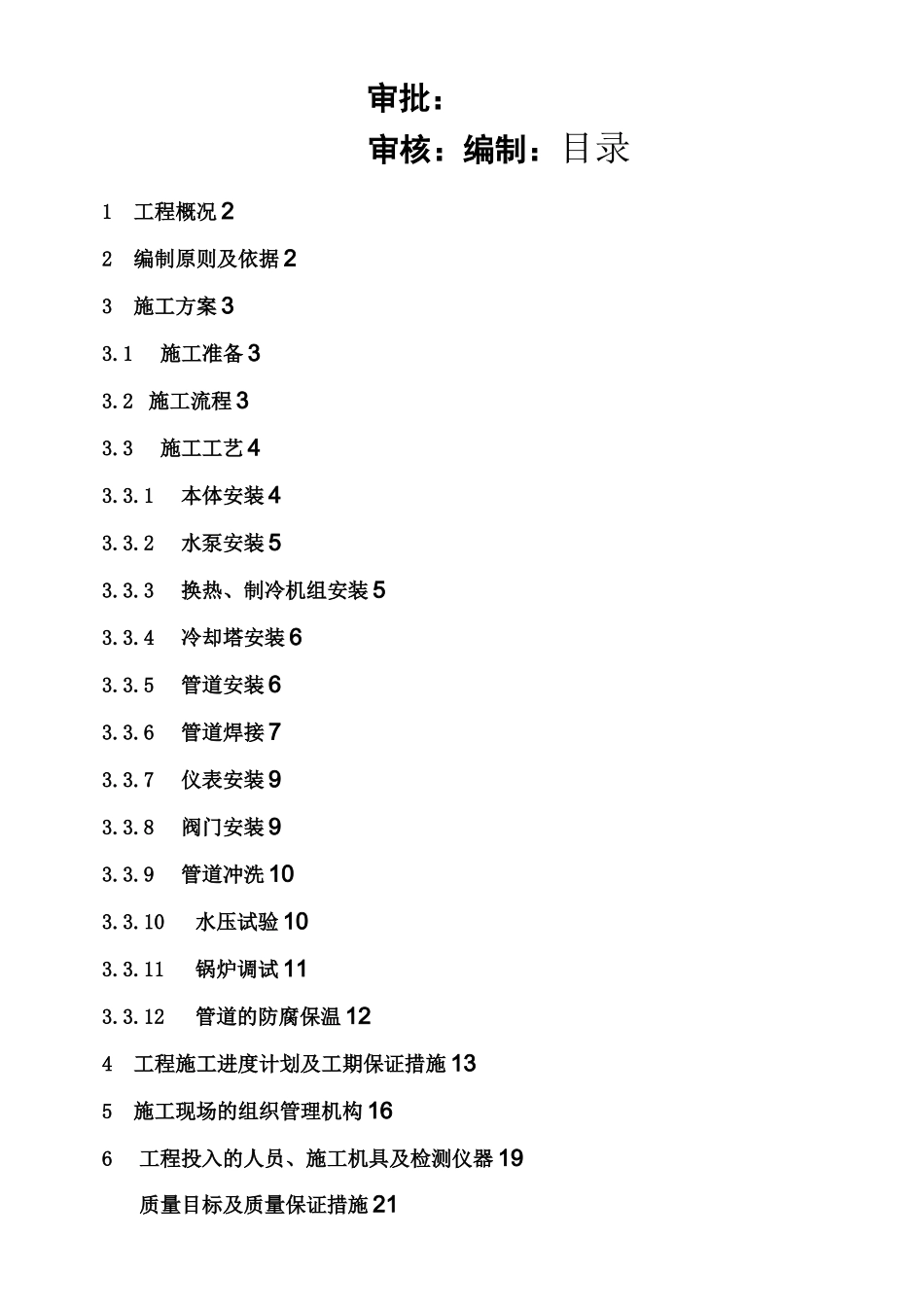

九年九月审批:审核:编制:目录1工程概况 22编制原则及依据 23施工方案 33
1施工准备 33
2 施工流程 33
3施工工艺 43
1本体安装 43
2水泵安装 53
3换热、制冷机组安装 53
4冷却塔安装 63
5管道安装 63
6管道焊接 73
7仪表安装 93
8阀门安装 93
9管道冲洗 103
10水压试验 103
11锅炉调试 113

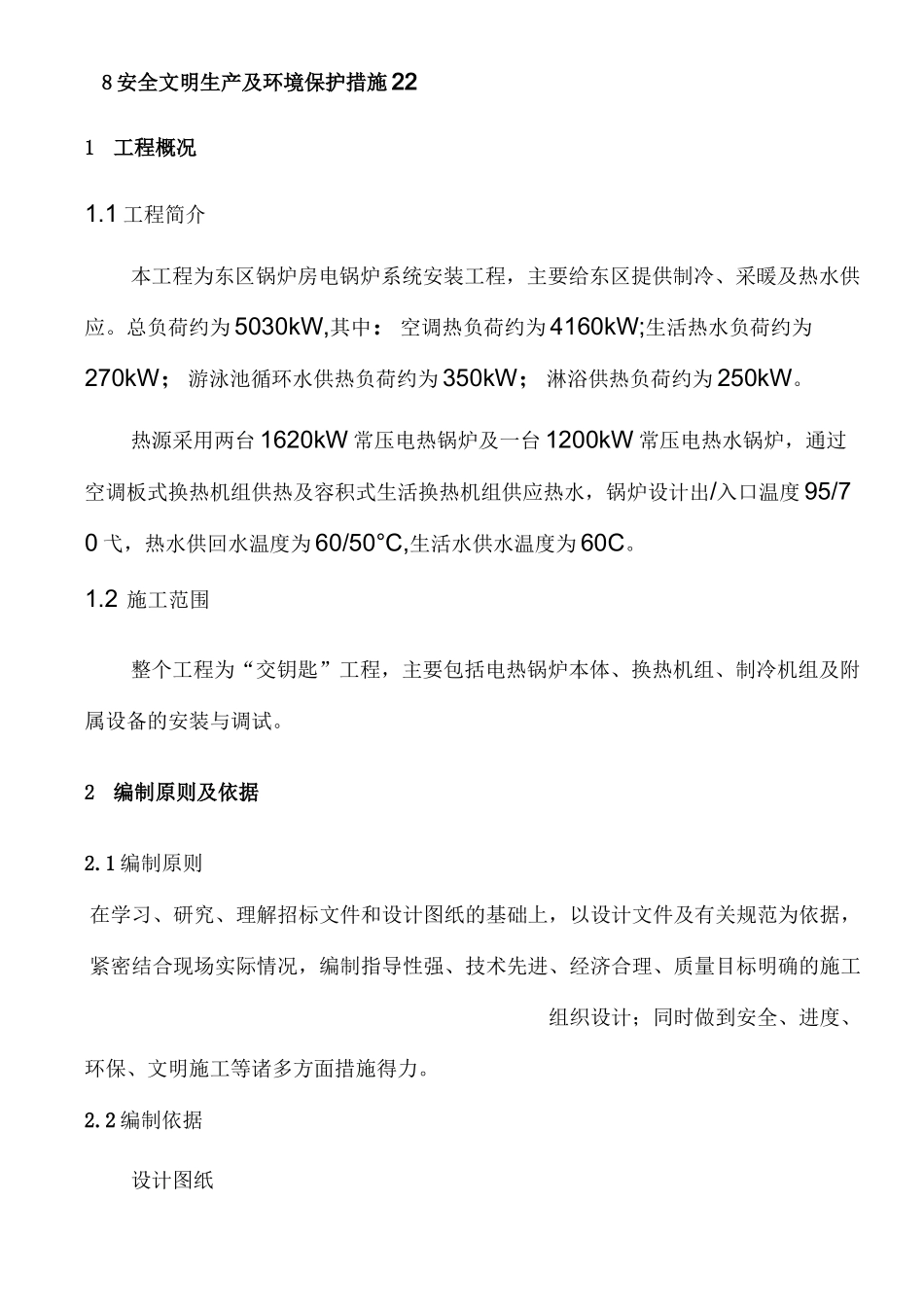

12管道的防腐保温 124工程施工进度计划及工期保证措施 135施工现场的组织管理机构 166工程投入的人员、施工机具及检测仪器 19质量目标及质量保证措施 218 安全文明生产及环境保护措施 221工程概况1
1 工程简介本工程为东区锅炉房电锅炉系统安装工程,主要给东区提供制冷、采暖及热水供应
总负荷约为 5030kW,其中:空调热负荷约为 4160kW;生活热水负荷约为270kW;游泳池循环水供热负荷约为 350kW;淋浴供热负荷约为 250kW
热源采用两台 1620kW 常压电热锅炉及一台 1200kW 常压电热水锅炉,通过空调板式换热机组供热及容积式生活换热机组供应热水,锅炉设计出/入口温度 95/70 弋,热水供回水温度为 60/50°C,生活水供水温度为 60C
2 施工范围整个工程为“交钥匙”工程,主要包括电热锅炉本体、换热机组、制冷机组及附属设备的安装与调试
2编制原则及依据2
1 编制原则在学习、研究、理解招标文件和设计图纸的基础上,以设计文件及有关规范为依据,紧密结合现场实际情况,编制指导性强、技术先进、经济合理、质量目标明确的施工组织设计;同时做到安全、进度、环保、文明施工等诸多方面措施得力
2 编制依据设计图纸《锅炉房设计规范》GB50041-92《工业锅炉安装工程施工及验收规范》GB
