电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

公司八月份工作总结

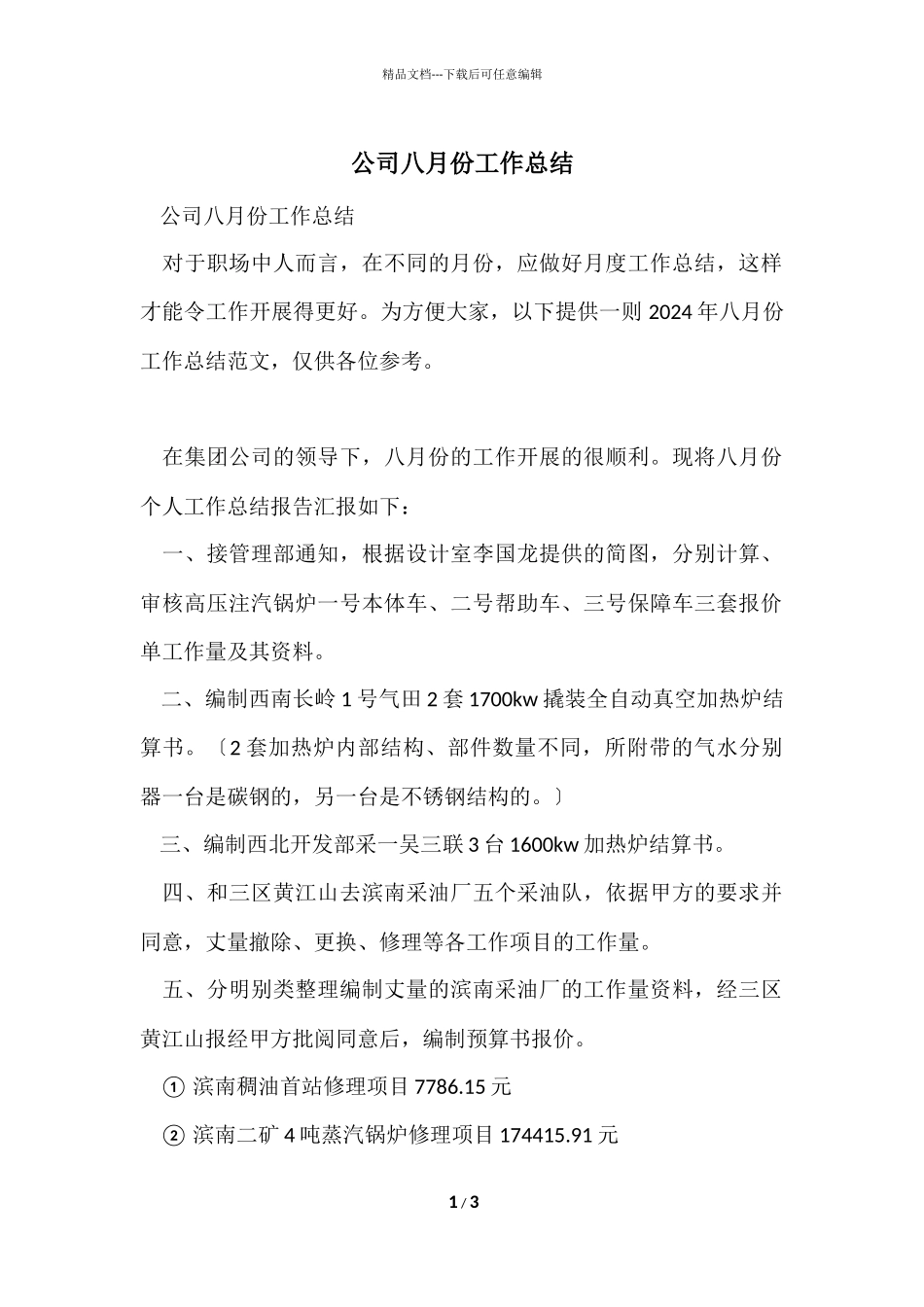

公司八月份工作总结_第1页
1/3

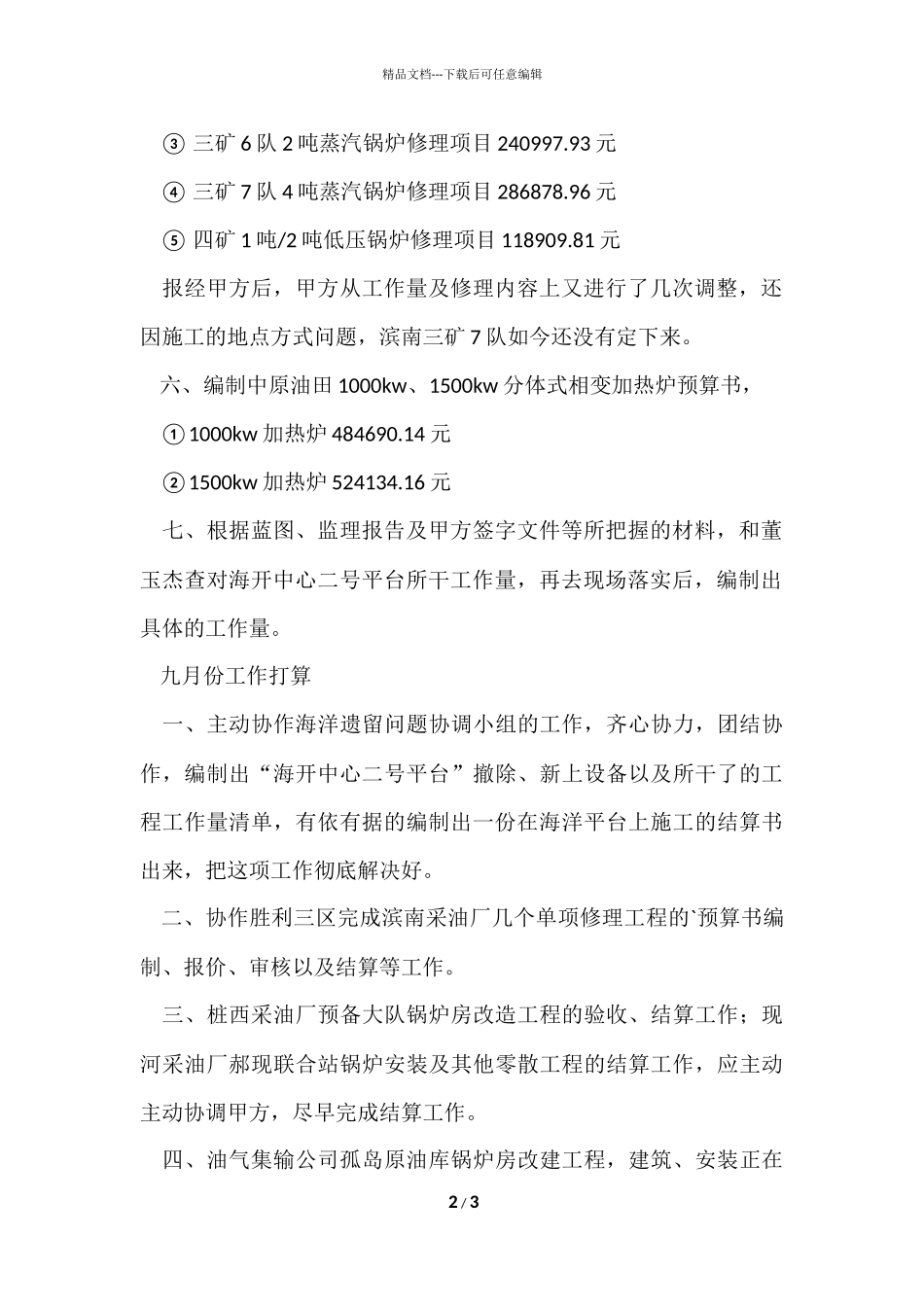

公司八月份工作总结_第2页
2/3

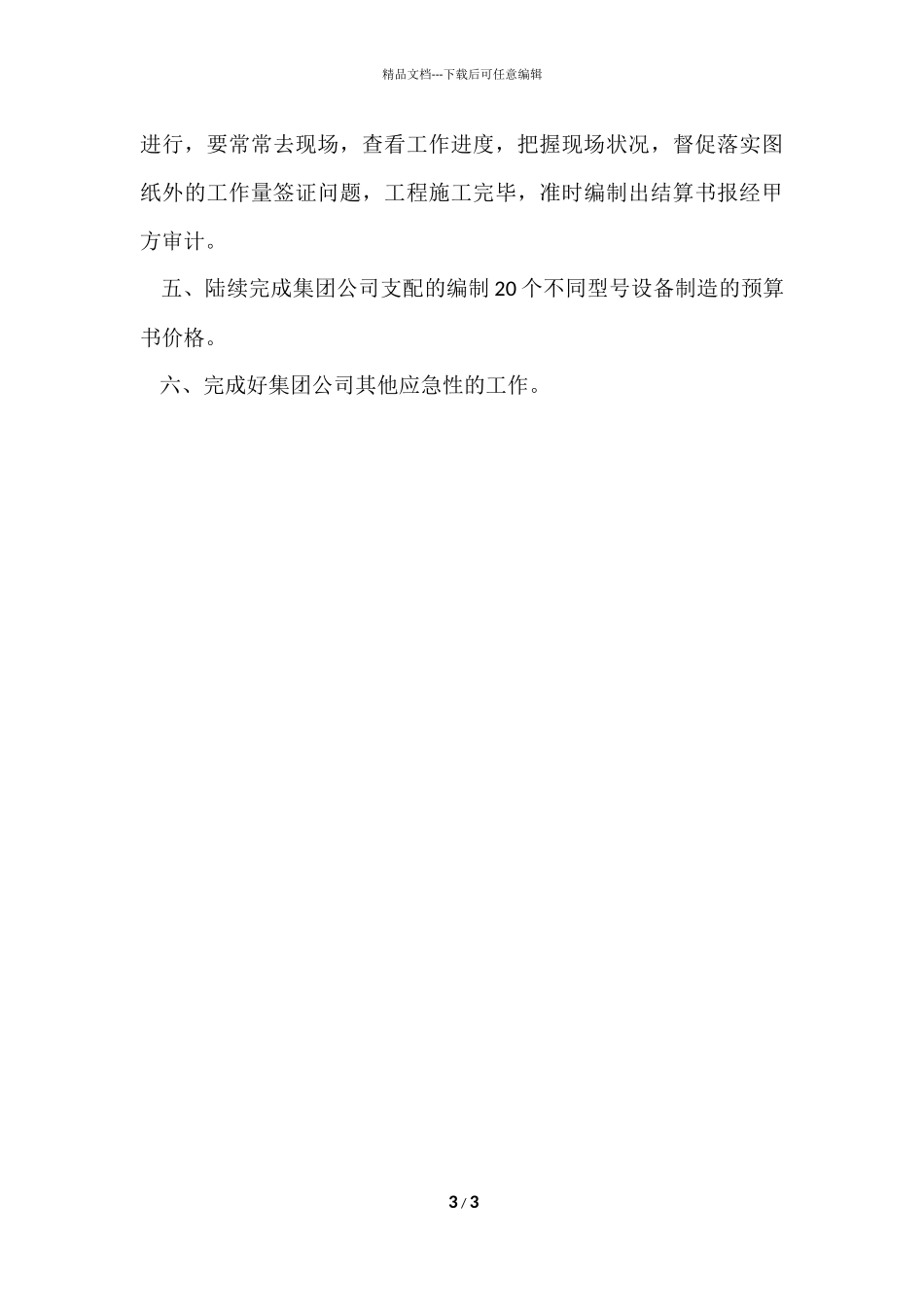

公司八月份工作总结_第3页
3/3
精品文档---下载后可任意编辑公司八月份工作总结 公司八月份工作总结 对于职场中人而言,在不同的月份,应做好月度工作总结,这样才能令工作开展得更好。为方便大家,以下提供一则 2024 年八月份工作总结范文,仅供各位参考。 在集团公司的领导下,八月份的工作开展的很顺利。现将八月份个人工作总结报告汇报如下: 一、接管理部通知,根据设计室李国龙提供的简图,分别计算、审核高压注汽锅炉一号本体车、二号帮助车、三号保障车三套报价单工作量及其资料。 二、编制西南长岭 1 号气田 2 套 1700kw 撬装全自动真空加热炉结算书。〔2 套加热炉内部结构、部件数量不同,所附带的气水分别器一台是碳钢的,另一台是不锈钢结构的。〕 三、编制西北开发部采一吴三联 3 台 1600kw 加热炉结算书。 四、和三区黄江山去滨南采油厂五个采油队,依据甲方的要求并同意,丈量撤除、更换、修理等各工作项目的工作量。 五、分明别类整理编制丈量的滨南采油厂的工作量资料,经三区黄江山报经甲方批阅同意后,编制预算书报价。 ① 滨南稠油首站修理项目 7786.15 元 ② 滨南二矿 4 吨蒸汽锅炉修理项目 174415.91 元 1 / 3精品文档---下载后可任意编辑 ③ 三矿 6 队 2 吨蒸汽锅炉修理项目 240997.93 元 ④ 三矿 7 队 4 吨蒸汽锅炉修理项目 286878.96 元 ⑤ 四矿 1 吨/2 吨低压锅炉修理项目 118909.81 元 报经甲方后,甲方从工作量及修理内容上又进行了几次调整,还因施工的地点方式问题,滨南三矿 7 队如今还没有定下来。 六、编制中原油田 1000kw、1500kw 分体式相变加热炉预算书, ①1000kw 加热炉 484690.14 元 ②1500kw 加热炉 524134.16 元 七、根据蓝图、监理报告及甲方签字文件等所把握的材料,和董玉杰查对海开中心二号平台所干工作量,再去现场落实后,编制出具体的工作量。 九月份工作打算 一、主动协作海洋遗留问题协调小组的工作,齐心协力,团结协作,编制出“海开中心二号平台”撤除、新上设备以及所干了的工程工作量清单,有依有据的编制出一份在海洋平台上施工的结算书出来,把这项工作彻底解决好。 二、协作胜利三区完成滨南采油厂几个单项修理工程的`预算书编制、报价、审核以及结算等工作。 三、桩西采油厂预备大队锅炉房改造工程的验收、结算工作;现河采油厂郝现联合站锅炉安装及其他零散工程的结算工作,应主动主动协调甲方,尽早完成结算工作。 四、油气集输公...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

公司八月份工作总结

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
