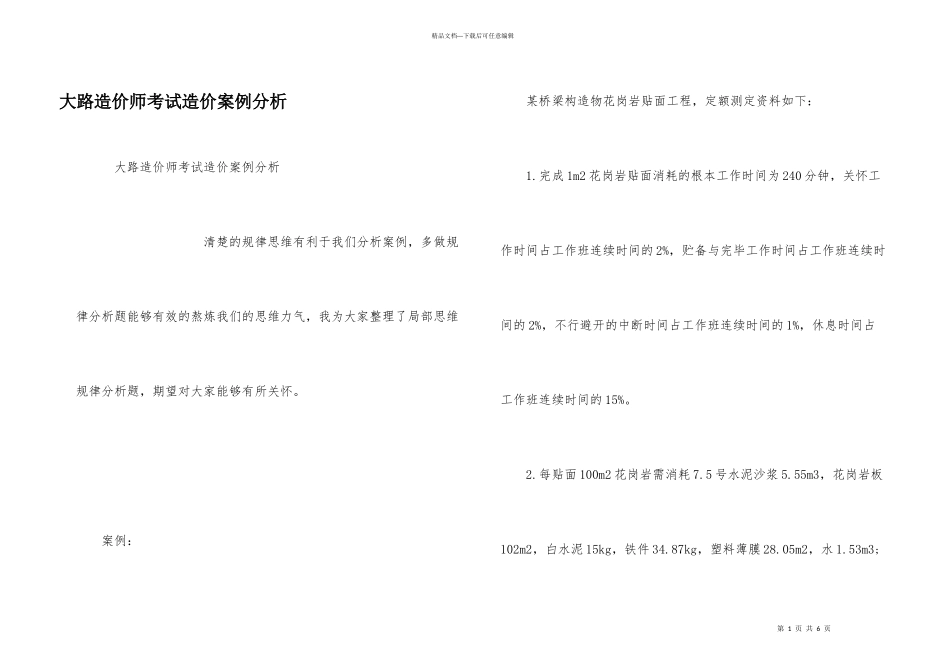

案例: 某桥梁构造物花岗岩贴面工程,定额测定资料如下: 1
完成 1m2 花岗岩贴面消耗的根本工作时间为 240 分钟,关怀工作时间占工作班连续时间的 2%,贮备与完毕工作时间占工作班连续时间的 2%,不行避开的中断时间占工作班连续时间的 1%,休息时间占工作班连续时间的 15%
每贴面 100m2 花岗岩需消耗 7
5 号水泥沙浆 5
55m3,花岗岩板102m2,白水泥 15kg,铁件 34
87kg,塑料薄膜 28
05m2,水 1
53m3;第 2 页 共 6 页精品文档---下载后可任意编辑(注:材料消耗量中均已包含场内运输及操作损耗量) 3

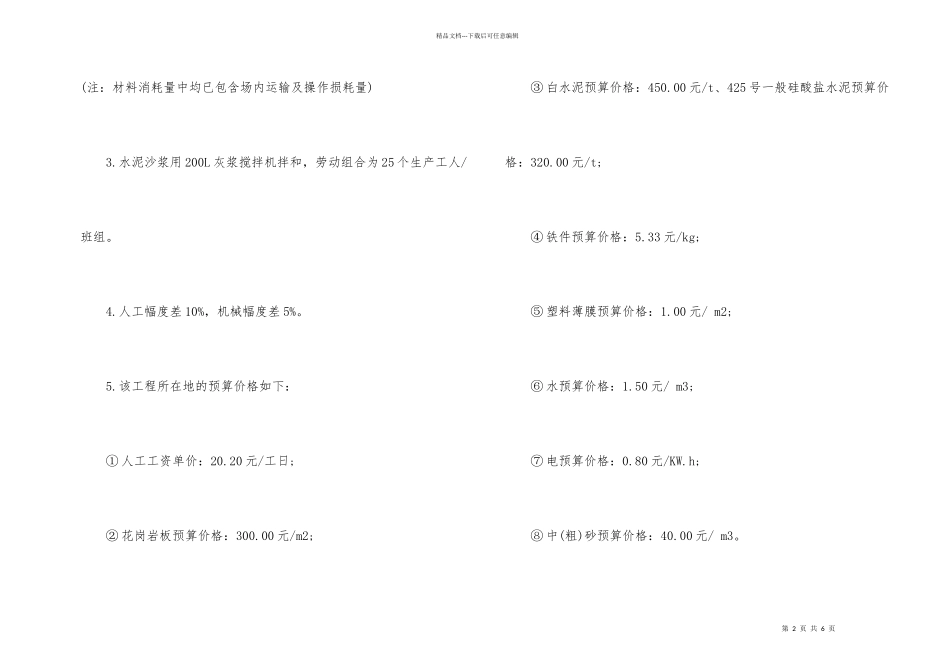

水泥沙浆用 200L 灰浆搅拌机拌和,劳动组合为 25 个生产工人/班组
人工幅度差 10%,机械幅度差 5%
该工程所在地的预算价格如下: ① 人工工资单价:20
20 元/工日; ② 花岗岩板预算价格:300
00 元/m2; ③ 白水泥预算价格:450
00 元/t、425 号一般硅酸盐水泥预算价格:320
00 元/t; ④ 铁件预算价格:5
33 元/kg; ⑤ 塑料薄膜预算价格:1
00 元/ m2; ⑥ 水预算价格:1
50 元/ m3; ⑦ 电预算价格:0
80 元/KW
h; ⑧ 中(粗)砂预算价格:40
00 元/ m3

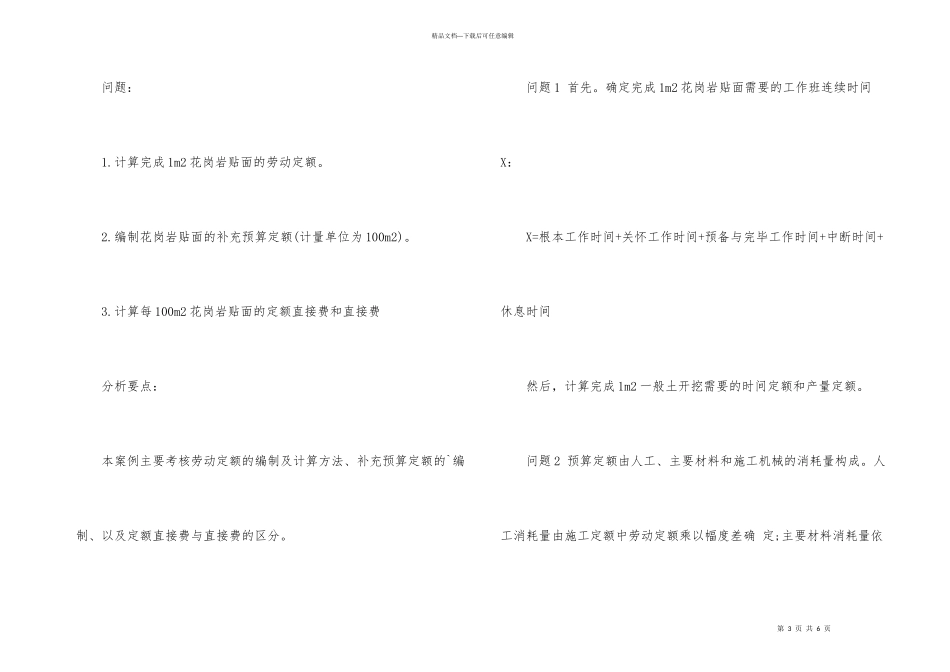

第 3 页 共 6 页精品文档---下载后可任意编辑 问题: 1
计算完成 1m2 花岗岩贴面的劳动定额
编制花岗岩贴面的补充预算定额(计量单位为 100m2)
计算每 100m2 花岗岩贴面的定额直接费和直接费
