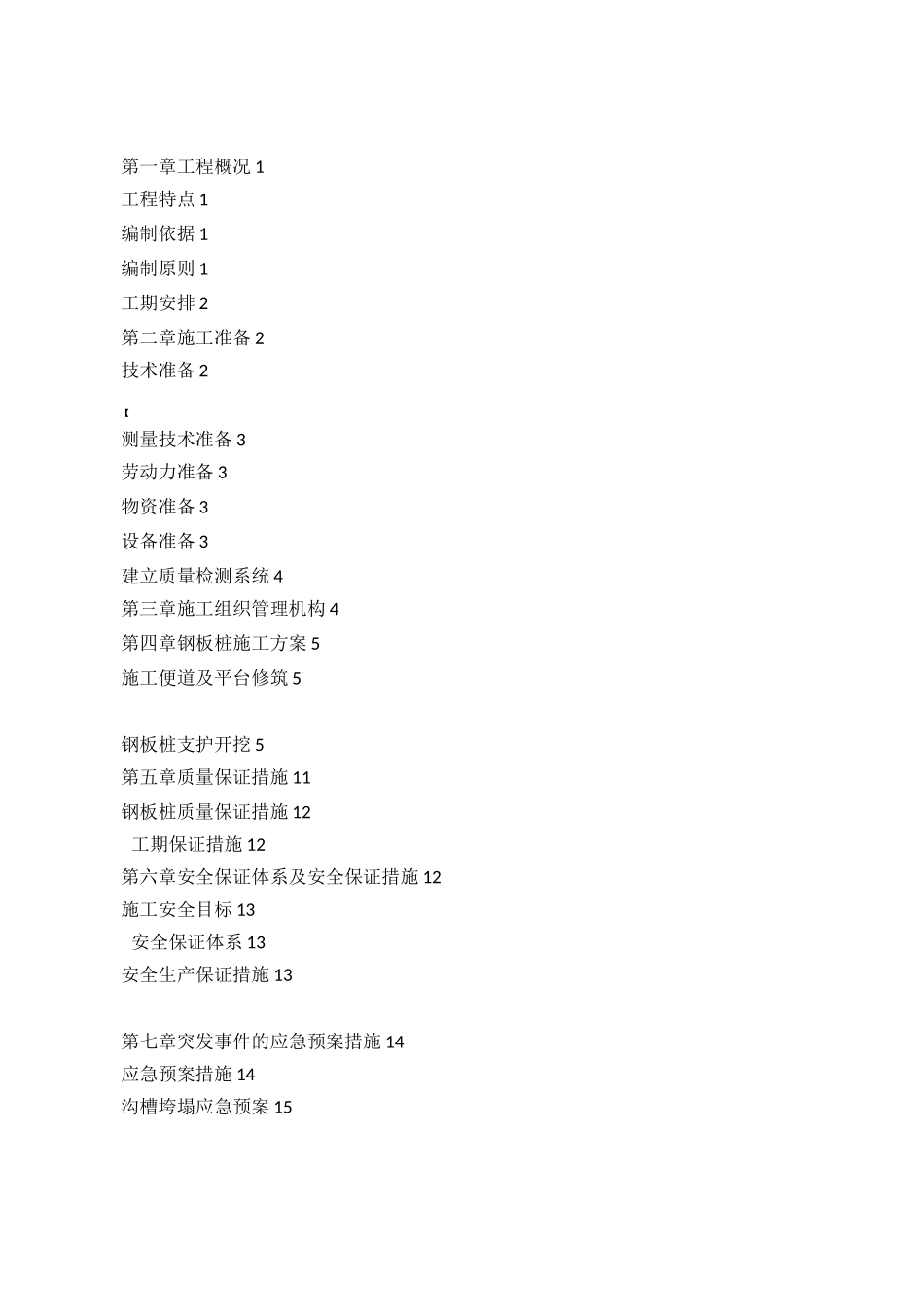

第一章工程概况 1工程特点 1编制依据 1编制原则 1工期安排 2第二章施工准备 2技术准备 2【测量技术准备 3劳动力准备 3物资准备 3设备准备 3建立质量检测系统 4第三章施工组织管理机构 4第四章钢板桩施工方案 5施工便道及平台修筑 5钢板桩支护开挖 5第五章质量保证措施 11钢板桩质量保证措施 12工期保证措施 12第六章安全保证体系及安全保证措施 12施工安全目标 13安全保证体系 13安全生产保证措施 13第七章突发事件的应急预案措施 14应急预案措施 14沟槽垮塌应急预案 151第八章环境保护及文明施工第一章工程概况工程特点工程所处地多为围湖填垦形成的耕地、菜地、鱼塘;道路左幅污水管网多处于流塑状淤泥层,管道埋深大,不少管段挖深达 6m,工程量较大,工期紧
考虑安全施工,为避免对已成型车行道、人行道、绿化带以及沿线建构筑物造成损坏,在沟槽开挖深度大、开挖面受限的区域采用拉森钢板桩进行支护措施
开挖的同时安排机械随挖随转,将弃土转移至基坑边线 5m 以外且堆土高度不超过,开挖量大时直接装车运至4Km 范围内藕塘以减小基坑顶面静载
根据现场实际情况,拟对 K2+600K2+950,K3+005K3+245 段纵向污水管网沟槽开挖采用 9m 拉森 III 型钢板桩支护
其余段落管道沟槽开挖采用 1:放坡开挖,必要时同样可采取钢板桩支护施工
钢板桩支护工程量如下表:序号桩号钢板桩尺寸(mm)单位数量备注1K2+600K2+950400X125X9000延米78752K3+005K3+245400X125X9000延米5400其余段落如需钢板桩支护施工,其工程量根据现场实际发生量予以确定
编制依据1.排水工程施工设计图;2
《给水排水管道施工及验收规范》GB5026820083.现行的相关施工技术与质量验收规范4
现场考察所获得的有关地形、水文、地质、交通、电力等资
