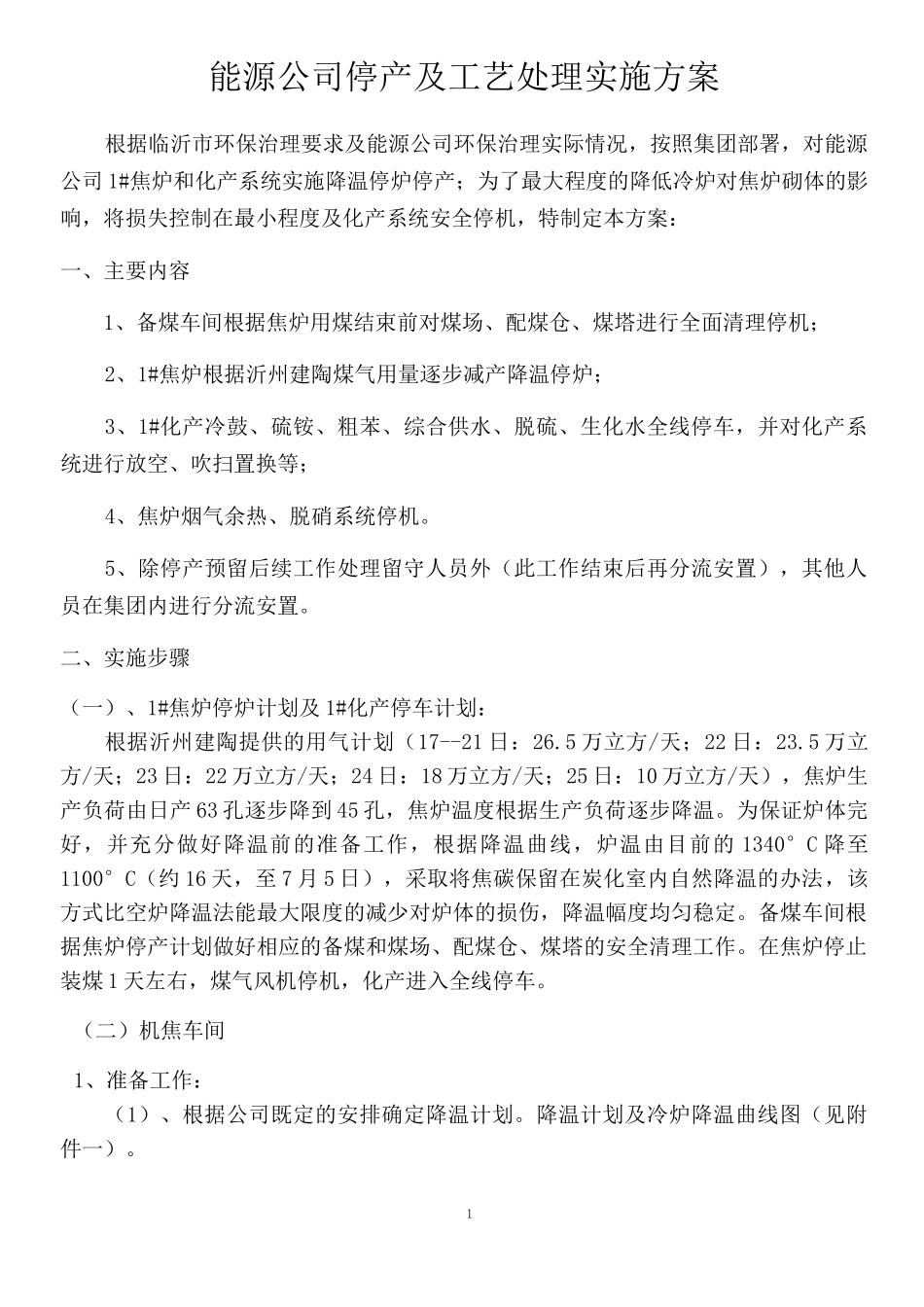

1能源公司停产及工艺处理实施方案根据临沂市环保治理要求及能源公司环保治理实际情况,按照集团部署,对能源公司 1#焦炉和化产系统实施降温停炉停产;为了最大程度的降低冷炉对焦炉砌体的影响,将损失控制在最小程度及化产系统安全停机,特制定本方案:一、主要内容1、备煤车间根据焦炉用煤结束前对煤场、配煤仓、煤塔进行全面清理停机;2、1#焦炉根据沂州建陶煤气用量逐步减产降温停炉;3、1#化产冷鼓、硫铵、粗苯、综合供水、脱硫、生化水全线停车,并对化产系统进行放空、吹扫置换等;4、焦炉烟气余热、脱硝系统停机
5、除停产预留后续工作处理留守人员外(此工作结束后再分流安置),其他人员在集团内进行分流安置
二、实施步骤(一)、1#焦炉停炉计划及 1#化产停车计划:根据沂州建陶提供的用气计划(17--21 日:26
5 万立方/天;22 日:23
5 万立方/天;23 日:22 万立方/天;24 日:18 万立方/天;25 日:10 万立方/天),焦炉生产负荷由日产 63 孔逐步降到 45 孔,焦炉温度根据生产负荷逐步降温
为保证炉体完好,并充分做好降温前的准备工作,根据降温曲线,炉温由目前的 1340°C 降至1100°C(约 16 天,至 7 月 5 日),采取将焦碳保留在炭化室内自然降温的办法,该方式比空炉降温法能最大限度的减少对炉体的损伤,降温幅度均匀稳定
备煤车间根据焦炉停产计划做好相应的备煤和煤场、配煤仓、煤塔的安全清理工作
在焦炉停止装煤 1 天左右,煤气风机停机,化产进入全线停车
(二)机焦车间1、准备工作:(1)、根据公司既定的安排确定降温计划
降温计划及冷炉降温曲线图(见附件一)

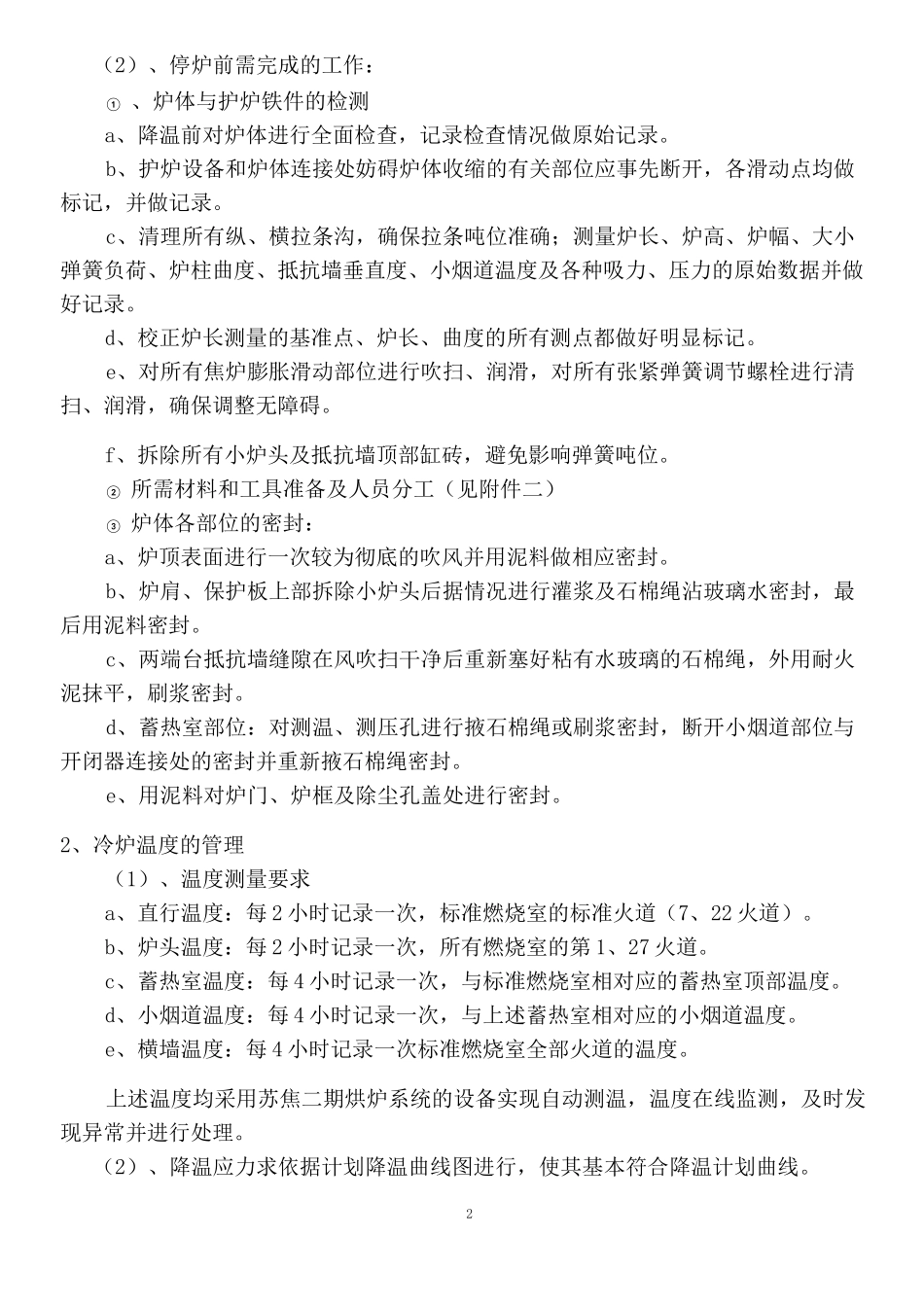

2(2)、停炉前需完成的工作:① 、炉体与护炉铁件的检测a、降温前对炉体进行全面检查,记录检查情况做原始记录

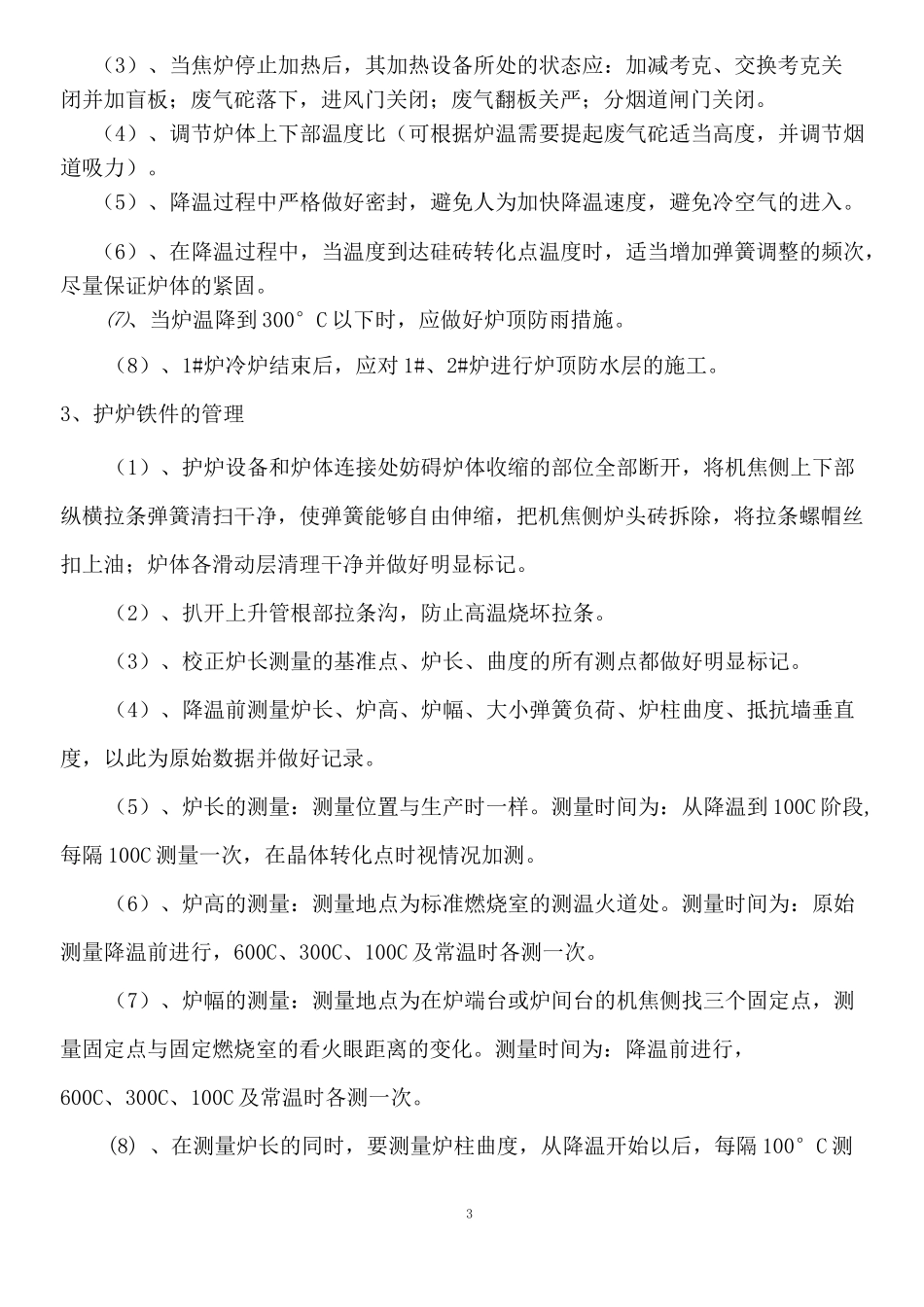

b、护炉设备和炉体连接处妨碍炉体收缩的有关部位应事先断开,各滑动点均做标记,并做记录
