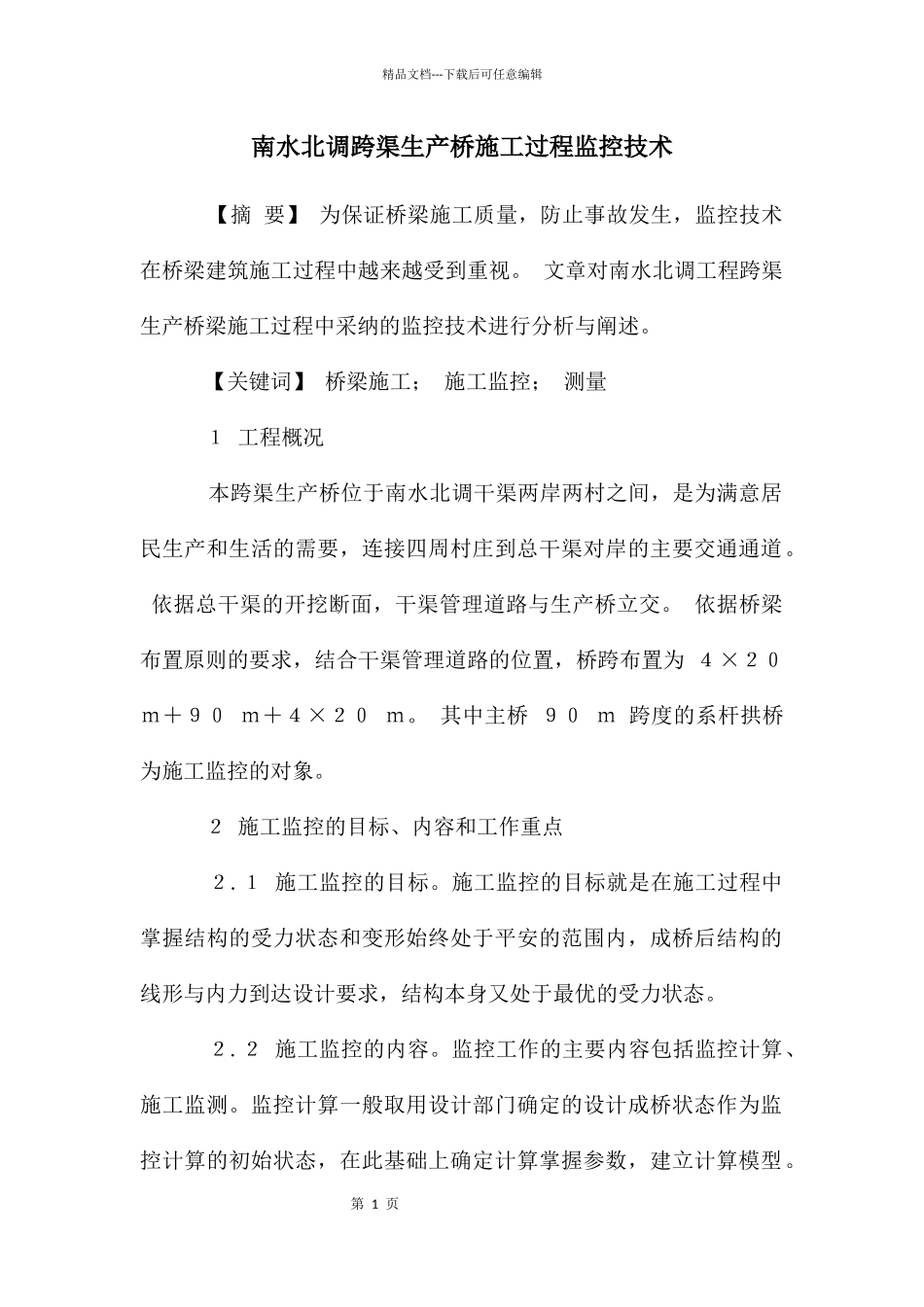

第 1 页精品文档---下载后可任意编辑南水北调跨渠生产桥施工过程监控技术 【摘 要】 为保证桥梁施工质量,防止事故发生,监控技术在桥梁建筑施工过程中越来越受到重视。 文章对南水北调工程跨渠生产桥梁施工过程中采纳的监控技术进行分析与阐述。 【关键词】 桥梁施工; 施工监控; 测量 1 工程概况 本跨渠生产桥位于南水北调干渠两岸两村之间,是为满意居民生产和生活的需要,连接四周村庄到总干渠对岸的主要交通通道。 依据总干渠的开挖断面,干渠管理道路与生产桥立交。 依据桥梁布置原则的要求,结合干渠管理道路的位置,桥跨布置为 4×20 m+90 m+4×20 m。 其中主桥 90 m 跨度的系杆拱桥为施工监控的对象。 2 施工监控的目标、内容和工作重点 2.1 施工监控的目标。施工监控的目标就是在施工过程中掌握结构的受力状态和变形始终处于平安的范围内,成桥后结构的线形与内力到达设计要求,结构本身又处于最优的受力状态。 2.2 施工监控的内容。监控工作的主要内容包括监控计算、施工监测。监控计算一般取用设计部门确定的设计成桥状态作为监控计算的初始状态,在此基础上确定计算掌握参数,建立计算模型。第 2 页精品文档---下载后可任意编辑 检查验算桥梁结构成桥和施工各阶段主要受力部位如拱肋、系梁等的应力及位移是否满意法律法律规范要求。 然后结合详细的施工工况和测量数据进行结构内力、位移、应力分析计算,得出预报值。施工监测包括对主拱肋和系梁的应力、线形测量;吊杆索力测量;系杆分阶段张拉时的拱脚位移、转动测量,和主拱肋及系梁的变形和应力测量;温度场的监测;桥面线形测量。 3 监控工作内容及重点 3.1 施工掌握计算 3.1.1 结构计算。结构计算就是利用建立的结构计算体系对施工过程中每一阶段结构的应力、内力和位移状态以及施工监控参数进行计算,在结构计算中考虑施工误差、材料属性差异等因素的影响,依据计算结果为各节段施工供应施工监控目标值,保证节段施工的顺当进行,从而保证结构最终到达或接近设计要求的成桥状态。本桥监控计算预备采纳多套软件进行。 本桥的监控计算采纳两种分析方法。 首先通过对设计成桥状态倒拆,以猎取各施工节段结构的内力、线形等,即所谓“倒拆计算法”;然后利用“倒拆法”获得的各施工阶段内力、线形根据架设挨次及相应工况进行正装计算,整个计算步骤按主桥施工架设过程进行,直至合拢,即所谓“正装计算法”...
