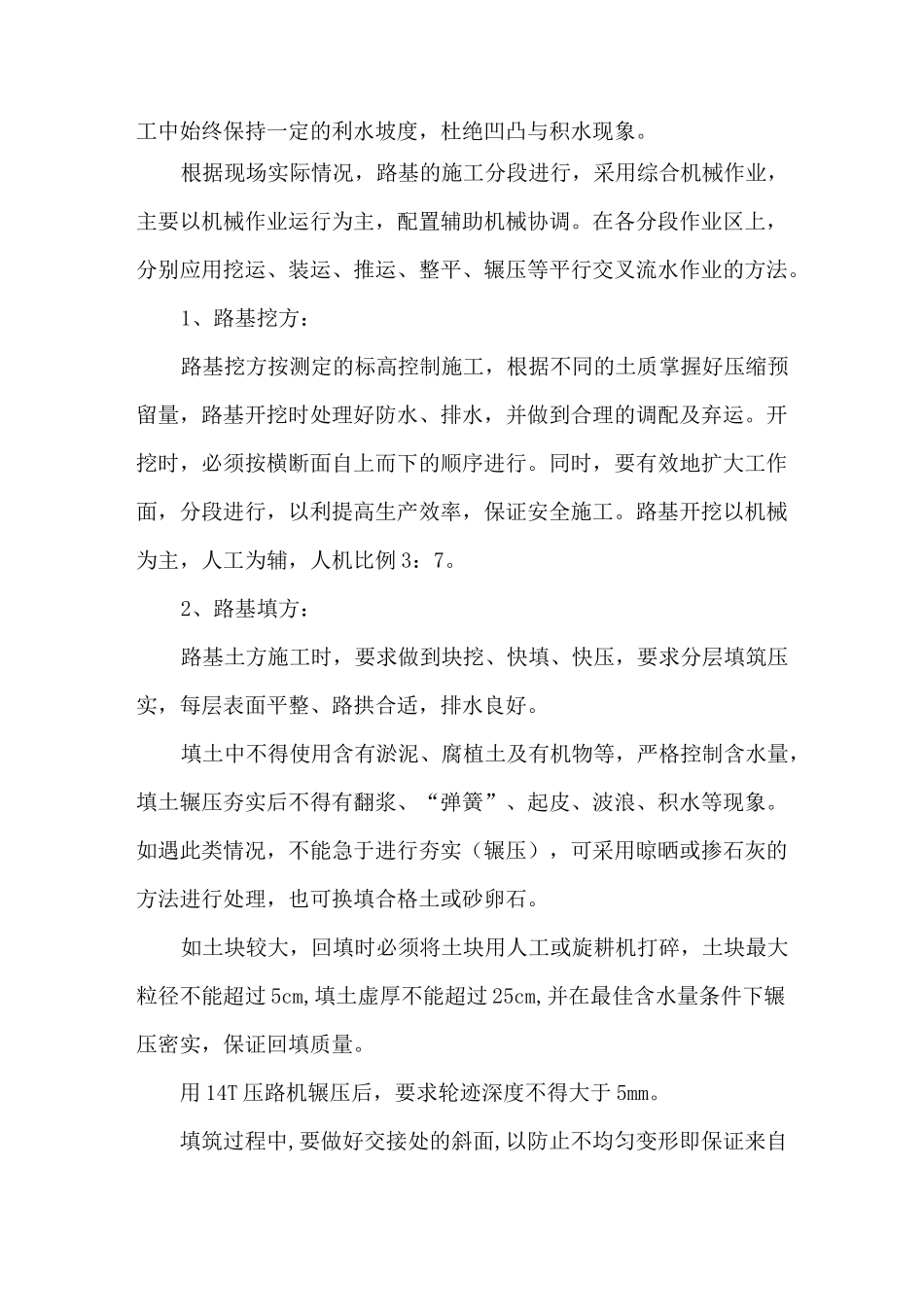

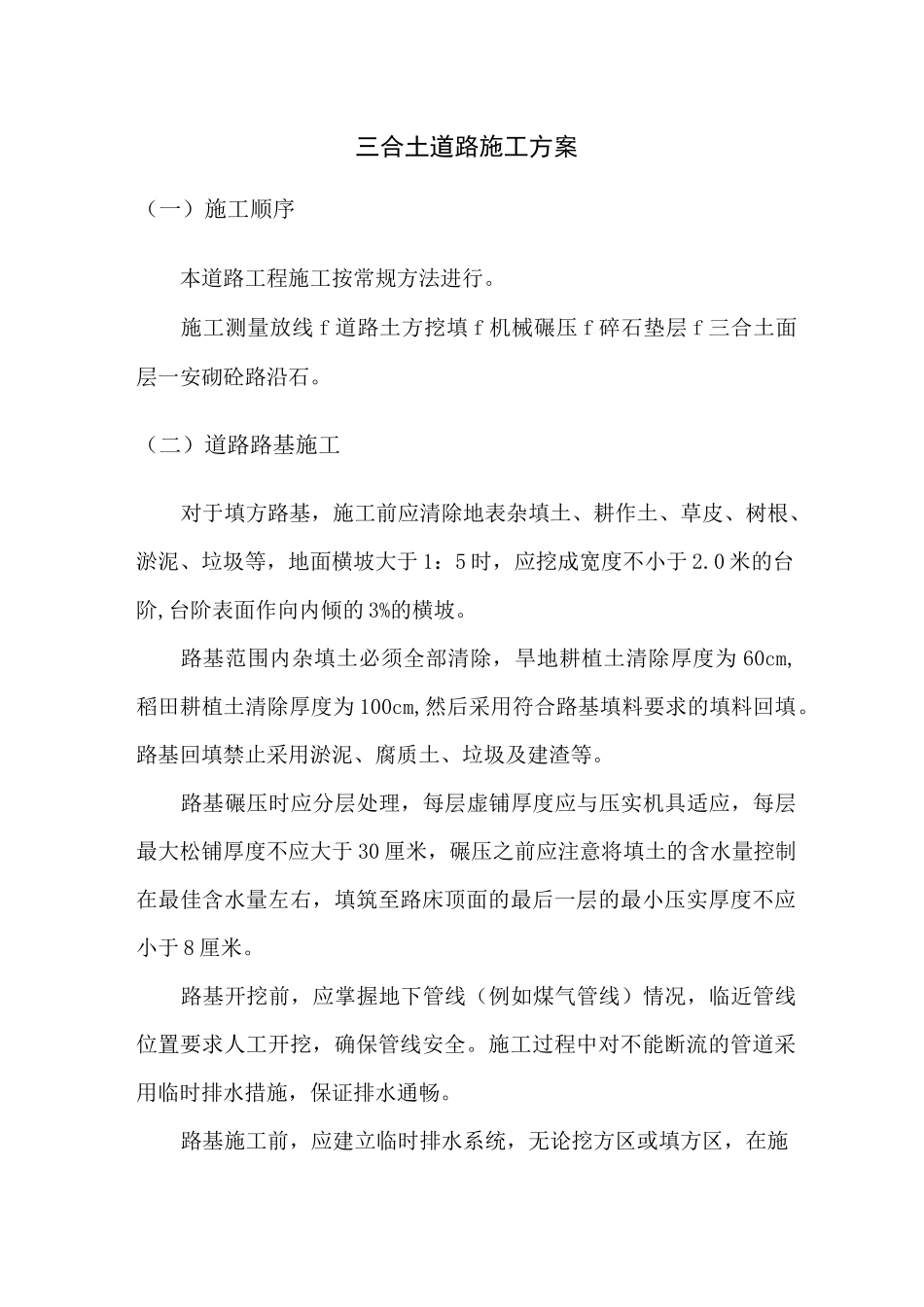

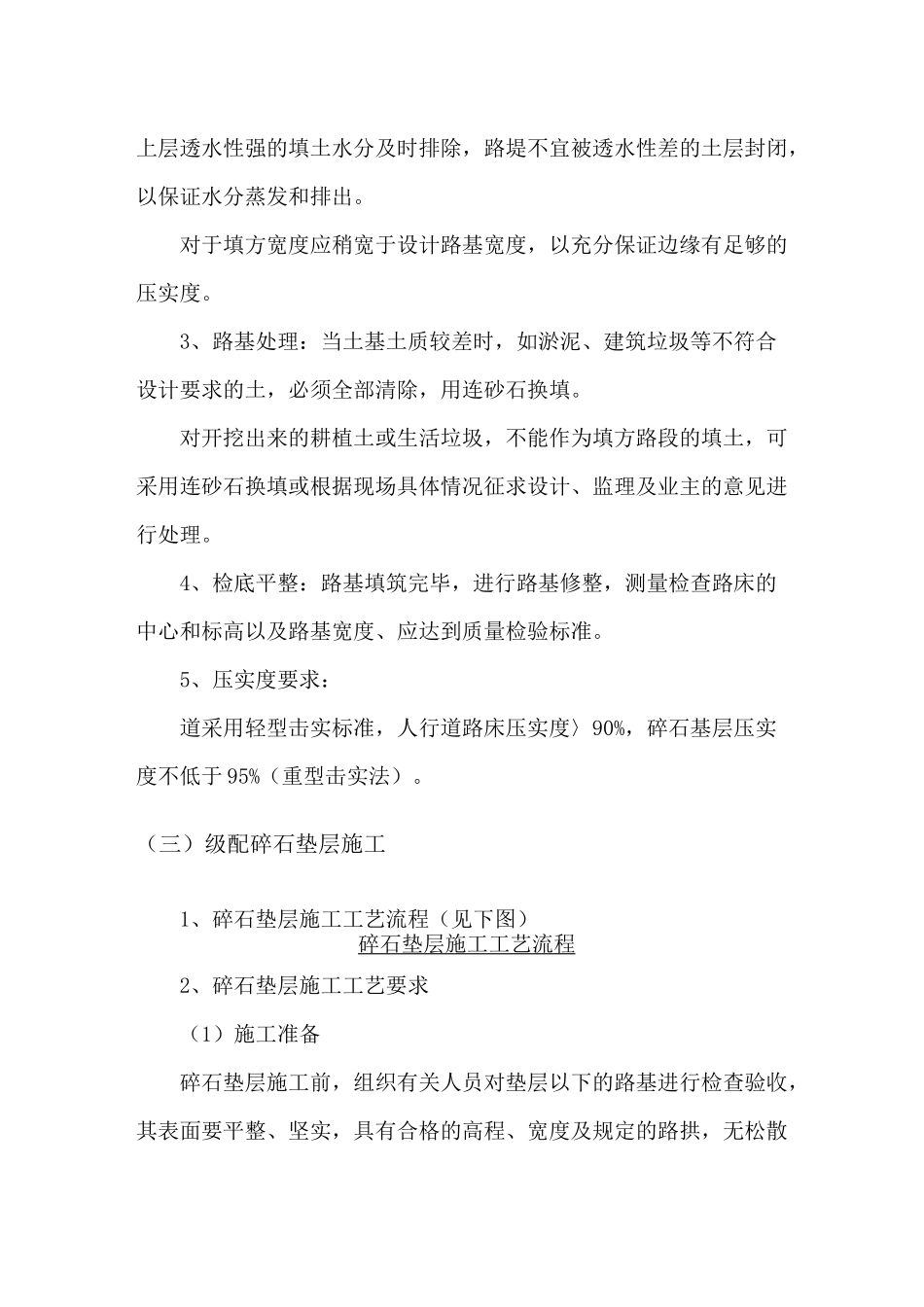

三合土道路施工方案(一)施工顺序本道路工程施工按常规方法进行。施工测量放线 f 道路土方挖填 f 机械碾压 f 碎石垫层 f 三合土面层一安砌砼路沿石。(二)道路路基施工对于填方路基,施工前应清除地表杂填土、耕作土、草皮、树根、淤泥、垃圾等,地面横坡大于 1:5 时,应挖成宽度不小于 2.0 米的台阶,台阶表面作向内倾的 3%的横坡。路基范围内杂填土必须全部清除,旱地耕植土清除厚度为 60cm,稻田耕植土清除厚度为 100cm,然后采用符合路基填料要求的填料回填。路基回填禁止采用淤泥、腐质土、垃圾及建渣等。路基碾压时应分层处理,每层虚铺厚度应与压实机具适应,每层最大松铺厚度不应大于 30 厘米,碾压之前应注意将填土的含水量控制在最佳含水量左右,填筑至路床顶面的最后一层的最小压实厚度不应小于 8 厘米。路基开挖前,应掌握地下管线(例如煤气管线)情况,临近管线位置要求人工开挖,确保管线安全。施工过程中对不能断流的管道采用临时排水措施,保证排水通畅。路基施工前,应建立临时排水系统,无论挖方区或填方区,在施工中始终保持一定的利水坡度,杜绝凹凸与积水现象。根据现场实际情况,路基的施工分段进行,采用综合机械作业,主要以机械作业运行为主,配置辅助机械协调。在各分段作业区上,分别应用挖运、装运、推运、整平、辗压等平行交叉流水作业的方法。1、路基挖方:路基挖方按测定的标高控制施工,根据不同的土质掌握好压缩预留量,路基开挖时处理好防水、排水,并做到合理的调配及弃运。开挖时,必须按横断面自上而下的顺序进行。同时,要有效地扩大工作面,分段进行,以利提高生产效率,保证安全施工。路基开挖以机械为主,人工为辅,人机比例 3:7。2、路基填方:路基土方施工时,要求做到块挖、快填、快压,要求分层填筑压实,每层表面平整、路拱合适,排水良好。填土中不得使用含有淤泥、腐植土及有机物等,严格控制含水量,填土辗压夯实后不得有翻浆、“弹簧”、起皮、波浪、积水等现象。如遇此类情况,不能急于进行夯实(辗压),可采用晾晒或掺石灰的方法进行处理,也可换填合格土或砂卵石。如土块较大,回填时必须将土块用人工或旋耕机打碎,土块最大粒径不能超过 5cm,填土虚厚不能超过 25cm,并在最佳含水量条件下辗压密实,保证回填质量。用 14T 压路机辗压后,要求轮迹深度不得大于 5mm。填筑过程中,要做好交接处的斜面,以防止不均匀变形即保证来自上层透水性强的填土水分及时排除,路...
