周一 周二 周三 周四 周五 周六 周日嘉悦中心-梓园商住楼项目部1精品文档---下载后可任意编辑地下室底板与塔吊基础衔接施工缝处理方案本工程因施工需要分别在 1#楼西侧、4#楼北侧、7#楼南侧安装塔吊 3 台,由于塔吊基础顶面标高与地下室基础面标高同高,为防止新旧混凝土伸缩沉降而引起底板渗水,特作如下处理
一、 钢筋连接:塔吊基础钢筋双层双向加密与底板面筋间距一致,在塔吊基础中间与底板底筋同一标高位置加放双层双向钢筋与底板面筋间距、大小一致,钢筋伸出基础长短错开分别为 50cm 与 120cm
在底板浇筑时与底板钢筋以 15d 单面焊接
二、 防水处理:塔吊基础面筋与底板底筋中间位置焊接一道 350mm 宽止水钢板,四周搭接围焊
为防止渗流水在底板混凝土浇筑前塔吊基础止水钢板下部增加一道遇水膨胀止水条
在施工缝浇筑时,避开直接靠近施工缝边下料,机械震捣宜向施工缝逐渐推动,加强对施工缝接缝处的捣实工作,使其紧密结合
三、 后期处理:若底板浇筑后存有渗流水,则在底板渗流处钻孔注浆处理

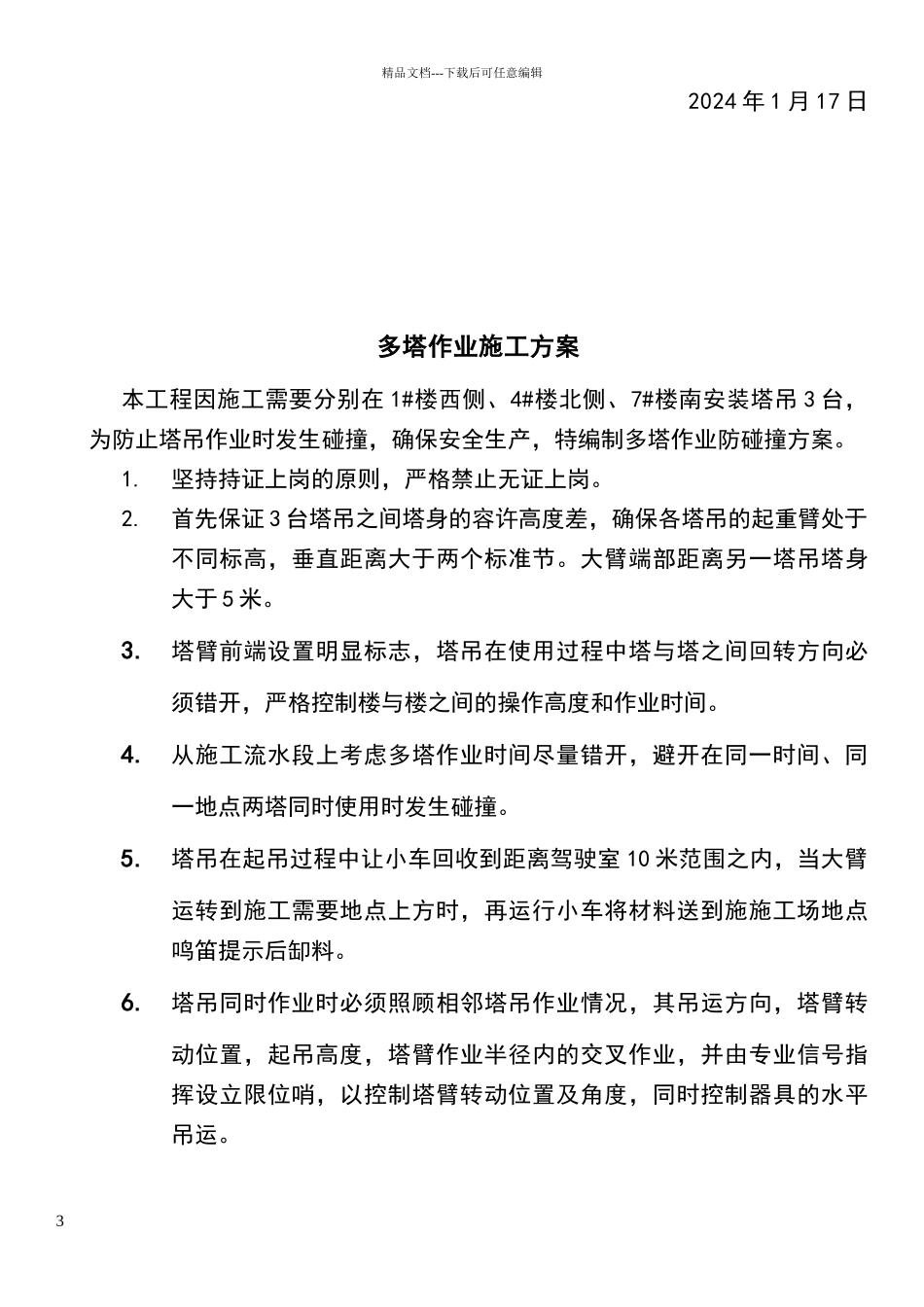

嘉悦中心-梓园商住楼项目部2精品文档---下载后可任意编辑2024 年 1 月 17 日多塔作业施工方案本工程因施工需要分别在 1#楼西侧、4#楼北侧、7#楼南安装塔吊 3 台,为防止塔吊作业时发生碰撞,确保安全生产,特编制多塔作业防碰撞方案
坚持持证上岗的原则,严格禁止无证上岗
首先保证 3 台塔吊之间塔身的容许高度差,确保各塔吊的起重臂处于不同标高,垂直距离大于两个标准节
大臂端部距离另一塔吊塔身
