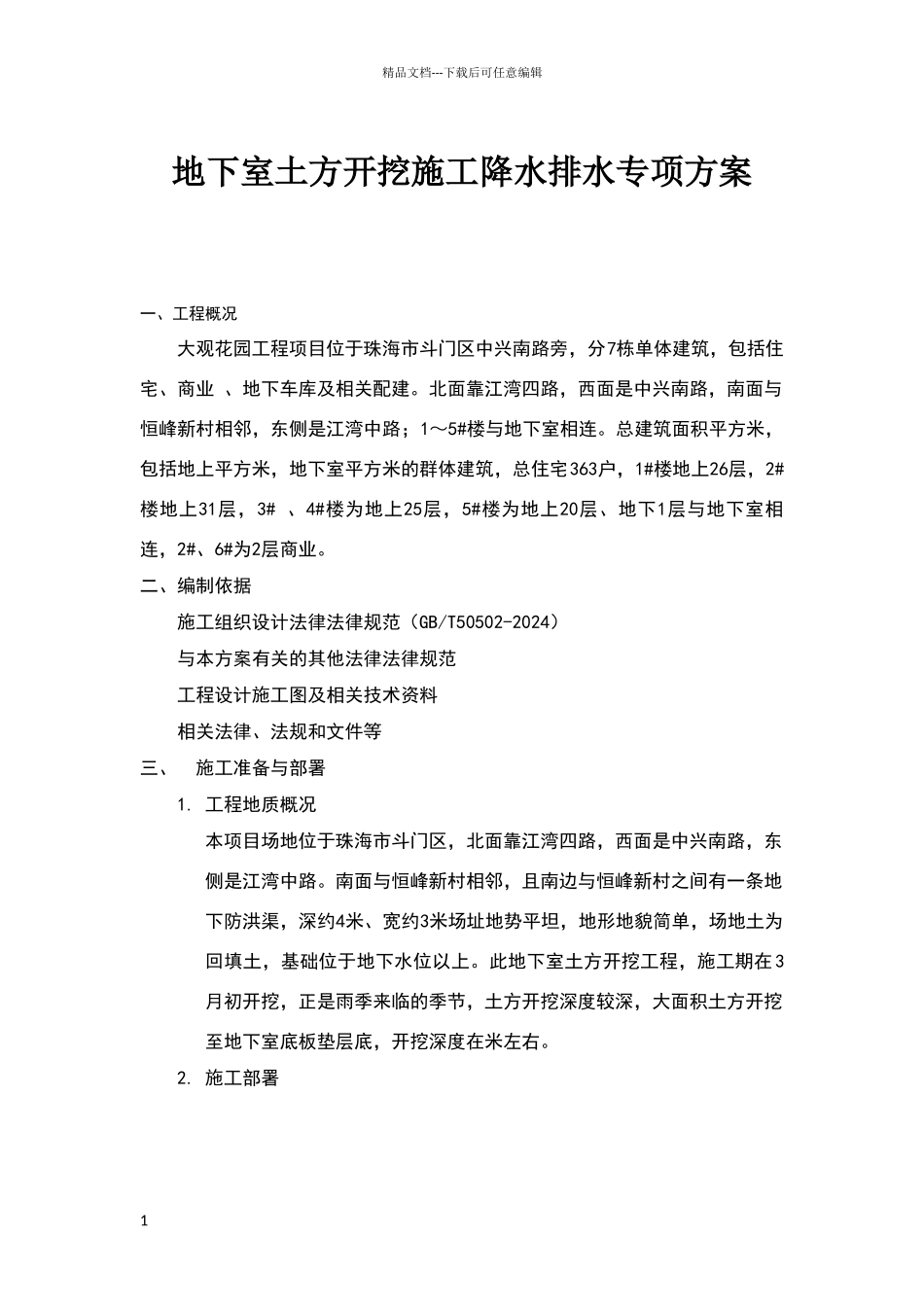

精品文档---下载后可任意编辑地下室土方开挖施工降水排水专项方案一、工程概况大观花园工程项目位于珠海市斗门区中兴南路旁,分7栋单体建筑,包括住宅、商业 、地下车库及相关配建
北面靠江湾四路,西面是中兴南路,南面与恒峰新村相邻,东侧是江湾中路;1~5#楼与地下室相连
总建筑面积平方米,包括地上平方米,地下室平方米的群体建筑,总住宅363户,1#楼地上26层,2#楼地上31层,3# 、4#楼为地上25层,5#楼为地上20层、地下1层与地下室相连,2#、6#为2层商业
二、编制依据施工组织设计法律法律规范(GB/T50502-2024)与本方案有关的其他法律法律规范工程设计施工图及相关技术资料相关法律、法规和文件等三、施工准备与部署1
工程地质概况本项目场地位于珠海市斗门区,北面靠江湾四路,西面是中兴南路,东侧是江湾中路
南面与恒峰新村相邻,且南边与恒峰新村之间有一条地下防洪渠,深约4米、宽约3米场址地势平坦,地形地貌简单,场地土为回填土,基础位于地下水位以上
此地下室土方开挖工程,施工期在3月初开挖,正是雨季来临的季节,土方开挖深度较深,大面积土方开挖至地下室底板垫层底,开挖深度在米左右
施工部署1精品文档---下载后可任意编辑1)、排水所使用的电气元件,设备须符合《施工现场临时用电安全技术法律法律规范》JGJ46-2024 的相关要求,经验收合格后方可投入排水施工;2)、落实专人负责设备的管理工作,保证基坑内降水深度符合设计要求,视水量多少连续或间断抽水,直至基础施工完毕、回填土为止; 3)、土方开挖及基础结构施工阶段,组织人员对基坑的变形进行检测,若遇紧急状况,立即启动应急预案3
施工组织机构本次施工以组(组长)为单位,下设施工员管理与组织现场施工,原则上以一个施工员跟踪一台挖机,组长协调现场每天的施工安全、质量与进度管理
施工时各配备1~2名现场杂工,在现场各个
